中国储能网欢迎您!
当前位置: 首页 >储能市场>电源侧储能 返回

夏威夷电力公司计划采购3GWh储能系统助力实现可再生能源目标

作者:刘伯洵 来源:数字储能网 发布时间:2020-05-17 浏览:

中国储能网讯:据外媒报道,公用事业厂商夏威夷电力公司日前宣布,计划采购装机容量为460MW的太阳能发电设施以及将近3GWh储能系统,以帮助夏威夷州到2045年实现采用100%可再生能源的目标。

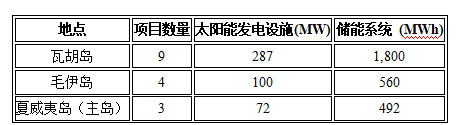

该计划其中包括在瓦胡岛、毛伊岛和夏威夷岛部署的16个太阳能+储能项目,并计划于2022年开通运营。这些项目在开通运营之后将使夏威夷电气公司的太阳能发电设施总装机容量增加50%以上。

与此同时,夏威夷电力公司的子公司毛伊电力公司却面临与其签署合作协议的一家太阳能+储能项目开发商的投诉,这家公司声称毛伊电力公司试图破坏其签署的太阳能+储能项目电力采购协议(PPA)。该案将于今年7月举行听证会。

此外据悉,夏威夷电力公司正在与一些能源开发商就以下太阳能+储能项目的部署进行谈判:

该公司在一篇新闻稿中表示,这些项目有可能会因为新型冠状肺炎疫情的影响而推迟。该公司最初投标要求是部署总装机容量900MW的太阳能+储能项目。并根据价格、位置、技术以及社区参与计划对项目进行评估。

该公司业务发展和战略规划高级副总裁Jim Alberts在新闻稿中说:“我们在发布投标要求时考虑了需要为可再生能源市场提供哪些支持,并确保项目开发商的充分竞争。尽管这些都是太阳能发电设施或与其配套部署的储能项目,但我们知道很多人对可再生能源项目部署的位置越来越关注。这就是需要所有利益方(开发商、政府部门、社区以及夏威夷电力公司)共同努力的原因,以实现夏威夷州制定的清洁能源目标。”

该公司发言人Peter Rosegg在一封电子邮件中表示,预计到今年年底,夏威夷电力公司的可再生能源发电设施采用率将超过30%,到2030年将超过40%。

与此同时,毛伊电力公司却面临项目开发商Molokai New Energy Partners(MNEP)的法律诉讼。该公司于2018年初与毛伊电力公司签署了一份电力采购协议,计划部署一个装机容量为4.88MW太阳能发电设施以及一个3MW/15MWh电池储能项目,该项目于2018年8月获得夏威夷公用事业委员会批准,预计将占MNEP公司可再生能源发电设施容量的一半,并将为每个家庭用户每年减少60美元电费。

但是,MNEP公司在今年3月下旬向当地法院提起的投诉中指出,毛伊电力公司违反了他们签署的电力采购协议。

MNEP公司声称,毛伊电力公司错误地描述了计划部署的项目完成电网连接所需的时间,造成了部署延误,并且拒绝推迟该项目完工期限。MNEP公司在投诉中声称,如果错过了180天最后期限,该公司将终止这个可能使其损失数百万美元投资的协议。由于此案正在诉讼当中,MNEP公司总经理Mike Luo为此拒绝置评。

Rosegg在一份声明中说:“我们很失望MNEP公司没有兑现承诺,而是选择出庭诉讼,但我们希望仍然能够与MNEP公司达成协议,为Molokai社区的最大利益解决这些问题。”

毛伊电力公司于5月11日向当地法院提交了一项动议,以驳回MNEP公司的申诉。而有关动议的听证会定于7月13日举行。

分享到:

关键字:储能系统

中国储能网版权说明:

1、凡注明来源为“中国储能网:xxx(署名)”,除与中国储能网签署内容授权协议的网站外,未经本网授权,任何单位及个人不得转载、摘编或以其它方式使用上述作品。

2、凡本网注明“来源:xxx(非中国储能网)”的作品,均转载与其他媒体,目的在于传播更多信息,但并不代表中国储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

3、如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

4、有关作品版权事宜请联系:13661266197、 邮箱:ly83518@126.com
