山西平定100兆瓦风电项目首台风机吊装完成

作者:中国储能网新闻中心 来源:中国能建集团 发布时间:2020-06-12 浏览:

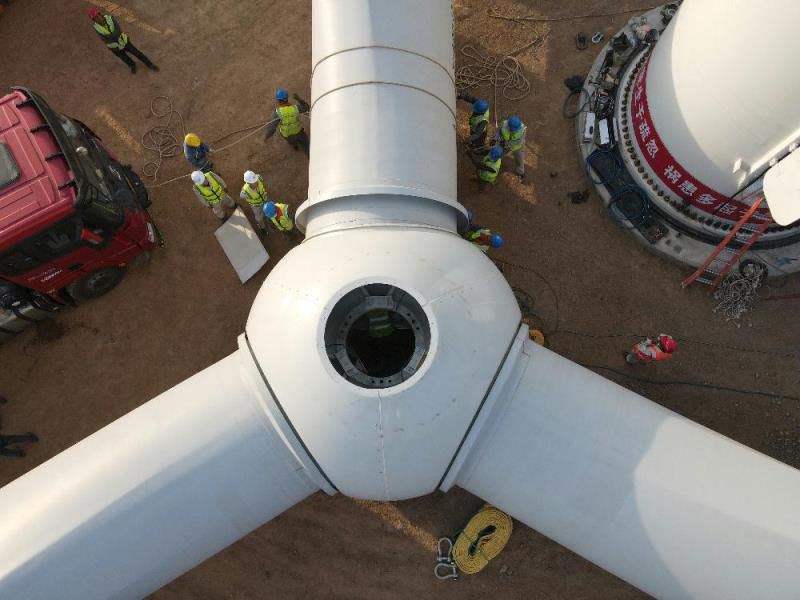

槐花香时丽日晴,风起平定山光新。6月6日,由中国能建投资建设、山西院总承包、山西电建承建的山西平定100兆瓦风电项目首台风机吊装任务完成。这是一次非同寻常的吊装。平定风电项目建设容量100兆瓦,安装40台海装2.5兆瓦风机,机位大多分布在风场各独立山头上,施工区域海拔高、范围广、吊装难度大。

“风机吊装是个危重作业,我们这次要把这个塔筒高达96.7米,机舱重达110吨,单片风叶长度有69米的大风车,稳稳当当地安装到位。” 山西电建平定项目部负责人王模平信心满满地介绍道。面对新的挑战,平定项目部成立了吊装作业班组,并规范完成了吊装前的吊装条件确认流程和资料入库审批手续,确保吊装条件完整。在吊装现场,危大工程警示牌、安全操作规程牌、天气预报牌齐全规范,现场绿网全面覆盖,施工人员统一着装,精神抖擞,赢得了前来观摩的业主方、当地政府人员以及当地村民的好评连连。

风电场一般选址在风大的山坡上,有风的时间多,没风的时间少。风机吊装是个看风力抢进度的活,需要在这风力强劲的风电场几乎没有风的情况下完成。可能吗?

把“不可能”变为“可能”,施工人员亮出了三大法宝。

早准备。施工人员提前就摸清了风的脾气,尤其是对当地”上午风和日丽、午后阵风来袭”的情况做了充分准备。5月21日,施工人员在凌晨5点就开赴现场,清理场地,拉设警戒线,安全技术交底,做好吊装前一切准备工作,在风起之前抢跑作业。

细安排。为了和风“捉迷藏”,施工人员穿插作业和应急预案也是充满了“套路”,对风速每秒超过8米、10米和18米等不同情况明确了不同要求,确保吊装作业顺利进行。

速作业。塔筒重,叶片长,设备运输到位总有一些不确定因素影响。为此,他们根据机位统筹安排,高效作业。5月21日完成40号风机1至3节塔筒,22日随即吊装完成4至5节塔筒和机舱。在风叶运输过程中,他们见缝插针,迅速将主吊机械转场到43号风机,一鼓作气完成了43号风机的5节塔筒筒和机舱吊装,并在6月6日顺利完成43号风叶吊装。

分享到:

关键字:风电

中国储能网版权说明:

1、凡注明来源为“中国储能网:xxx(署名)”,除与中国储能网签署内容授权协议的网站外,未经本网授权,任何单位及个人不得转载、摘编或以其它方式使用上述作品。

2、凡本网注明“来源:xxx(非中国储能网)”的作品,均转载与其他媒体,目的在于传播更多信息,但并不代表中国储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

3、如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

4、有关作品版权事宜请联系:13661266197、 邮箱:ly83518@126.com
