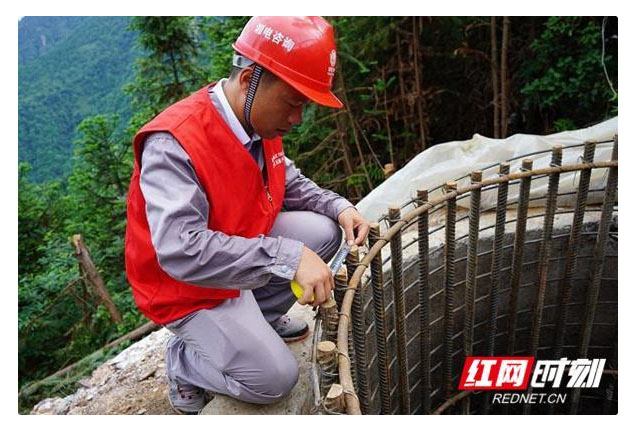

(通讯员 吴坚 蒋礼)近日,在雅中—江西 ±800 千伏直流输电线路工程 3638 桩位现场,国网湖南建设公司(咨询公司)线路监理员卜杰夫,对照 " 单基准入 " 监理检查表,对组塔施工过程进行全面安全隐患排查。
雅中—江西 ±800 千伏直流输电线路工程(湘 1、湘 2 标)线路,跨湘黔两省九市县,全长 283.111 公里,共计 636 基塔,其中 508 基桩位处于高山大岭。由于丘陵和山脉地形起伏波动大,其中 115 基桩位无法搭设外部拉线,只能搭设安全风险更高的内悬浮内拉线。在采用该方案施工过程中,如何进一步提升施工安全的可靠度,实现对工器具的进场把关、施工人员行为性违章预防、落实施工方案安全措施的精准管控,是现场监理工作的难题。
该公司监理项目部通过制订并实施 " 单基准入 "" 索道运输验收 " 检查表,对施工作业层班组自有配置情况、安全使用工机具、文明施工、风险辨识及预控等 48 个安全检查点做出具体要求,将组塔施工重点检查项目条目化。同时,开展 " 安全每日谈 " 活动,每日对现场发现的问题进行分析,根据现场拍摄问题的数量、质量及规范性整改情况进行周排名、月总结,建立了 " 发现问题、督促整改、总结提炼、针对性措施、成效分析和成果应用 " 的流程动态管控机制,高效解决现场难题,提升特高压工程建设安全管控水平。
目前,雅中—江西 ±800 千伏直流输电线路工程(湘 1、湘 2 标)已全面进入组塔施工高峰,预计 7 月底开始架线,计划于 12 月底全线架通,2021 年 3 月具备投运条件。工程建成后,将实现西部清洁能源基地电能直供中部地区负荷中心,促进全国能源资源优化布局。
