福建尤溪汤川风电项目一期工程16台风机并网发电

作者:中国储能网新闻中心 来源:中国电建集团 发布时间:2020-08-31 浏览:

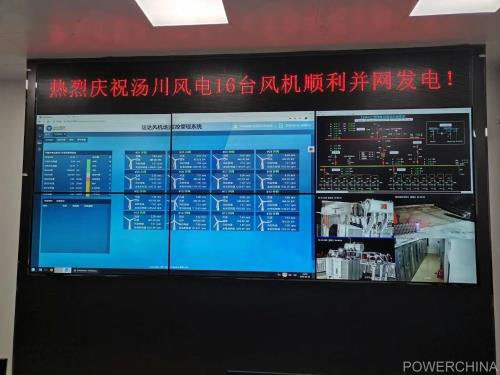

8月30日,由上海电建福建公司承建、福建院设计的福建尤溪汤川风电项目一期工程16台风机全部成功并网发电。

据悉,尤溪汤川风电项目一期装机容量为48兆瓦,安装16台单机容量3.0兆瓦、叶轮直径140米的运达风力发电机组,是福建省区域内陆山地风电投运的最大机型。

自2019年底工程开工以来,福建公司高度重视、周密部署、科学组织、精细管控、灵活应对,先后克服了设备“抢装潮”、新冠疫情、连续雨季、高温侵扰等诸多困难,实现了100天吊装完成16台风机,一个月均吊5台的惊人速度。30日,在全体参建人员的辛勤付出与见证下,一期工程16台风机全部顺利并网发电。

据悉,尤溪汤川风电项目投产后,每年可为电网提供清洁能源电量近1.3亿千瓦时,年度等效利用小时数约为2666小时,与同等的燃煤电厂相比,每年可为国家节约近4万吨标准煤,并减少排放二氧化碳约10万吨。
