河北丰宁抽水蓄能电站下斜井压力钢管回填混凝土完成

作者:中国储能网新闻中心 来源:中国电建集团 发布时间:2020-10-12 浏览:

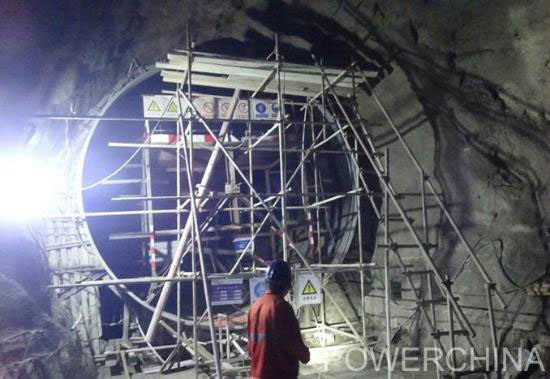

日前,水电三局第一分局承建的河北丰宁抽水蓄能电站二期引水系统4号下斜井上弯段压力钢管最后一仓回填混凝土浇筑完成,标志着丰宁电站下斜井压力钢管回填混凝土全部浇筑完成。

河北丰宁抽水蓄能电站下斜井分为一、二期,共有6条斜井,一期1、2、3号三条斜井平行布置,二期4、5、6号三条斜井平行布置,总长1893.062米,累计回填混凝土25916立方米。下斜井浇筑过程全部采用混凝土搅拌车运输,斜井下弯段、斜直段回填混凝土浇筑采用溜槽、溜管下料入仓,斜井上弯段回填混凝土浇筑采用车载泵进行浇筑。

斜井施工,存在安全风险高、施工任务重等难点问题。在施工前,项目工程技术部结合施工技术规范和施工方案对现场施工人员进行了详细的技术交底,安全部、质量部对施工人员进行了安全、质量培训。施工人员昼夜轮班作业,现场技术员、质检员、安全员也分为两班进行现场指导监督,对施工过程中出现的问题及时解决。浇筑过程中进行严格管控,施工人员严格按照规范进行混凝土浇筑和振捣工作,仓内与放料处各配备一部对讲机,进行上下沟通,大家齐心协力,克服困难,在保证安全和质量前提下顺利完成浇筑,真正实现了下斜井安全无事故、质量零缺陷。

丰宁抽水蓄能电站下斜井压力钢管回填混凝土浇筑全部顺利完工,为后续施工打下坚实基础,为不断提升公司在抽水蓄能电站工程建设中的优质品牌形象保驾护航、增光添彩,为丰宁抽水蓄能电站工程创先争优做出贡献,同时也为公司以后斜井施工积累了宝贵的经验。
