中国储能网讯:近日,水电十二局承建的浙江省重点工程宁海抽水蓄能电站地下厂房顶拱支护挂网结束后,混凝土喷锚支护迅速跟进;1#引水上斜井先导孔正式开钻;地下厂房顶部排烟洞顺利开挖贯通。施工局抢抓黄金施工季节,多个工作面齐开,全面掀起大干热潮,全力冲刺年度目标任务。

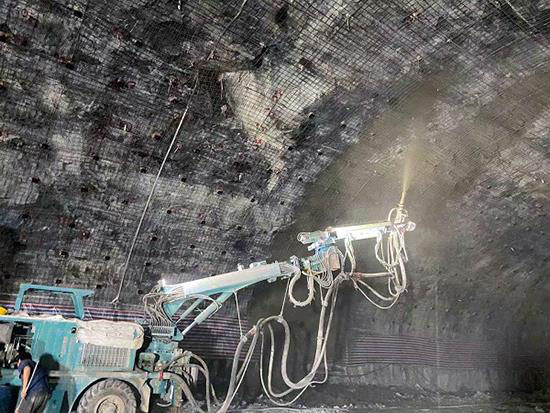

在地下厂房顶拱,一张由钢筋编织的6000平方米左右的巨网高高挂起,钢筋网中插入近4000根6米或8米的系统锚杆。9月30日,地下厂房第一层开挖完成并进行局部支护。10月以来,宁海施工局严格把握工程建设程序与规定,以安全生产为首要宗旨,快中求稳,以“慢”保稳,对第一层顶拱实施全面挂钢筋网支护;同时,着手厂房第二层开挖准备。
1#引水上斜井斜长344米、洞轴线与水平夹角为50度,开挖断面尺寸为5.0米×7.55米(底宽×高),呈马蹄洞型;采用定向钻机进行高精度先导孔施工,再采用反井钻进行导井施工,最后进行扩挖施工。
作为主副厂房的排烟通道,厂顶排烟洞进口位于主副厂房左端,末端与上层排水廊道相接,中间岔出一条平洞与排烟竖井相连。厂顶排烟洞于11月6日顺利贯通,对地下厂房气流循环具有良好的作用。
即将进入冬季施工,宁海施工局将采取有针对性的技术、管理措施,确保整体工程质量和施工进度。同时坚持做好疫情防控,严把落实劳务实名制登记,防止因疫情反弹影响工程建设。
