中国储能网欢迎您!
当前位置: 首页 >新闻动态>国内新闻 返回

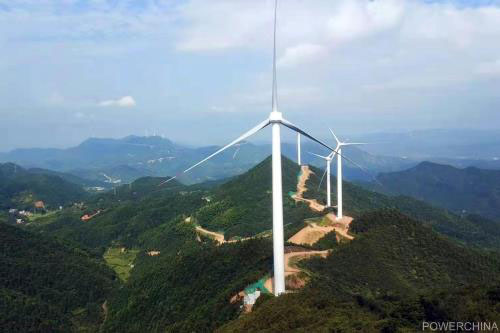

江西兴国莲花山102兆瓦风电项目实现全容量发电目标

作者:中国储能网新闻中心 来源:中国电建集团 发布时间:2020-12-16 浏览:

中国储能网讯:2020年12月13日下午3点30分,从江西兴国莲花山风电项目施工现场传来喜讯,最后两台风机叶片同时吊装完成,标志着该项目51台风机吊装工作全部完成,实现“12.30”全容量发电目标。

该项目位于江西省赣州市兴国县兴莲乡、古龙冈镇及兴江乡境内。由吉电新能源发电有限公司投资兴建,中国电建北京院设计,中国电建江西水电承建。总装机容量102兆瓦,风电场总面积164平方千米,海拔高程700至960米。工程由51台风机土建安装及配套的集电线路、一座220千伏升压站、67.2千米场内施工道路等组成。2020年10月29日首台风机顺利并网发电。

项目开工以来,江西水电项目部全体员工克服征地协调、砂石短缺、工作面单一、地形复杂、林地报批难度高和新冠疫情暴发等困难,全力以赴做好各项工作。莲花山属于高山地区、风大雾大且持续时间长,施工难度较大,尤其影响风机吊装进度。为保证风机吊装能够顺利进行,项目部时刻关注天气预报,综合分析风力变化趋势,利用好每一个风力减小的窗口期进行风机吊装,尽可能的减小大风原因对施工进度的影响,确保了整个工程安全推进。

施工过程中,莲花山风电项目非常注重水土保持和边坡绿化。采用了新的水土保持的施工方法——下边坡零扰动。高山风电在施工过程中,不可避免地扰动原地貌、损坏土地和植被,造成水土流失。该水土保持施工技术使得下边坡原始地貌基本不受损坏,保持原有的绿色环境,避免了下边坡水土流失导致环境污染,莲花山风电项目还及时对开挖的边坡种草复绿,对危险地段砌筑挡墙防止塌方及水土流失。保证了莲花山的原地貌和植被不受破坏。

莲花山风电项目确保了“12.30”工期目标,项目的顺利投运为吉安老区将军县——兴国人民的经济发展提供了新的电力支撑。

分享到:

关键字:风电

中国储能网版权说明:

1、凡注明来源为“中国储能网:xxx(署名)”,除与中国储能网签署内容授权协议的网站外,未经本网授权,任何单位及个人不得转载、摘编或以其它方式使用上述作品。

2、凡本网注明“来源:xxx(非中国储能网)”的作品,均转载与其他媒体,目的在于传播更多信息,但并不代表中国储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

3、如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

4、有关作品版权事宜请联系:13661266197、 邮箱:ly83518@126.com
