中国储能网欢迎您!
当前位置: 首页 >新闻动态>国际新闻 返回

CPUC批准PG&E387MW/1548MWh储能采购计划

作者:中国储能网新闻中心 来源:CNESA 发布时间:2020-12-25 浏览:

中国储能网讯:PG&E能源政策和采购高级副总裁表示,该公司已经授予了超过1000MW的电池储能项目合同,将在2023年底之前部署在其服务区域。

PG&E于今年7月启动了竞争性报价申请(RFO),共有6个项目胜出,规模总计387MW,每个项目都有4小时的放电时长(1548MWh)。PG&E已经将这些项目提交给加州公共事业委员会(CPUC)审批。

PG&E负责能源政策和采购的高级副总裁Fong Wan表示:“未来几年将是部署和集成公用事业规模的电池储能到电网的关键时期。”

PG&E已被CPUC采购了至少716.9MW的系统可靠性资源,以先发制人地解决由于一些大型化石燃料电厂(包括AES的1200MW Alamitos天然气电厂)退役而导致的加州电力系统可靠性问题。

加州的负荷服务公司,包括三大投资者所有的公用事业公司PG&E,南加州爱迪生公司(SCE)和圣地亚哥天然气电力公司(SDG&E)以及各种公用事业公司和社区选择聚合商(CCAs),在2019年11月发布的采购计划中,CPUC授权这些公司采购总计3.3GW的系统可靠性资源。

PG&E的最新采购,以及今年5月宣布的423MW采购,将使其超过预期的目标,到2021年8月,50%的资源需要投运,到2022年8月,投运的资源量达75%,到2023年8月,全部投运。

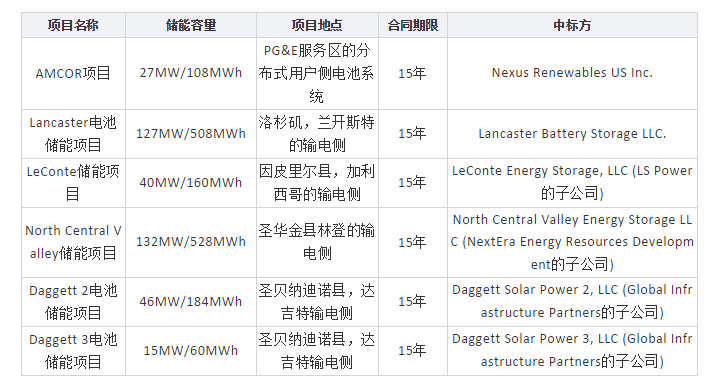

CPUC最新批准的387MW/1548MWh储能项目基本信息如下表所示:

另外一家投资者所有的公用事业公司SCE最近表示,它现在已经将其采购和签约的储能容量提高到2GW+,SCE的目标是到2045年部署30GW的公用事业规模和10GW的分布式储能,以帮助加州实现2045年100%零碳电力的目标。

SCE在12月初宣布了590MW新的电池储能采购计划,而今年早些时候又宣布了770MW的储能采购计划。在CPUC 11月份的系统可靠性裁决之前发表评论时,该公用事业公司对加州电网即将出现的潜在电力容量短缺发表了评论,称化石燃料电厂退役、光伏电站和风电场有效承载能力(ELCC) (它们在用电高峰时期向电网供电的能力)降低以及对电力进口的依赖等因素的结合,意味着明年所谓的资源充足可靠性缺口可能高达5500MW。

分享到:

关键字:储能项目,储能电池

中国储能网版权说明:

1、凡注明来源为“中国储能网:xxx(署名)”,除与中国储能网签署内容授权协议的网站外,未经本网授权,任何单位及个人不得转载、摘编或以其它方式使用上述作品。

2、凡本网注明“来源:xxx(非中国储能网)”的作品,均转载与其他媒体,目的在于传播更多信息,但并不代表中国储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

3、如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

4、有关作品版权事宜请联系:13661266197、 邮箱:ly83518@126.com
