上海经信委发布关于加快新建数据中心项目建设和投资进度有关工作的通知

作者:中国储能网新闻中心 来源:IDC圈 发布时间:2021-01-13 浏览:

中国储能网讯:近日,上海市经信委发布通知,要求加快推进 18 个新建数据中心项目的建设和投资进度。其中2019 年 11 月获批的 6 个项目,要求 2021 年 3 月底前完成建设并交付使用;2020 年 6 月获批的 12 个项目,要求 2021 年 9 月底前完成建设并交付使用。

据中国IDC圈之前的报道,18个新建数据中心项目名单如下:

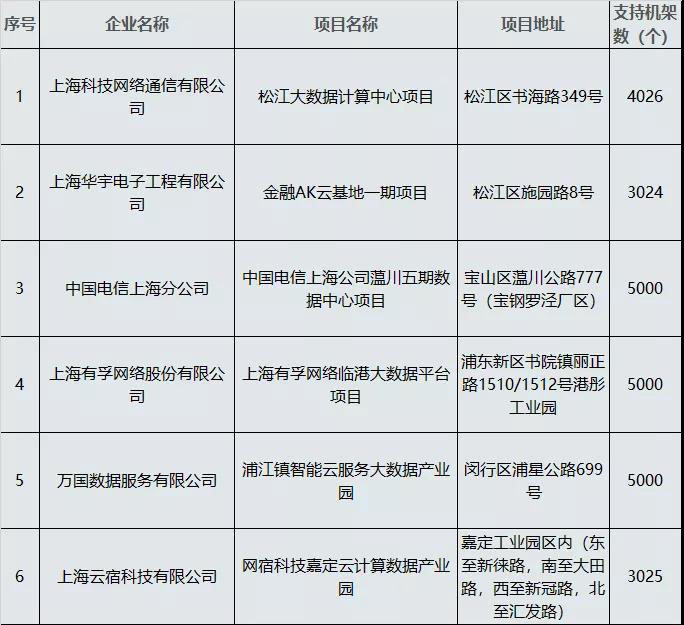

2019 年 11 月获批 6 个项目

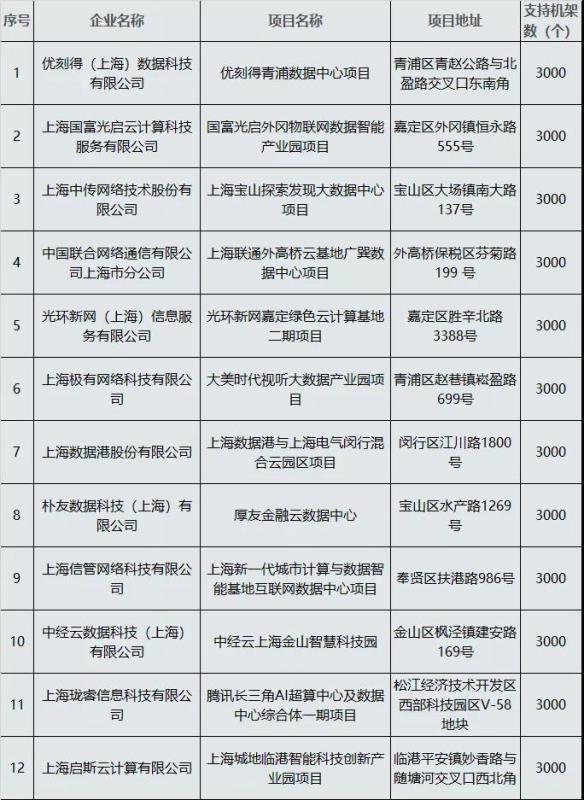

2020 年 6 月获批 12 个项目

通知原文如下:

上海市经济信息化委关于加快新建数据中心项目建设和投资进度有关工作的通知

沪经信基〔2021〕13号

相关单位:

为进一步落实“新基建”总体任务,加快推进18个新建数据中心项目的建设和投资进度,现就相关要求通知如下:

一、项目申报主体应进一步增强责任感和紧迫感,明确时间节点、建设任务和推进举措,扎实有序开展项目建设,安排好投资进度,确保项目建设目标如期实现。考虑到新冠肺炎疫情影响,2019年11月获批的6个项目,要求2021年3月底前完成建设并交付使用。2020年6月获批的12个项目,要求2021年9月底前完成建设并交付使用。

二、尚未报请节能审查的项目,应按规定尽快报请节能审查。市节能审查部门将根据国家能耗“十四五”双控目标和全市能耗双控目标完成情况,对能耗指标进行从严管理。已取得节能审查意见的项目,应在项目投产前完成节能验收,并尽快完成服务器上架工作。我委将定期组织开展项目实施情况的检查。

三、项目申报主体应定期向我委及项目所在区经济和信息化主管部门汇报项目建设进展和投资完成情况,如建设进展缓慢将影响申报主体及相关单位、项目所在区域后续批次申报。对提供虚假材料、隐瞒真实情况的,将按有关规定向市公共信用信息服务平台提供不良记录。

上海市经济和信息化委员会

2021年1月4日

分享到:

关键字:数据中心

中国储能网版权说明:

1、凡注明来源为“中国储能网:xxx(署名)”,除与中国储能网签署内容授权协议的网站外,未经本网授权,任何单位及个人不得转载、摘编或以其它方式使用上述作品。

2、凡本网注明“来源:xxx(非中国储能网)”的作品,均转载与其他媒体,目的在于传播更多信息,但并不代表中国储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

3、如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

4、有关作品版权事宜请联系:13661266197、 邮箱:ly83518@126.com
