中国储能网讯:近日,索英电气参与建设的湖南省第一个新能源侧配置储能电站——国电投大灵山储能电站项目调试完成,万事俱备,只待并网运行。

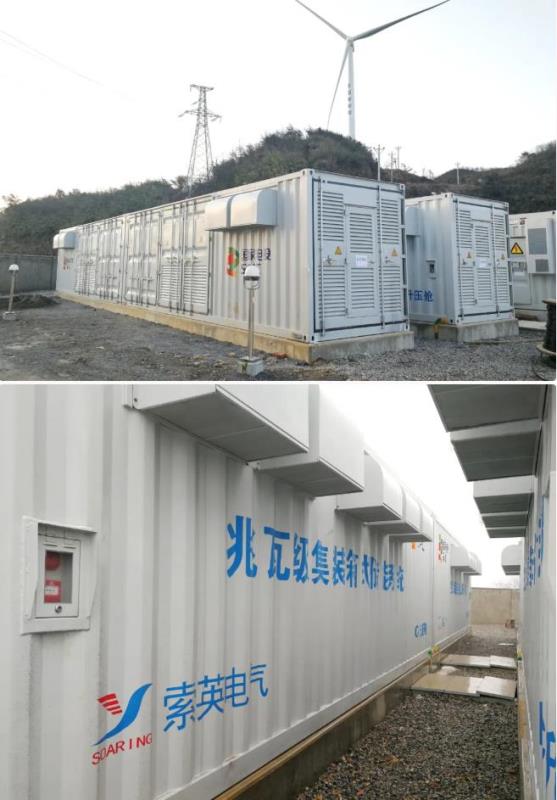

▲大灵山储能电站侧景
大灵山位于湖南龙山县,主峰海拔高1736.5米,有“湘西屋脊”之称,地区风力资源丰沛,是设新能源场站的绝佳选择,在大灵山风电场建配套储能电站,针对提高湖南省风电消纳能力、保障电网安全稳定高效运行方面具有重要示范意义。
该储能项目总规模10MW/20MWh,索英电气提供4套2.5MW PCS升压一体舱、能量管理系统等配套设施。进行施工任务时,正值寒冬11月份,冬天的大灵山时常大雾弥漫,给配送带来极大挑战,山内导航困难,山路蜿蜒难行,配送司机往往要不断电话沟通确认位置,如果碰到雨雪天气,积雪封路,工程队就在路面撒上融雪剂,等雪化了继续赶路,“抢工期,抢工期,是当时心里最重要的事情。”

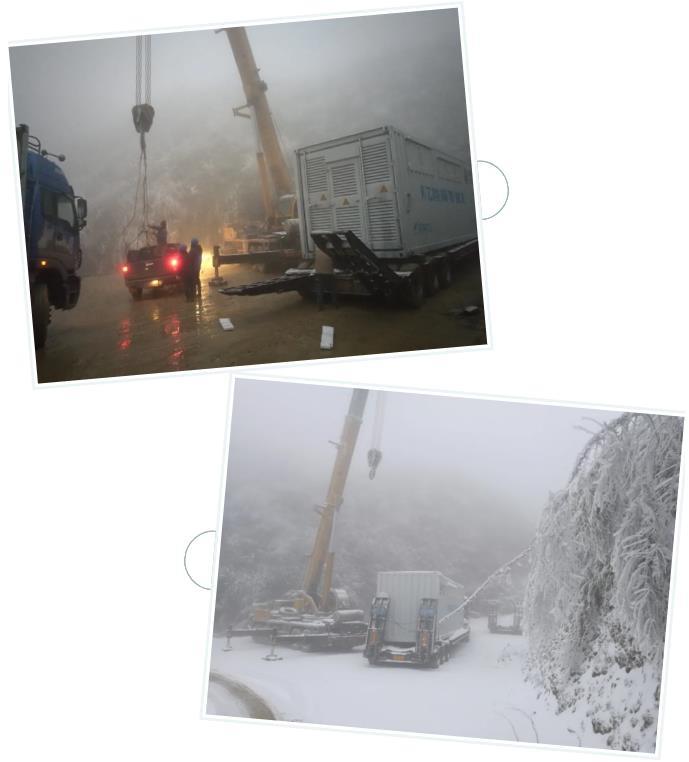

▲雪中运输
运送难,安装也难。天寒地冻,集装箱上极易落霜结冰,吊装吊索容易打滑,工程队就外聘专业风电安装施工队,好言好语说服施工师傅们一起克服困难,将电气舱一个一个成功卸装,精准到位。

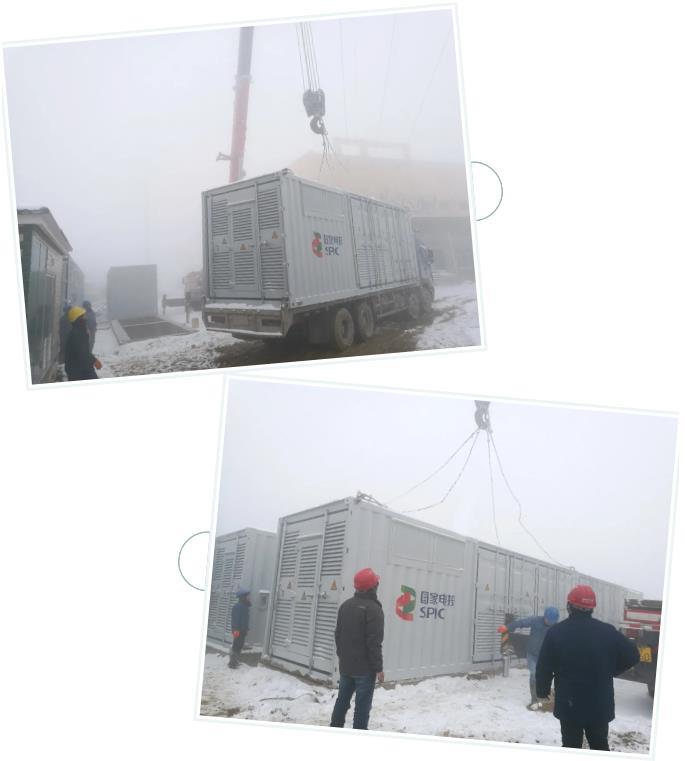

▲冰天雪地中抢工期
为了保障项目如期进行,索英工程部人员看遍了大灵山雪景、雾景,大灵山工程负责人王工说到,“这也是一种别样的体验,只要工程顺利,客户满意,就是最好的结果。”
如今,大灵山储能电站项目已经进入收尾阶段,索英电气已配合完成地调调试、省调调试、电科院调试,先后多次奔赴项目现场配合工作,对于索英来说,虽然阶段性工作已经完成,但是后续的持续服务却刚刚开始。
