同步配建10-15%储能,河北发布风电光伏市场化项目申报补充文件

作者:中国储能网新闻中心 来源:储能之音 发布时间:2021-10-12 浏览:

10月9日,河北省能源局下发《关于做好2021年风电、光伏发电市场化并网规模项目申报工作的补充通知》,就市场化项目申报的有关事项给出相关意见。

根据文件内容显示:2021年市场化并网项目需配建调峰能力,原则上,南网、北网市场化项目配建调峰能力分别不低于项目容量的10%、15%,连续储能时长不低于3小时,配建调峰能力应与市场化并网项目同步建成投产。

在并网时间方面,文件要求风电项目应于2024年6月30日前全容量建成并网,光伏项目应于2023年6月30日前全容量并网,鼓励张承地区优先申报风电项目。

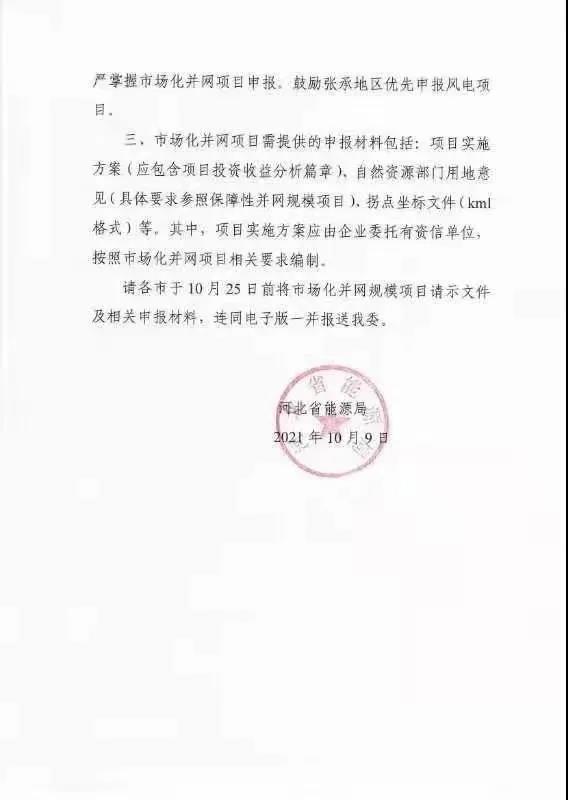

具体申报材料包含项目实施方案(含投资收益分析)、自然资源部门用地意见(参照保障性并网项目申报要求)、拐点坐标文件等。各文件需在10月25日之前报送自河北省发改委。
