中国储能网欢迎您!
当前位置: 首页 >新闻动态>国内新闻 返回

广东阳江抽水蓄能电站下水库顺利下闸蓄水

作者:中国储能网新闻中心 来源:中国电建集团 发布时间:2021-10-28 浏览:

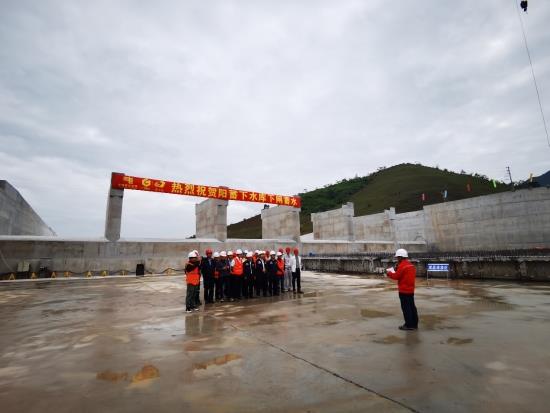

10月23日上午,由中国电建中南院承担监理的广东阳江抽水蓄能电站下水库工程顺利下闸蓄水,标志着阳江抽水蓄能电站拉开了2021年底首台机组投运的序幕!

阳江抽水蓄能电站位于广东省阳春市八甲镇,直线距离阳春市50千米,距阳江市60千米,距广州市230千米。设计总装机容量2400兆瓦,电站分两期建设,近期规模1200兆瓦,设计年发电量12亿千瓦时,年抽水耗电量16亿千瓦时。电站枢纽主要由上水库、下水库、厂房系统、输水系统组成,项目计划2021年12月底首台机组发电,2022年6月底3台机组全部投产发电。上水库于2021年7月31日下闸蓄水,尾水水道于2021年10月25日完成充水试验。

阳江抽水蓄能电站是国家能源局“十三五”发展规划的重点实施项目,是目前国内单机容量(40万千瓦)最大,发电水头(694.37米)较高的抽水蓄能电站,是具有世界先进水平的标志性工程。阳江抽水蓄能电站的建成可极大优化电网系统电源结构,降低燃煤火电调峰率,促进节能减排和新能源健康发展,推动地方经济,加快城镇化建设,丰富旅游资源,具有显著的经济效益和社会效益。

分享到:

关键字:阳江抽水蓄能电站

中国储能网版权说明:

1、凡注明来源为“中国储能网:xxx(署名)”,除与中国储能网签署内容授权协议的网站外,未经本网授权,任何单位及个人不得转载、摘编或以其它方式使用上述作品。

2、凡本网注明“来源:xxx(非中国储能网)”的作品,均转载与其他媒体,目的在于传播更多信息,但并不代表中国储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

3、如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

4、有关作品版权事宜请联系:13661266197、 邮箱:ly83518@126.com
