安徽印发《2021年风电、光伏发电开发建设方案》 配置储能1561.9MW

作者:中国储能网新闻中心 来源:安徽省能源局,光伏们 发布时间:2021-12-09 浏览:

中国储能网讯:12月6日,安徽省能源局印发《2021年风电、光伏发电开发建设方案》,下发了6GW项目指标。其中:

光伏项目指标4574MW,配置14%~35%*1小时的电化学储能,总规模为961.5MW;火电灵活性改造调峰容量按0.7~3.3倍配置,共需新增调峰619.6MW;

风电项目指标1426MW,配置40%~98%*1小时的电化学储能,总规模为600.4MW,火电灵活性改造调峰容量按1.1~1.5倍配置,共需新增调峰349.7MW。

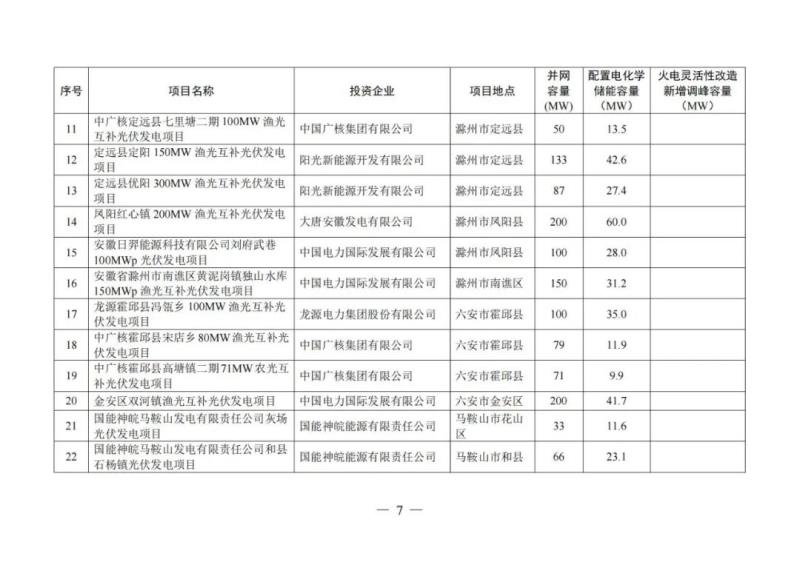

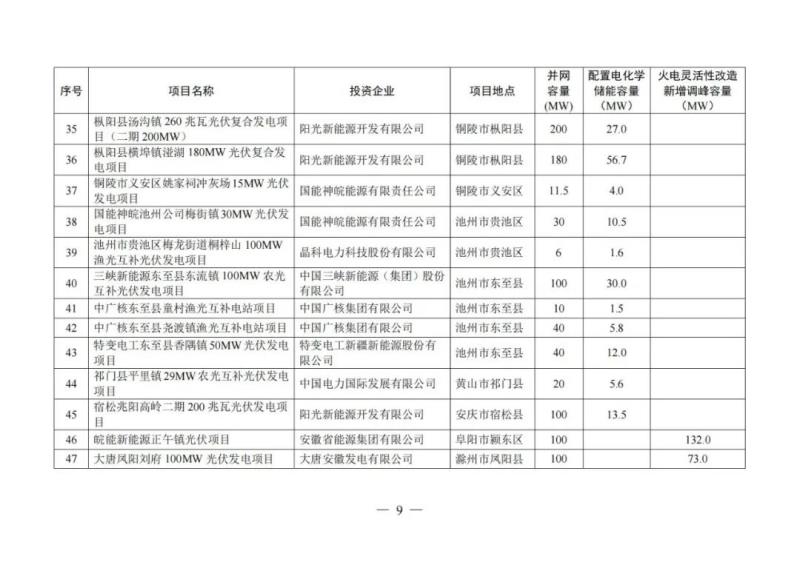

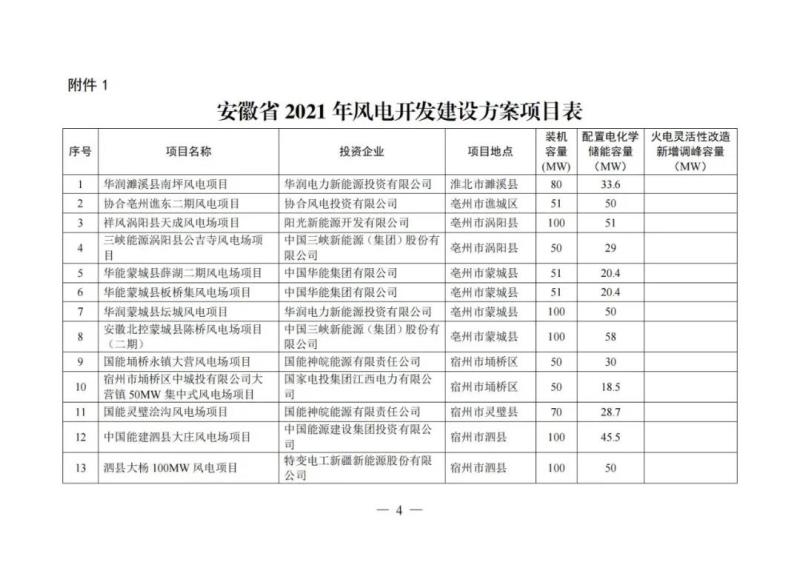

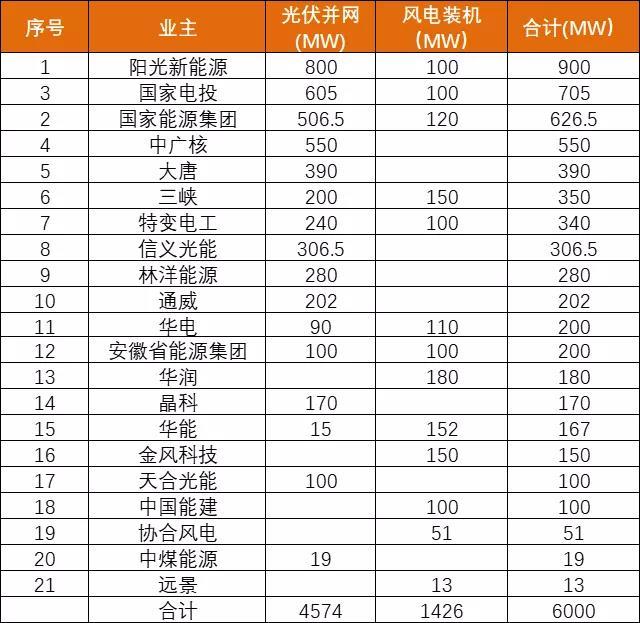

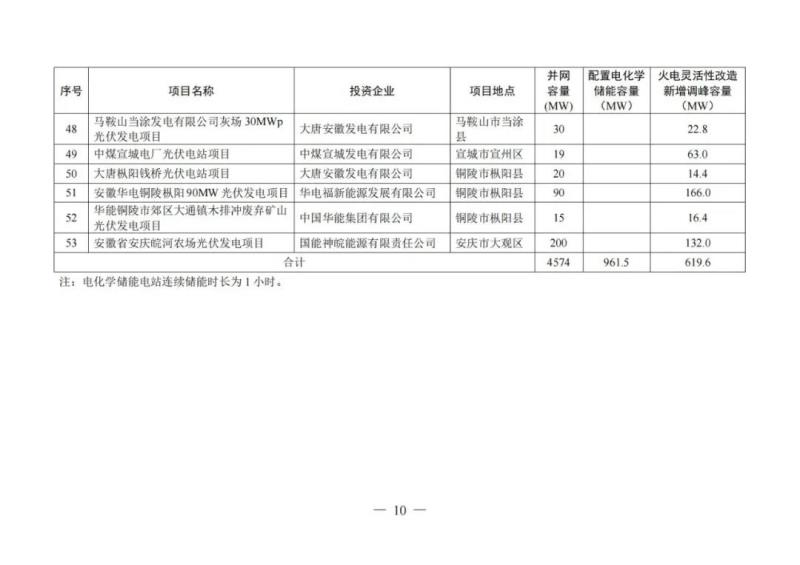

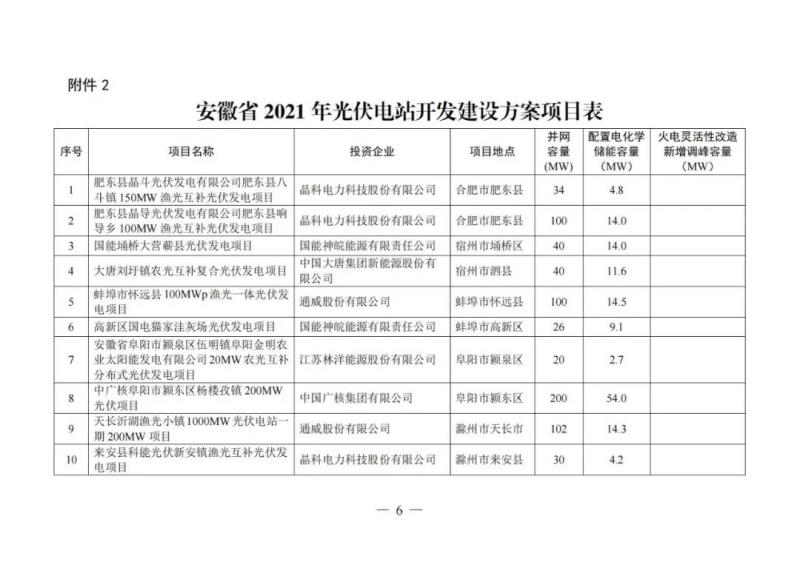

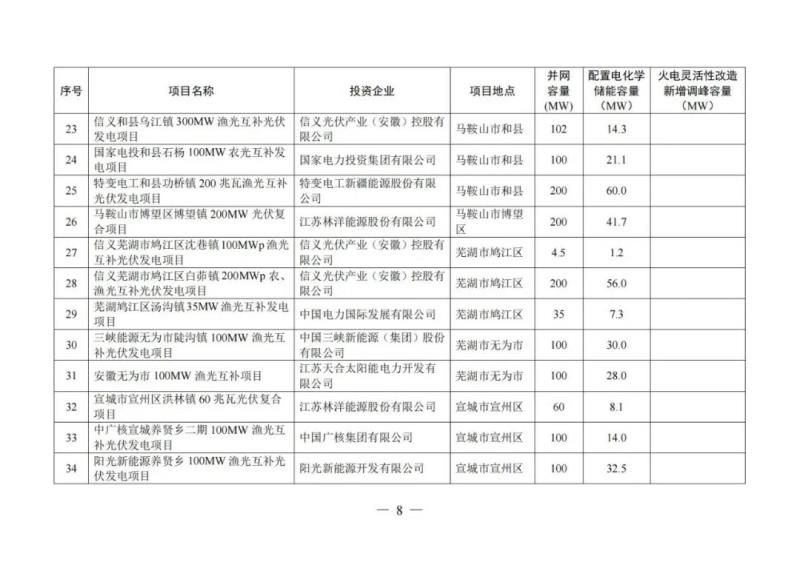

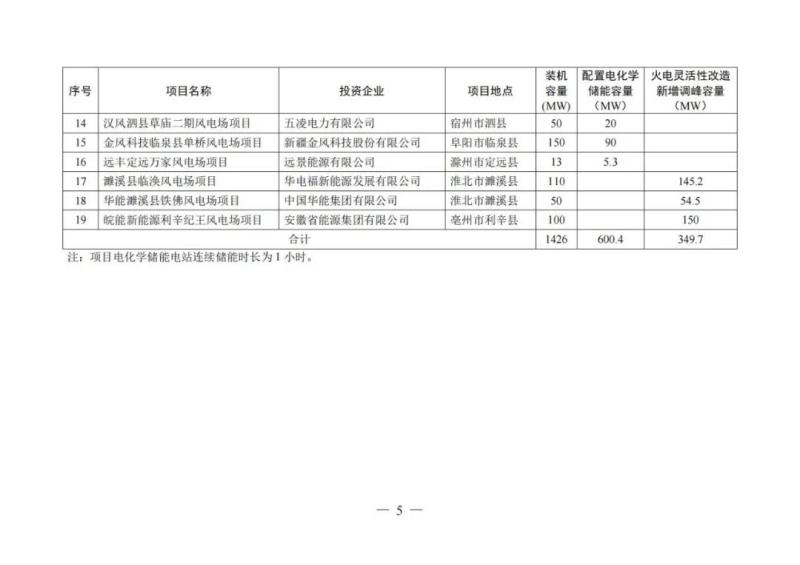

具体业主开发规模如下表:

此外,文件要求各投资企业要切实加快项目建设进度,除并网消纳受限原因外,光伏电站项目应于2022年底前首次并网,2023年6月底前全容量并网;风电项目应于2023年底前首次并网,2024年6月底前全容量并网。
