新疆兵团完成3.4GW风光项目指标分配 项目需要配置10%~25%容量储能

作者:中国储能网新闻中心 来源:智汇光伏 发布时间:2022-01-06 浏览:

中国储能网讯:11月19日,新疆生产建设兵团发布2021年风电、光伏发电项目竞争配置招标公告。此次招标项目总规模351万千瓦,共分为9个标段。其中,风电项目40万千瓦,光伏项目木311万千瓦。详见《新疆下发第二批3.51GW风、光项目招标!》

1、项目规模分配情况

近日,新疆兵团发改委正式公布了此次竞争性配置结果。其中,6标段流标。因此,最终337万千瓦项目由14家企业获得。其中,

国电投、广东能源集团、大唐集团、新疆天富集团获得40万千瓦项目规模;

中电建、中能建获得30万千瓦项目规模。

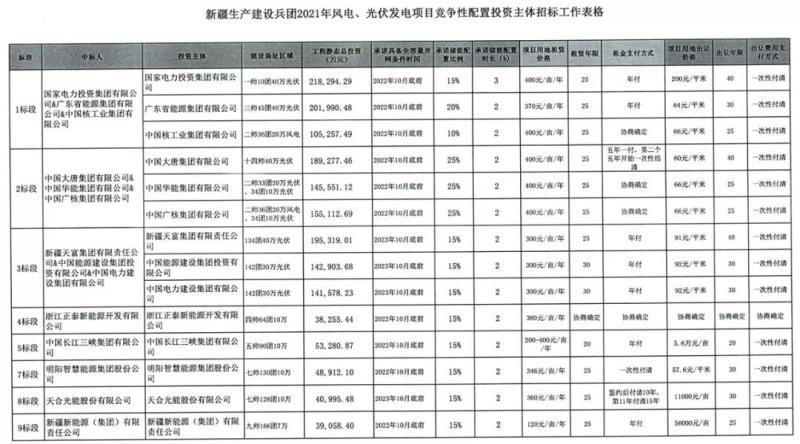

具体如下表所示。

2、项目并网时间

除3标段的100万光伏项目可以在2023年10月份并网之外,其他的237万千瓦项目均需要在2022年10月底之前具备全容量并网条件。

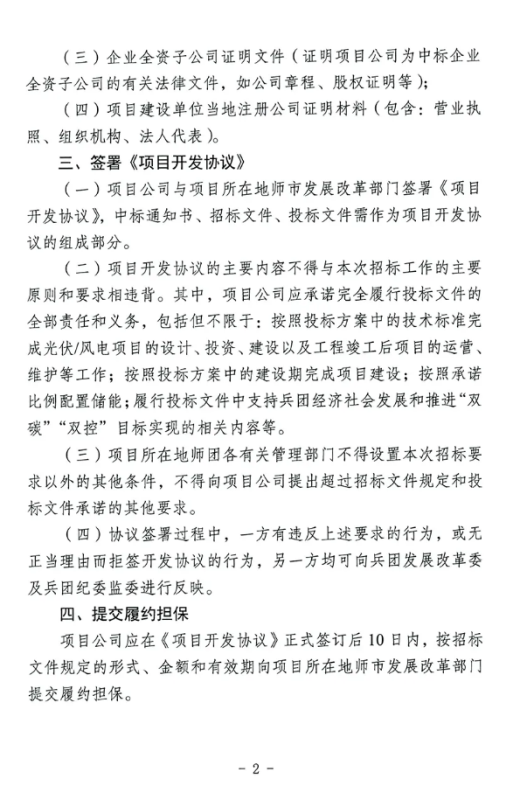

项目公司与项目所在地师市发改部门签署《项目开发协议》,协议正式签订后10日内,按招标文件规定的形式、金额和有效期向项目所在地师市发改部门提交履约担保。

3、配置储能要求

项目需要配置10%~25%容量的储能,储能时间基本为2小时,个别项目为2小时。

全部项目加权平均的储能配比为18%。

4、土地成本水平

项目涉及的租赁土地,不同项目的租金为120~400元/亩/年。

项目涉及的征地,不同项目的土地出让金为57.6~200元/㎡。

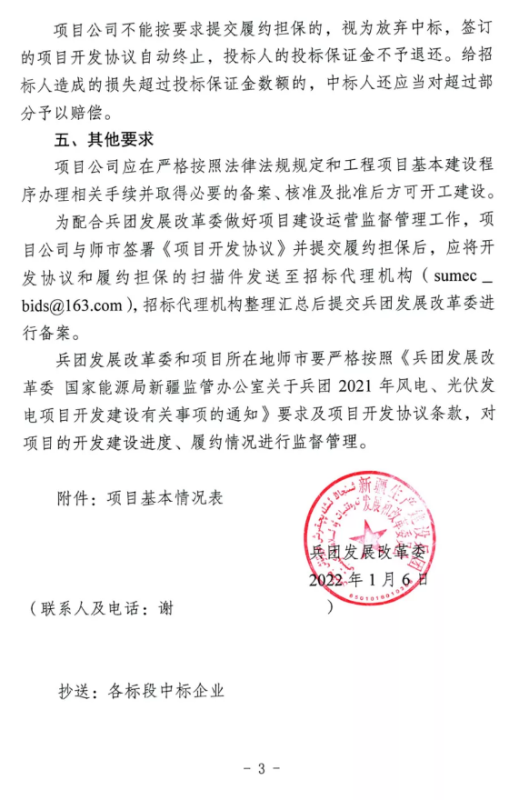

文件原文如下。
