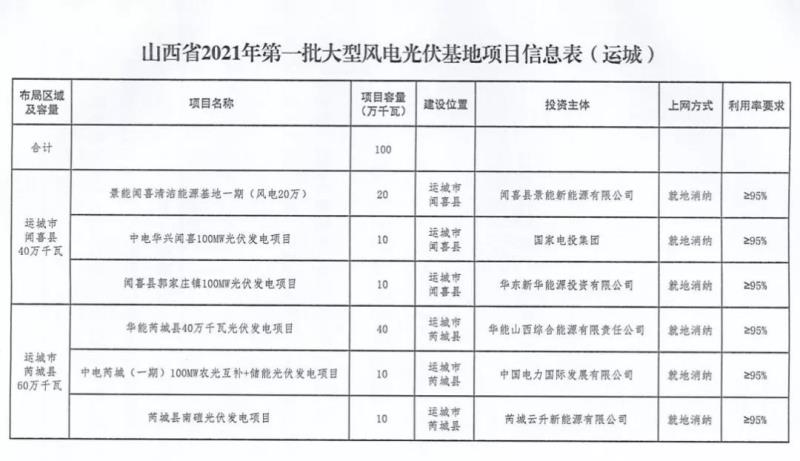

中国储能网讯:近日,山西省能源局发布《关于山西省2021年第一批大型风电光伏基地项目有关事宜的通知》,确认了晋中市、运城市各100万千瓦风电光伏基地规模及项目清单。
其中:
华能60万千瓦、国家电投30万千瓦,三峡集团30万千瓦,均为光伏项目。

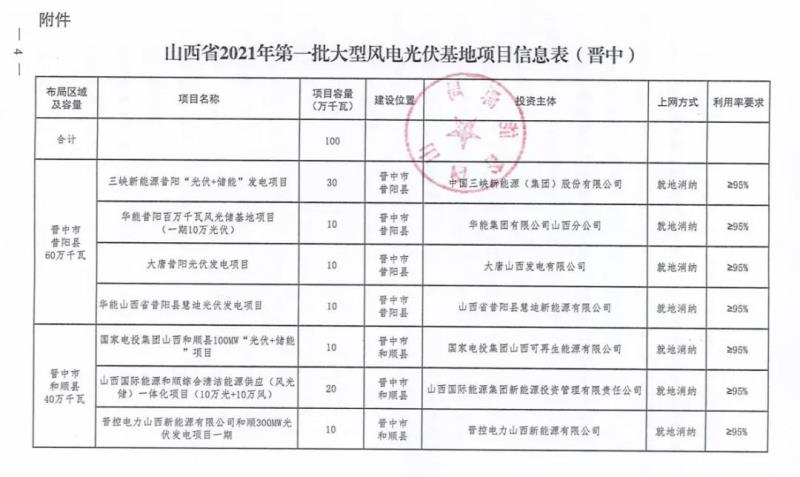

山西国际能源集团20万千瓦(10万光伏+10万风电)、远景20万千瓦风电。
大唐、东方日升、同煤集团、中核集团各获得10万千瓦光伏项目。

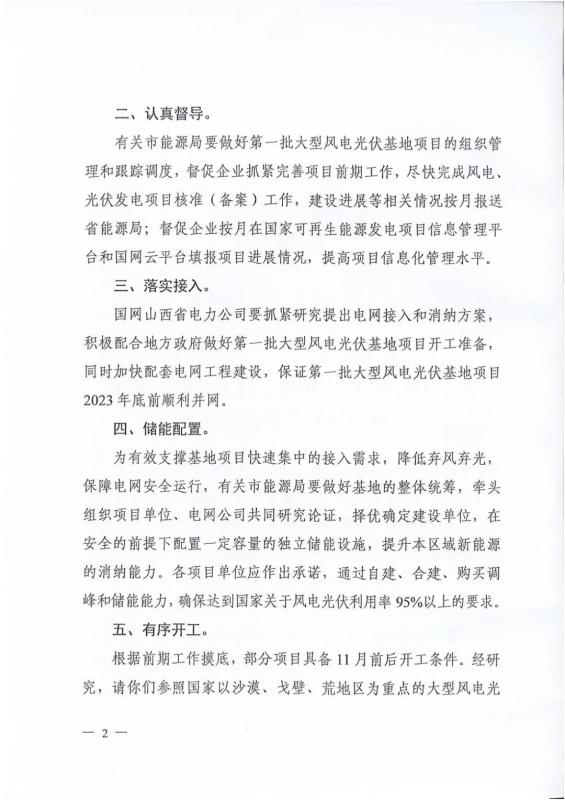

通知要求:国网山西省电力公司要抓紧研究提出电网接入和消纳方案, 积极配合地方政府做好第一批大型风电光伏基地项目开工准备,同时加快配套电网工程建设,保证第一批大型风电光伏基地项目 2023年底前顺利并网。
关于储能配置,通知提出:各项目单位应作出承诺,通过自建、合建、购买调峰和储能能力,确保达到国家关于风电光伏利用率95%以上的要求。

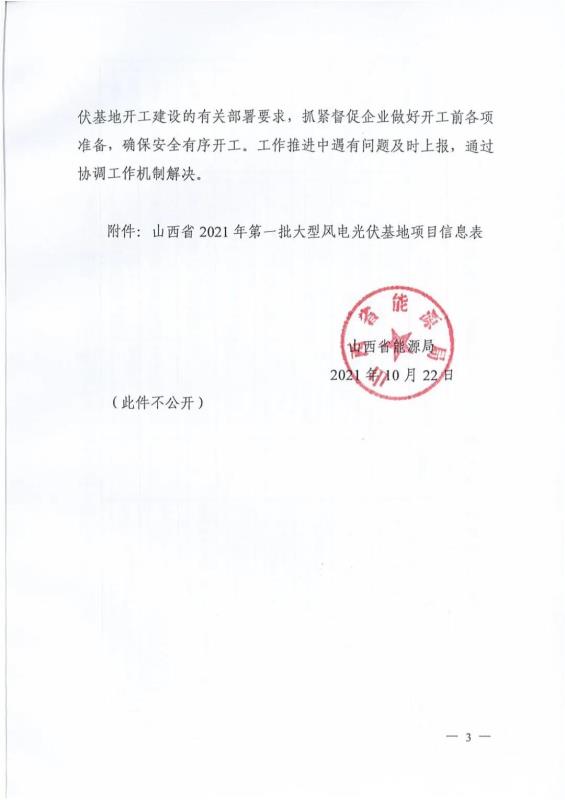

通知还要求:根据前期工作摸底,部分项目具备11月前后开工条件。经研究,请你们参照国家以沙漠、戈壁、荒地区为重点的大型风电光伏基地开工建设的有关部署要求,抓紧督促企业做好开工前各项准备,确保安全有序开工。
