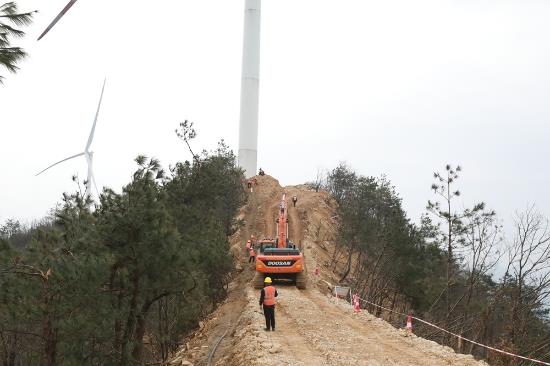

中国储能网讯:冰雪初融,万物复苏,处处萌动着春的气息。刚刚跨入农历二月,水电十一局广西新能源EPC 总承包项目就传来好消息,该工程内的27个独立工程中10个风电工程顺利开工,按下前期施工的“快进键”。今天,就让我们走进广西兴安殿堂二期、兴安严关三期、灵川海洋二期三个风电场工程,去看看那里的施工进展情况。
从兴安县城出发,汽车在蜿蜒的山路上大约行进了1个小时,路就开始变得模糊,车窗外的颜色也逐渐被雾气铺满。这时,前方一块展板映入眼帘——水电十一局广西兴安殿堂风电场二期项目。走近项目经理部,已经戴好安全帽、背着工具箱、拿着仪器设备的前期测量队的队员们正准备出发。据了解,今天,他们的主要任务是对12号、22号风机平台进行原始地形的测量。由于受低温影响,广西桂北高寒山区雨雪冰冻,导致大片树木被压断,这无疑给测量带来不小的困难。“像这样的天气,我们基本回到项目部都是满身的泥。”殿堂风电场二期测量队队长曲明鸣说。
兴安殿堂风电场二期工程位于广西桂林市兴安县西南部,设计装机20台,装机总容量80兆瓦。项目总工谢康敏告诉我们,工程主要是利用粉洞村西北侧、道塘岭、蜈蚣岭一带区域的山脊及山包进行机位布置,场址区域山顶海拔基本在300到800米左右,今年12月31日,工程计划全部完工。
工程所需征地约430亩,征地区域涉及10个村委17个自然村。为加快工程征地拆迁工作,项目部专门成立征地领导小组,设专人与兴安县指挥部进行对接。项目对外协调负责人秦昭杰说,因征地涉及的农户数量多,农户间分界线不明确,为避免与农户发生冲突,外协与测量队团结协作,现场与农户沟通,反复多次对分界线进行测量及复核,确保数据准确。目前,工程道路征地长度7167米,征地约265亩。已完成15台风机共建道路及风机机位的征拆工作,剩余7台风机计划3月15日前完成。
作为广西新能源27个独立项目中最早全面开工的工程——广西兴安严关风电场三期工程吹响了“开局就是决战,起步就是冲刺”的号角。工程位于广西兴安县西南部,场址面积约31平方千米,主要施工内容包括20台单机容量为4兆瓦的风力发电机组,总装机容量80兆瓦。
前期测量工作是工程施工中的重难点。测量队队长郭靖告诉我们,他们的工作面主要分布在刀背直山、陡坡岭和魔天岭上,这里丛林密布,没有道路,大家伙儿只能挥着砍刀开路,一点点向前行进。就是在这样十分艰难的环境下,测量队在一个月内完成了全场50公里的征地红线放样,征地完成85%,共计350亩,粉洞片区的原始地形测量全部完成。与此同时,项目部抢先抓早,合理调配资源,紧盯施工目标,广大干部职工各司其职,全力以赴抢抓工期节点。兴安县风电指挥部征地协调组组长蒋敦新说,在前期的工作中,大家科学组织、团结协作,做到早布置、早动员、早安排,将各项工作的标准、要求、职责以及实施规划划分清晰,确保了前期征地工作的顺利开展,非常感谢水电十一局全体干部职工的辛勤付出和努力。截止目前,兴安严关风电场三期工程17台机位及升压站权属确认完成,17号风机平台开始开挖施工,剩余3台风机共建道路及机位征地工作计划于3月15日前完成。
在山峦之巅的广西灵川海洋1号风电场二期工程施工现场,升压站综合楼基础浇筑、连接线路面平整、35千伏线路改线等施工如火如荼。该工程位于广西灵川县灵田镇、大圩镇、海洋乡一带,场址面积约79.8平方千米,主要施工内容包括15台单机容量5兆瓦、3台单机容量5.3兆瓦发电机组安装及调试,配套18台箱式变压器安装与35千伏集电线路架设。工程施工中,项目部坚持一手抓安全生产,一手抓施工进度,通过调整施工工序,优化施工方案,稳步推进项目建设。项目生产与协调部主任王志亮说,目前,工程一二期连接段征地协议已签署完毕,正在进行红线放线工作及土地权属划分。今年底,项目7台发电机组将具备并网发电条件。
我们从水电十一局广西新能源总承包部了解到,为确保工程的顺利开展,广西新能源项目的其他新开工项目不等不靠、主动出击,积极与政府、业主、设计、监理等多方单位进行探讨,想方设法克服征地拆迁压力大、进场道路修建复杂等困难,推动设计方案不断优化,努力降低施工对周边环境的影响,为全面进场施工奠定了坚实基础。
