丰宁抽水蓄能电站7号机组定子吊装完成

作者:中国储能网新闻中心 来源:中国电建集团 发布时间:2022-03-24 浏览:

中国储能网讯:3月22日上午,水电三局制安分局丰宁机电安装项目部顺利完成丰宁抽水蓄能电站7号机定子吊装,标志着丰宁抽水蓄能电站又完成了一个重大里程碑节点。

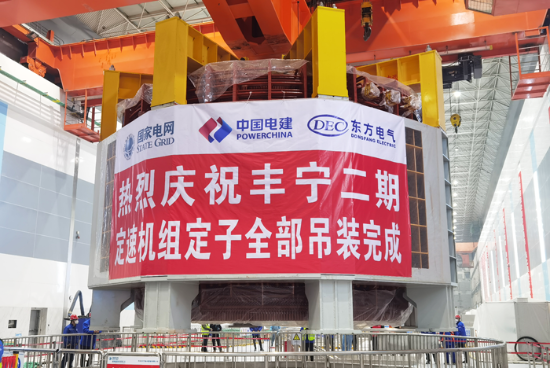

7号机定子在安装指定工位先后完成了机座组装、定位筋安装、叠片、下线、电气试验等全部工序,由两台桥机并车进行吊装。定子整体起吊重量约410吨,施工难度高,安全施工是重中之重,对此,项目部高度重视本次吊装任务,项目领导班子多次到场统筹协调,各相关部门和施工作业人员各司其职,协力配合。施工技术部门提前一个月精心编制吊装专项安全技术方案,并经监理、业主审批通过。

为保证7号机定子顺利吊装,项目部提前对定子吊装所涉及的人员进行了详细的安全技术交底,明确了吊装过程人员分工,技术人员同业主、监理、厂家提前对桥机、吊具、供电保障系统及基坑准备情况进行了全面检查。吊装过程中,项目部严格落实安全技术措施,各项工序一气呵成,7号机定子吊装顺利完成。

作为丰宁抽水蓄能电站二期最后一台定速机组,7号机定子的成功吊装,意味着项目部距离2022年底发电目标又进了一步。接下来,项目部会以更高昂的斗志、更高的标准开展各项工作,确保今年的工期计划圆满地完成。
