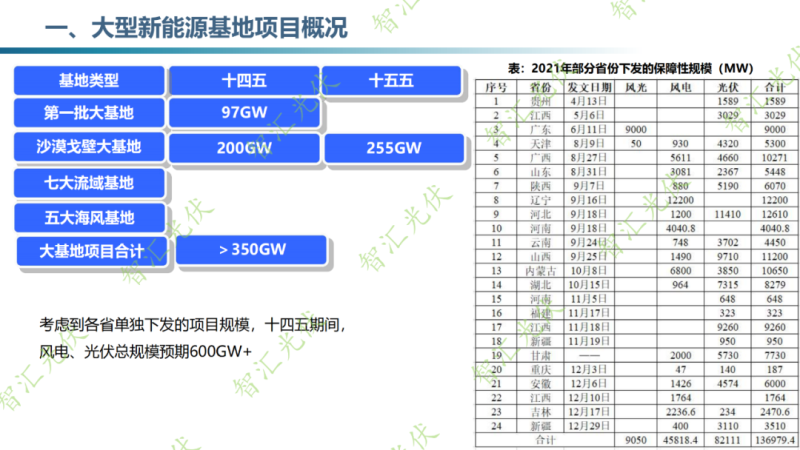

中国储能网讯:一、大型新能源基地项目概况

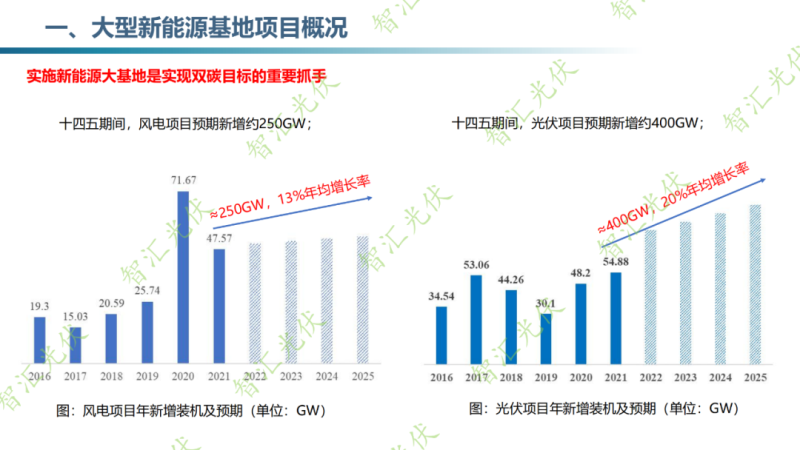

1、“十四五”新能源大基地的整体预期
2021年3月12日,新华社公布《中华人民共和国国民经济和社会发展第十四个五年规划和2035年远景目标纲要》。根据规划,十四五期间将重点发展九大清洁能源基地、五大海上风电基地,涉及19个省份。
详见《十四五规划详解:九大清洁能源基地+五大海风基地》

2、第一批新能源大基地有序开展
2021年11月24日,《第一批以沙漠、戈壁、荒漠为重点的大型风电光伏基地建设项目清单》下发。
详见《重磅!19省97GW,第一批风光大基地名单出炉!》
详见《重磅!第二批新能源大基地开始申报!》
详见《何立峰:推进我国史上最大规模4.5亿千瓦风电光伏基地!》

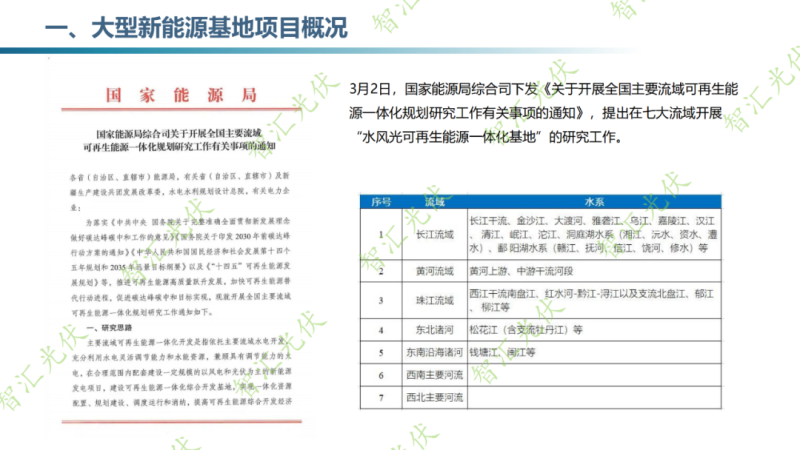

详见《国家能源局:在七大流域开展水风光可再生能源一体化基地研究!》

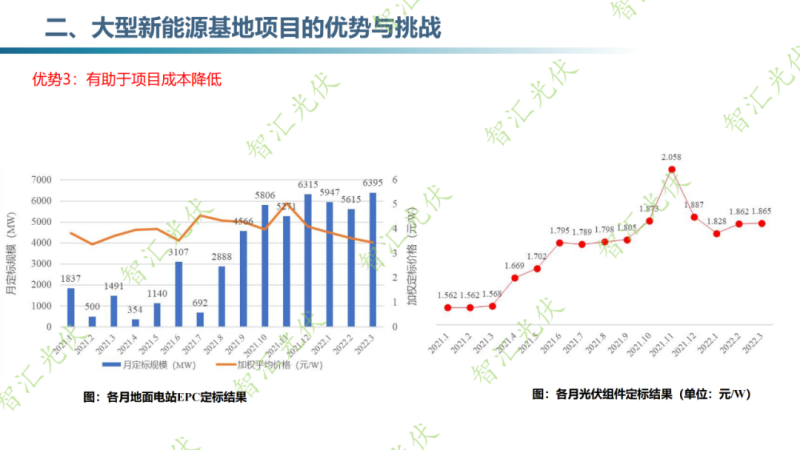

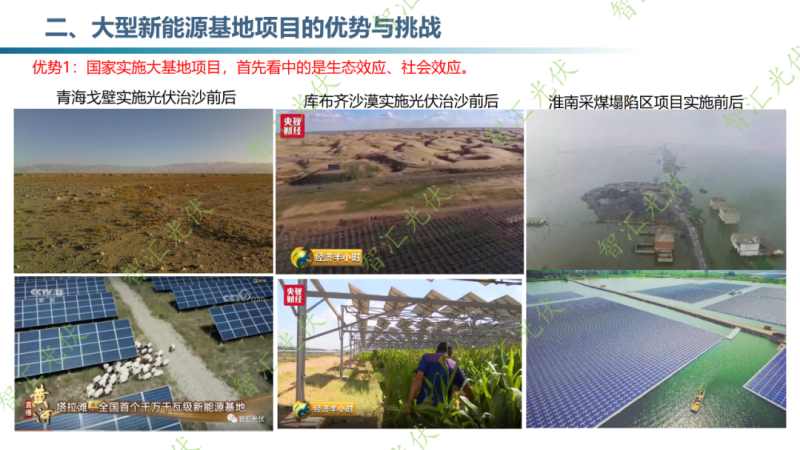

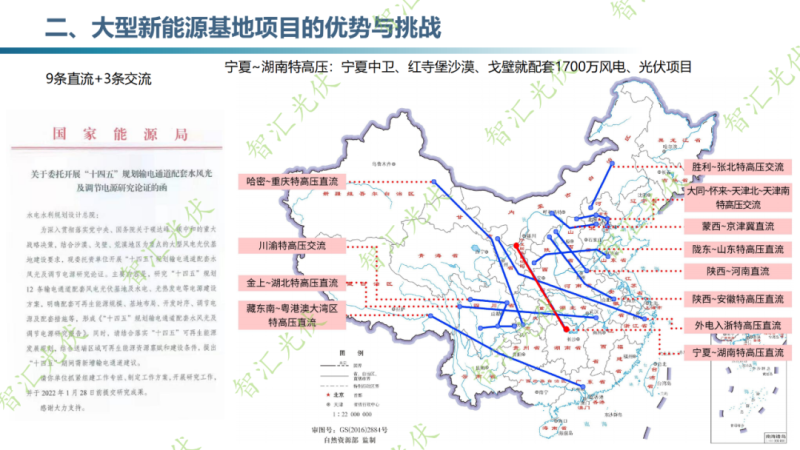

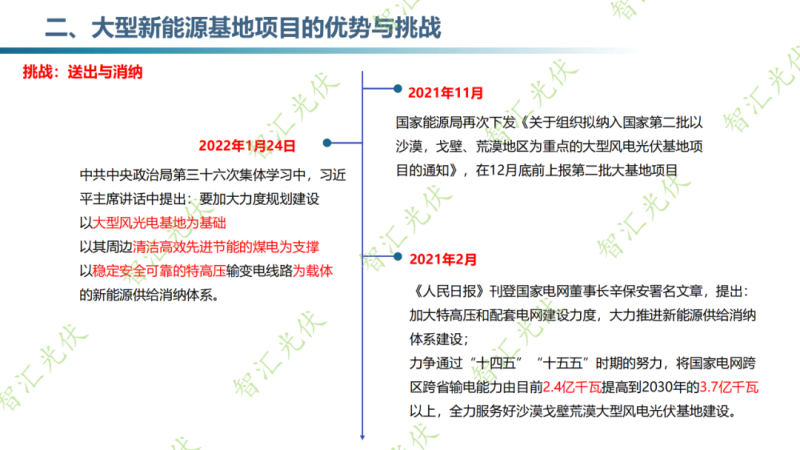

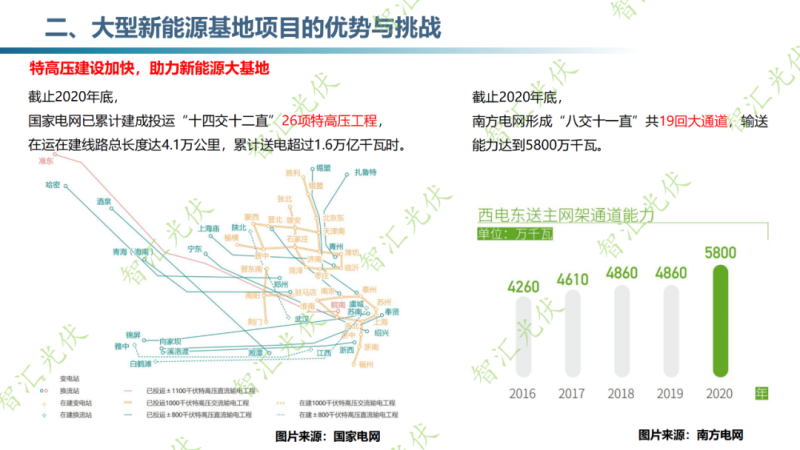

二、大型新能源基地项目的优势与挑战
优势2:年利用小时数更高

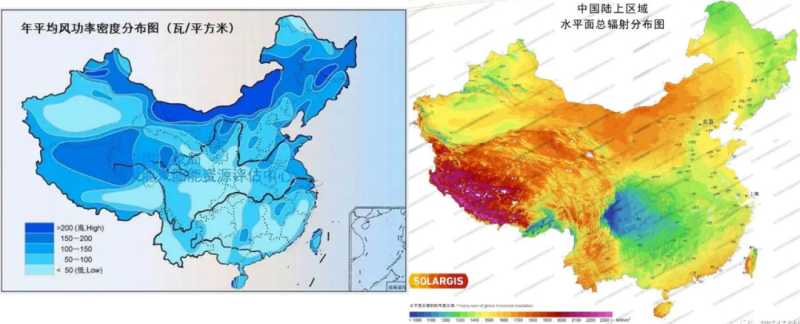

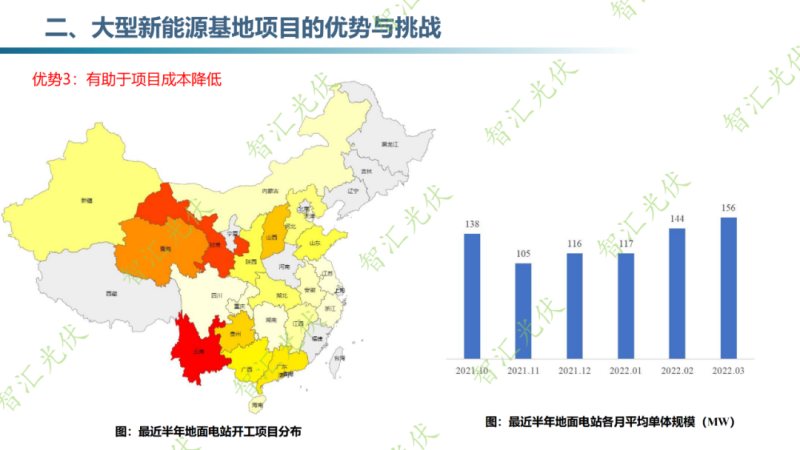

大基地项目主要位于风资源、太阳能资源丰富的地区,发电小时数高,有利于降低新能源的发电成本。

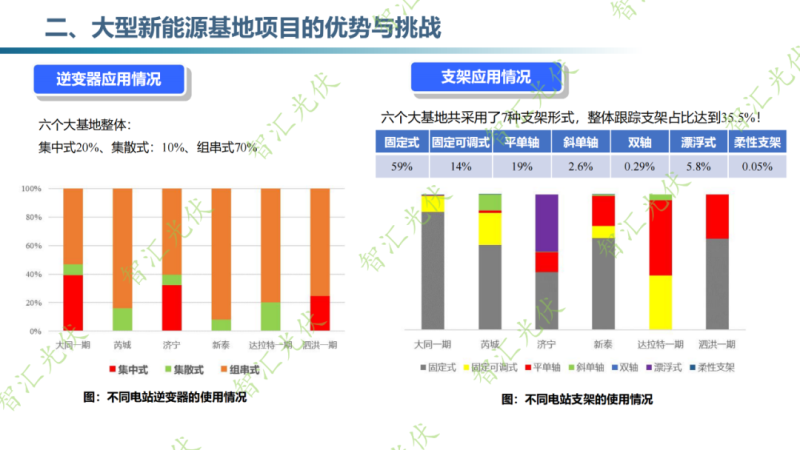

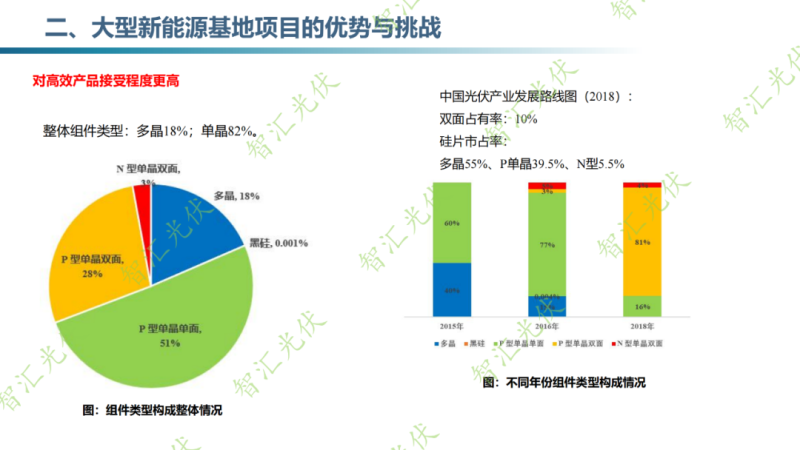

优势3:有助于新技术推广与应用
2015~2019年,共开展四批领跑者,不包含技术领跑者,总规模13GW。
涉及9个省份,地类包含沙漠、戈壁、塌陷区、山地、滩涂等多种类型。

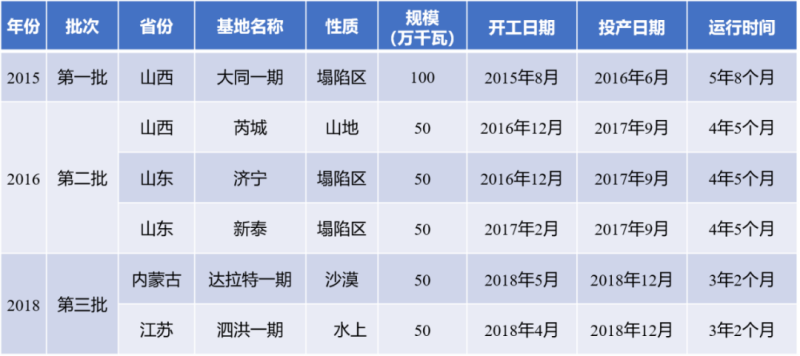

根据公开可得信息,选取6个基地的进行分析。

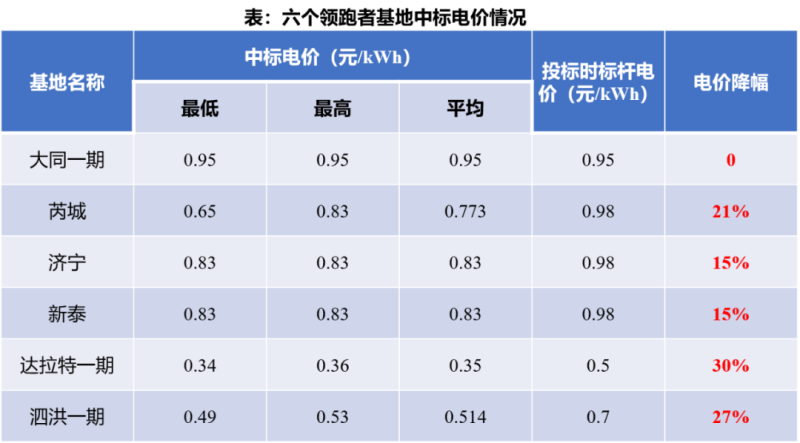

中标电价大幅低于当时的标杆电价。
详见《光伏电站造价影响因素分析》
详见《十四五规划12条新特高压,将带动一大批新能源基地!》

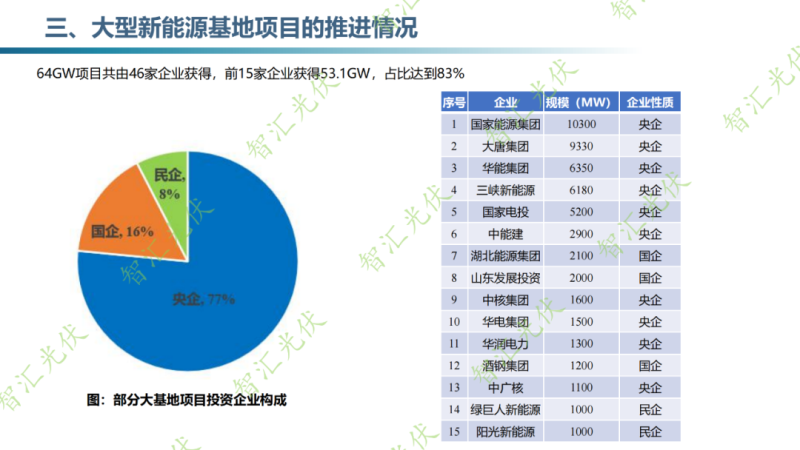

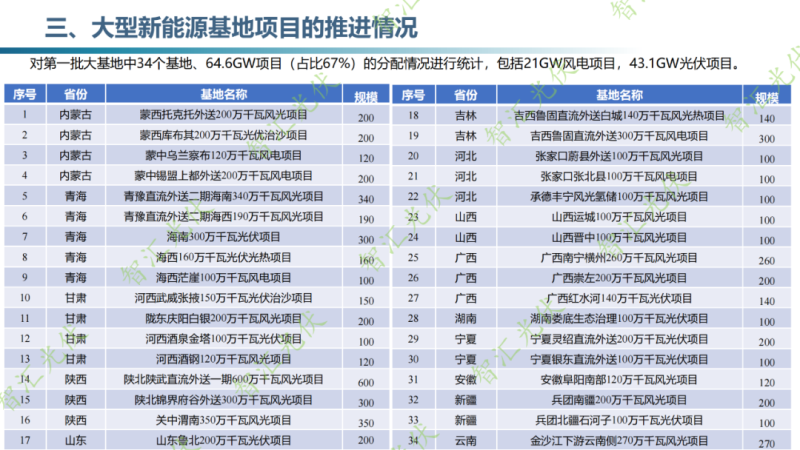

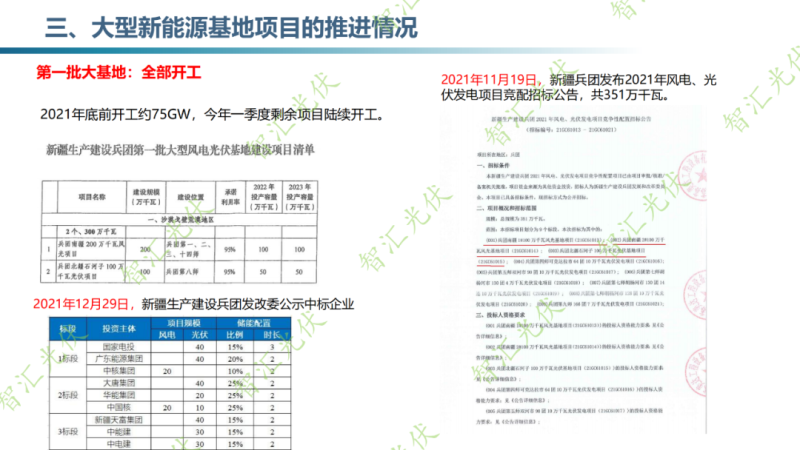

三、大型新能源基地项目的推进情况
二期项目推进思路的变化
1)项目集中度更高
严禁碎片化开发,原则上布局方案中的风电光伏基地项目不再拆分,鼓励按千万千瓦级组织建设。
明确风电光伏基地项目建设运营主体,原则上每个风电光伏基地项目由1家有实力的企业作为投资主体或牵头新组建单一联合体。
2)要素协同
要统筹风电光伏基地、煤电配套电源、外送通道项目"三位一体",同步建成投产。
3)先立后破
优先推动规划内煤电原址或就近改扩建,积极有序开展存量煤电灵活性改造。
