世界首台!长龙山抽蓄电站5号机组正式投产发电

作者:中国储能网新闻中心 来源:科技日报 发布时间:2022-05-06 浏览:

中国储能网讯:记者从三峡集团获悉,5月4日22时,三峡集团所属三峡建工浙江长龙山抽水蓄能电站(以下简称“长龙山电站”)5号机组顺利完成15天考核试运行,正式投产发电。标志着世界首台额定转速600转每分钟、额定容量350兆瓦抽水蓄能机组应用成功。

长龙山电站上下水库全貌

长龙山电站位于浙江安吉,总装机容量210万千瓦,共设计安装6台350兆瓦抽水蓄能机组,其中5号和6号机组由上海福伊特水电设备有限公司供货,额定转速600转每分钟,是该容量下世界最高额定转速机组,机组设计开发综合难度系数世界第一。

为保证5号机组长期安全可靠运行,长龙山公司与参建单位紧密配合,全过程严密把控机组设计、制造、安装、调试各环节。3月23日5号机组进入有水调试阶段,历时28天,于4月19日完成70余项启动调试试验项目,进入15天考核试运行期。

试运行期间,5号机组在发电工况、抽水工况稳定运行时,上导、下导、水导振摆数据均小于100微米,优于《水轮发电机组安装技术规范》标准,达到三峡集团精品机组要求。

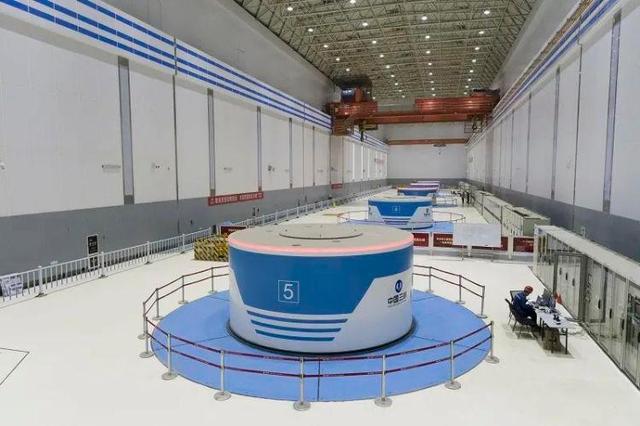

5号机组正在发电

自2021年6月以来,长龙山电站已经陆续实现5台机组投产发电,电站在运机组积极参与华东电网调峰、填谷、调频、调相等任务,运行安全平稳,累计在电网用电高峰及时出力发电超过13亿千瓦时,在用电低谷抽水填谷耗电约17亿千瓦时。对于进一步提高华东电网调节能力、优化华东地区电源结构、促进新能源发展、助力构建新型电力系统有重要意义。

目前,长龙山电站最后一台机组正在进行静水调试工作,计划于5月15日开始启动试运行工作,预计将于今年6月底实现全面投产。

分享到:

关键字:长龙山抽蓄电站

中国储能网版权说明:

1、凡注明来源为“中国储能网:xxx(署名)”,除与中国储能网签署内容授权协议的网站外,未经本网授权,任何单位及个人不得转载、摘编或以其它方式使用上述作品。

2、凡本网注明“来源:xxx(非中国储能网)”的作品,均转载与其他媒体,目的在于传播更多信息,但并不代表中国储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

3、如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

4、有关作品版权事宜请联系:13661266197、 邮箱:ly83518@126.com
