“十四五”9GW,青海电化学储能统一规划建设方案关键信息透视

作者:中国储能网新闻中心 来源:储能与电力市场 发布时间:2022-05-07 浏览:

中国储能网讯:2025年,青海省还需建设9GW新型储能项目,可落实来源项目规模为7.06GW(其中待建项目6.48GW)。

按照“四个统一”的发展模式,新能源企业出资,省电力公司代建,并统一调度、管理。

2022年全面启动首批项目建设,单站规模200MW,储能时长4小时。

首批项目涉及17家新能源企业,国电投装机规模最大,2.92GWh。

日前,《青海省“十四五”电化学储能统一规划建设工作方案》(以下简称《工作方案》)通过专家组评审,《工作方案》以“四个统一”的发展模式,统一规划、统一建设、统一调度、统一运营青海省内储能电站,涉及了青海省储能发展规模、站点布局、建设调度运营方案、工作流程等多方面,对青海省“十四五”期间储能发展影响重大。

统一规划,确定发展规模

2025年,还需建设约9GW电化学储能。其中7GW满足新能源省内消纳及青豫直流外送,2GW配套第二条特高压直流通道。

统一建设、调度、运营,省电力公司主导

新能源企业出资,委托省电力公司代建,并通过集中批量采购降低成本。

优化储能充放时序,统一调配全网调峰资源,实现储能的有序充放。完善储能参与调峰市场规则,积极探索储能参与调压、调频辅助服务。

依托绿能大数据中心,集中统一监控,统一备品备件,降低运维成本。可依托全省电力市场,通过“分时电价+容量费用分摊”的方式疏导储能成本。

有序推进,明确各年度建设目标

《建设方案》提出的“十四五”期间9GW的发展目标中,可落实来源的约7.04GW,其中已建在建项目约0.56GW,待建项目约6.48GW。待建项目主要为:

1、《2021 年青海省新能源开发建设方案》明确大型风电光伏基地和市场化项目配置储能2.89GW。

2、后续新增新能源按照20%比例配置,还可新增储能3.59GW。

剩余2GW第二条特高压配套储能,将结合直流工程实际统一规划布局。

选址方面,优先考虑调峰资源紧缺地区、常规电源缺乏地区、新能源汇集站,原则上单站规模不少于200MW,接入330kV及以上等级变压站。

2022年全面储能电站建设,各年储能建设目标如下:

1、2022年,建成首批示范项目,规模达到1GW级以上。首批启动海西4个、海南8个共享储能电站建设,单站规模200MW,储能时长4小时。

2、2023年,建成《2021年青海省新能源开发建设方案》中的配套项目,总规模达到2.89GW。

3、2025 年前,建成后续3.59GW。

共涉及17家新能源企业,国电投装机规模最大

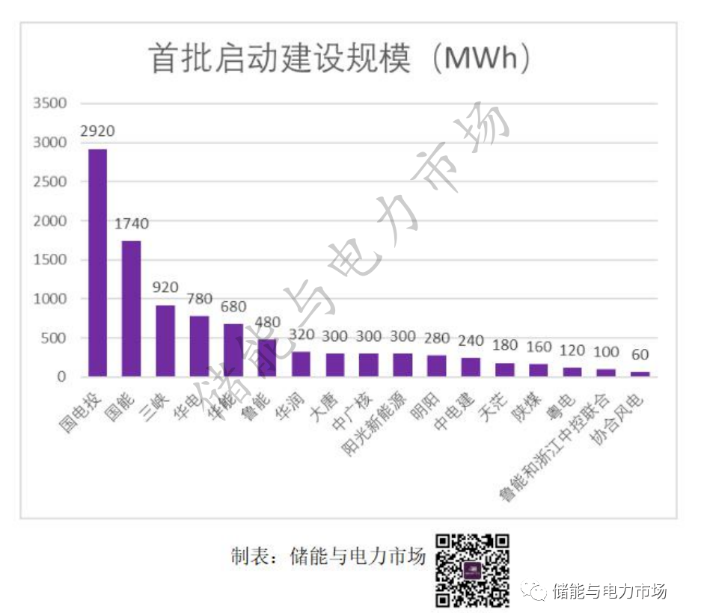

2022年全面开工建设,2023年投运的首批项目,共涉及17家新能源企业,其中国电投2.92GWh,装机规模最大。

按照“四个统一”,省电力公司主持首批项目启动

能源局将以文件形式明确”四个统一”的发展模式,省电力公司制定并完成电化学储能建设差异化地方标准初稿。省电力公司组织首批项目可研设计招标、工程设计等工作,组织物资、施工监理等招标,并委托第三方咨询机构开展结算、决算等工作。

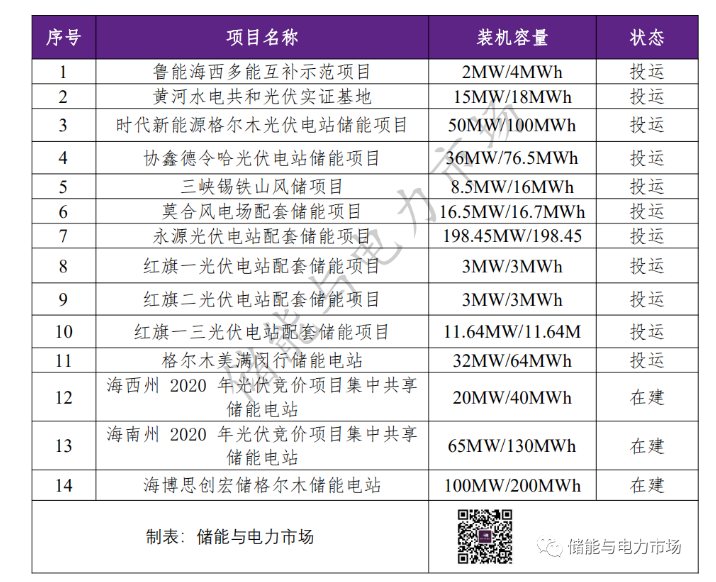

附录,青海省投运、在建储能项目一览

分享到:

关键字:储能

中国储能网版权说明:

1、凡注明来源为“中国储能网:xxx(署名)”,除与中国储能网签署内容授权协议的网站外,未经本网授权,任何单位及个人不得转载、摘编或以其它方式使用上述作品。

2、凡本网注明“来源:xxx(非中国储能网)”的作品,均转载与其他媒体,目的在于传播更多信息,但并不代表中国储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

3、如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

4、有关作品版权事宜请联系:13661266197、 邮箱:ly83518@126.com
