天津:单体容量超50MW项目须配15%储能 时长不低于2小时

作者:中国储能网新闻中心 来源:天津市发改委 发布时间:2022-06-17 浏览:

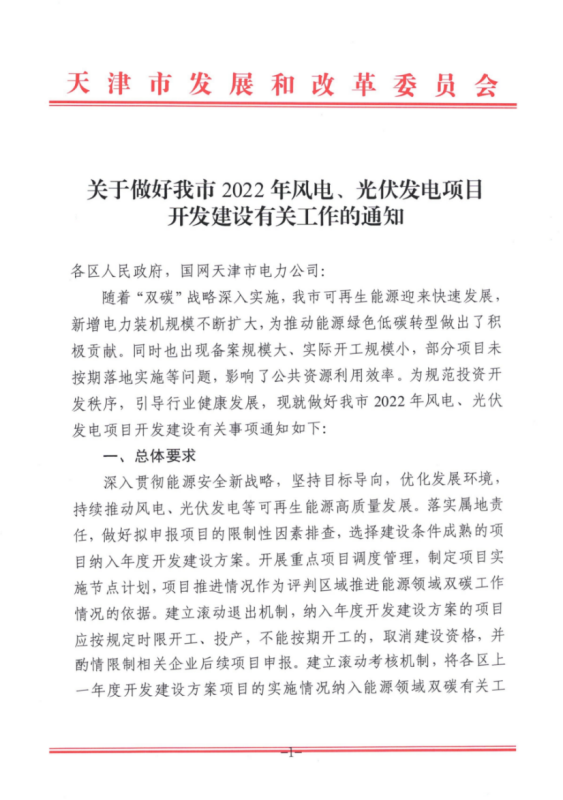

中国储能网讯:6月2日,天津市印发《关于做好我市2022年风电、光伏发电项目开发建设有关工作》的通知。

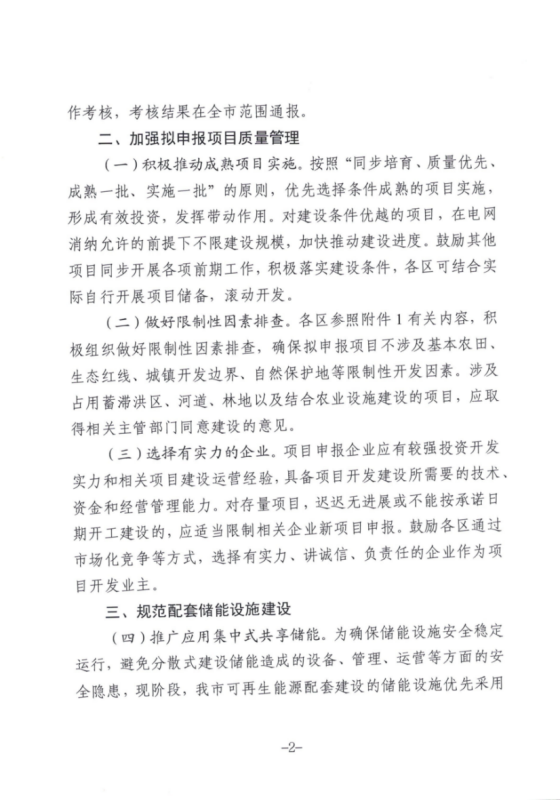

根据《通知》,加强拟申报项目质量管理。对建设条件优越的项目,在电网消纳允许的前提下不限建设规模,加快推动建设进度。同时规范项目的配套储能设施建设,推广应用集中式共享储能。

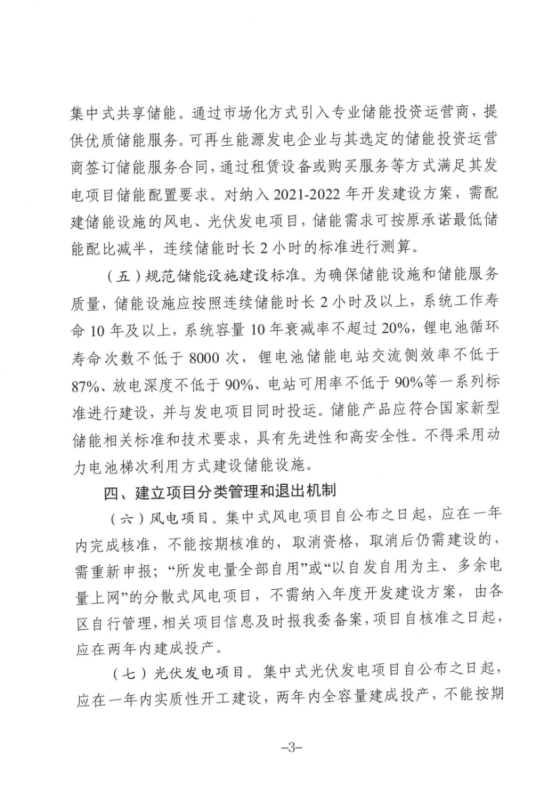

对纳入2021-2022年开发建设方案,需配建储能设施的风电、光伏发电项目,储能需求可按原承诺最低储能配比减半,连续储能时长2小时的标准进行测算。

根据此前2021年6月7日,天津市发布的《关于做好我市2021-2022年风电、光伏发电项目开发建设和2021年保障性并网有关事项》的文件中,风电项目不低于15%,(连续储能时长不低于1小时,下同)光伏发电项目承诺储能配比不低于项目装机容量的10%。

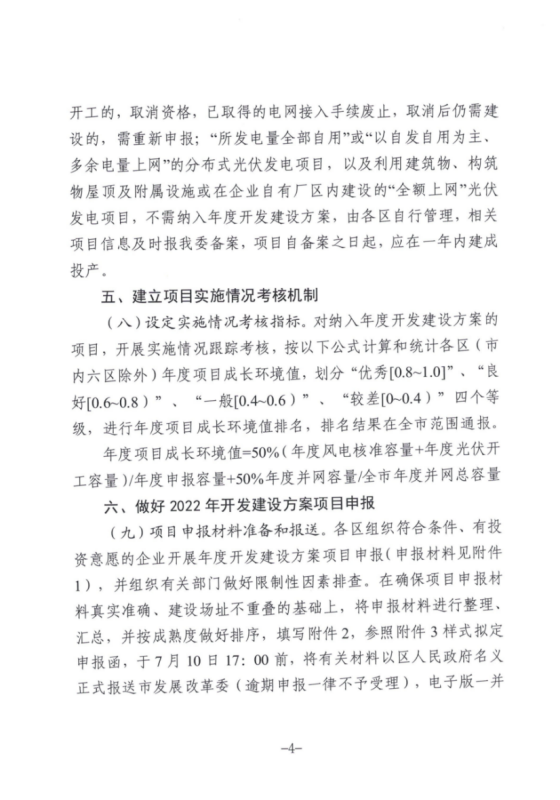

建立项目分类管理和退出机制。风电项目。集中式风电项目自公布之日起,应在一年内完成核准,不能按期核准的,取消资格,取消后仍需建设的,需重新申报;“所发电量全部自用”或“以自发自用为主、多余电量上网”的分散式风电项目,不需纳入年度开发建设方案,由各区自行管理,相关项目信息及时报我委备案,项目自核准之日起,应在两年内建成投产。

对纳入年度开发建设方案的项目,开展实施情况跟踪考核。考核公式为:年度项目成长环境值=50%(年度风电核准容量+年度光伏开工容量)/年度申报容量+50%年度并网容量/全市年度并网总容量

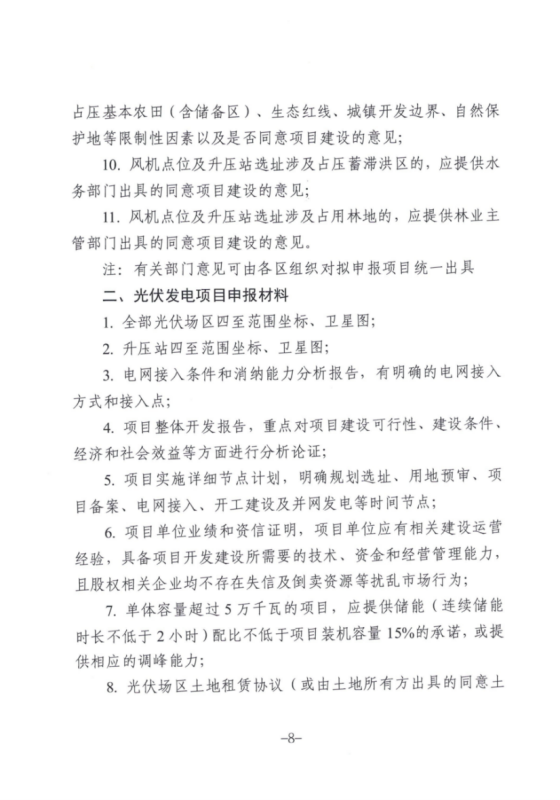

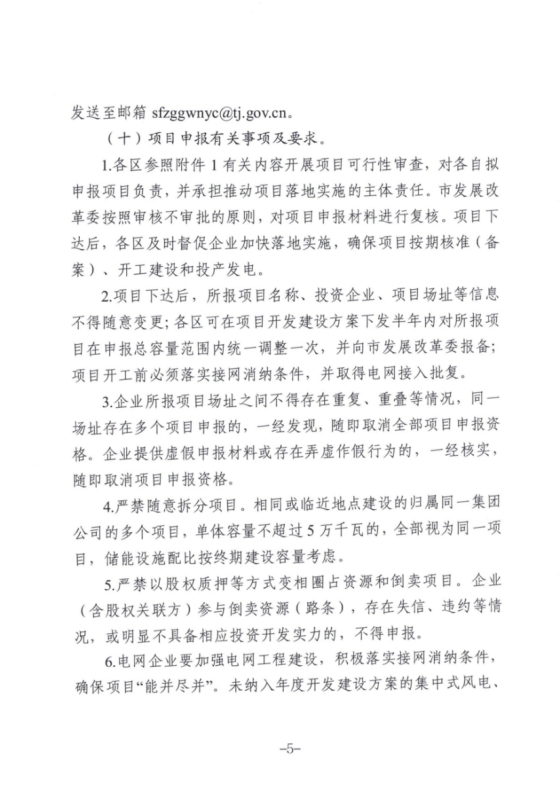

项目申报要求:严禁随意拆分项目,相同或临近地点建设的归属同一集团公司的多个项目,单体容量不超过5万千瓦的,全部视为同一项目,储能设施配比按终期建设容量考虑。单体容量超过5万千瓦的项目,应提供储能(连续储能时长不低于2小时)配比不低于项目装机容量15%的承诺,或提供相应的调峰能力。

做好2022年开发建设方案项目申报。各区组织符合条件、有投资意愿的企业开展年度开发建设方案项目申报,并组织有关部门做好限制性因素排查。于7月10日前上报市发改委。

原文见下:

分享到:

关键字:储能政策

中国储能网版权说明:

1、凡注明来源为“中国储能网:xxx(署名)”,除与中国储能网签署内容授权协议的网站外,未经本网授权,任何单位及个人不得转载、摘编或以其它方式使用上述作品。

2、凡本网注明“来源:xxx(非中国储能网)”的作品,均转载与其他媒体,目的在于传播更多信息,但并不代表中国储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

3、如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

4、有关作品版权事宜请联系:13661266197、 邮箱:ly83518@126.com
