甘肃金昌首个“光伏+储能”发电项目正式并网发电

作者:冯亚杰 屈冰 来源:金昌广播电视台 发布时间:2022-06-27 浏览:

中国储能网讯:6月22日,华能金昌光伏发电有限公司金武路三期光伏发电项目正式并网发电,这是金昌市十四五时期的第一个“光伏+储能”发电项目。

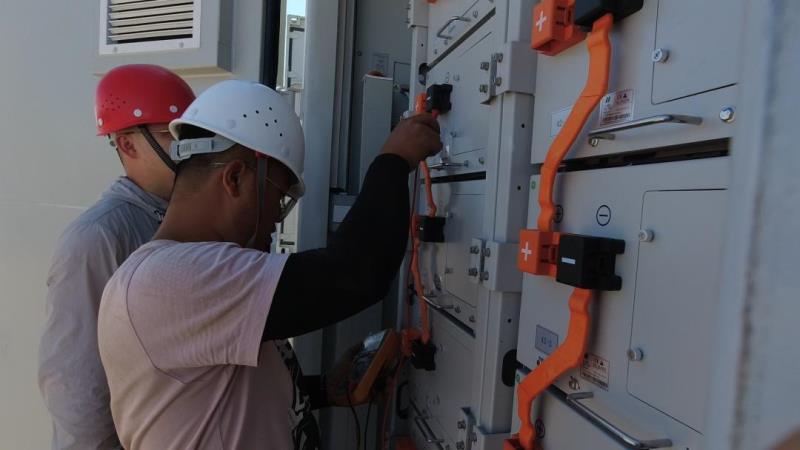

“华能第三光伏3522,3521,3523开关充电实验已执行结束,是否申请并网?”

“同意申请并网。”

随着值长一声令下,逆变器启动,中控室负荷曲线逐步上升,标志着华能金川区金武公路三期50兆瓦光伏发电项目正式并网发电。

华能金昌光伏发电有限公司生产副总 刘广林

华能金武路三期光伏发电项目,是金昌市“十四五”期间第一个“光伏+储能”的新能源项目,我们这个项目投产后,年发电量9500万千瓦时,减少二氧化碳排放0.8万吨,我们这个项目配置了10兆瓦20兆瓦时的储能项目,储能项目有助于削峰填谷,对电网的安全经济运行有很大的好处。今后,我们将继续发挥光伏绿能龙头企业的作用,在金昌市新能源发展和产业升级的大潮中,继续做出新的贡献。

这是金昌市第一个配备了储能电站的光伏发电项目。从去年12月10日开工,2月10日就具备了全容量并网条件。

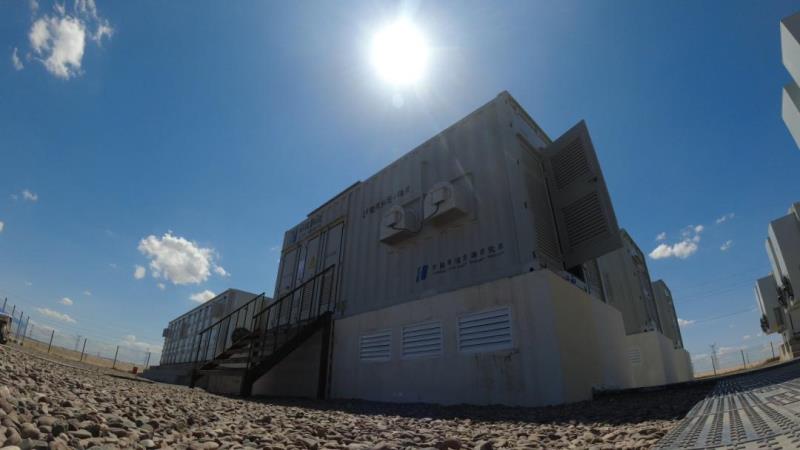

随着光伏发电等新能源产业大的发展,配备储能电站不仅是产业发展大势所趋,更成为光伏电站并网发电的硬性要求。华能金川区金武公路三期50兆瓦光伏发电项目从4月25日开始建设储能电站,到6月10日正式建成,6月18日正式通过华能集团质检中心站质量验收,允许启动并网发电工作。10兆瓦20兆瓦时规模的储能电站在满负荷状态下,可在2个小时内蓄满2万度电,如果一户普通人家一天的用电量按照10度计算的话,这个储能电站的蓄电量就能供一户普通人家用上2000天。

中国华能集团自2013年入驻金昌至今,已建成多个光伏发电项目,并网发电装机总容量达到350兆瓦,预计到2023装机容量能达到800兆瓦。

分享到:

关键字:储能电站

中国储能网版权说明:

1、凡注明来源为“中国储能网:xxx(署名)”,除与中国储能网签署内容授权协议的网站外,未经本网授权,任何单位及个人不得转载、摘编或以其它方式使用上述作品。

2、凡本网注明“来源:xxx(非中国储能网)”的作品,均转载与其他媒体,目的在于传播更多信息,但并不代表中国储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

3、如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

4、有关作品版权事宜请联系:13661266197、 邮箱:ly83518@126.com
