1.26GWh!西藏启动存量光伏技改+新建光储项目

作者:中国储能网新闻中心 来源:储能与电力市场 发布时间:2022-07-06 浏览:

中国储能网讯:日前西藏自治区印发《今冬明春及“十四五”期间电力保供方案》(以下简称“方案”)。今年西藏将按照存量光伏电站增配储能为主、新建“光伏+储能”为辅的原则,推进光储项目建设,涉及的新建储能容量合计达1.26GWh。除了配置规模大,西藏还对上述项目在今年并网提出了明确要求。

此外,西藏电网还计划实施260MWh的电网侧和用户侧储能项目,储能装置成本纳入电网资产。至此,西藏今年规划实施的储能项目将高达1.52GWh。

此次光储项目的实施使得西藏成为目前国内为数不多的仍在开展存量光伏电站增配储能的地区。据了解,此次方案申报的增配储能项目已达46项,涉及光伏项目共计935MW,配置储能容量达791.5MWh。事实上,根据储能与电力市场的追踪,西藏的光储项目已于近期纷纷启动,并且大多按照25%/4小时的比例进行了储能配置(参考文章:25%/4小时,西藏光伏项目开始高比例配置储能)。

此前,新疆也曾开展过存量光伏增配储能的试点,但效果并不理想。新疆自治区发改委、国家能源局新疆监管办曾于2019年发布了新疆南疆四地州的发电侧光储试点项目清单,针对36个存量光伏电站配置储能,给予连续5年每年增加100小时优先发电量的补偿机制,但根据储能与电力市场的追踪,后续仅有5项项目落地实施,其他31项项目皆未能落地。此次西藏自治区作为第二个针对存量光伏配置储能的省区,面对如此高比例、多项目、大容量的储能配置和仅有5个月的交付周期,叠加电池价格上涨、供应紧张以及西藏高海拔的特殊场景,此批项目能否落地,仍值得关注。

方案主要内容如下:

光储项目建设规模和地域分布

西藏此次存量光伏电站增配储能和新建“光伏+储能”项目涉及除林芝、山南外的5个地市。其中享受国家补贴政策的已建存量光伏电站增配储能合计79万千瓦时,涉及拉萨、昌都、日喀则、那曲、阿里等5个地市;昌都、日喀则、那曲、阿里还需新建“光伏+储能”项目47万千瓦+储能47万千瓦时。具体规模如下表所示。

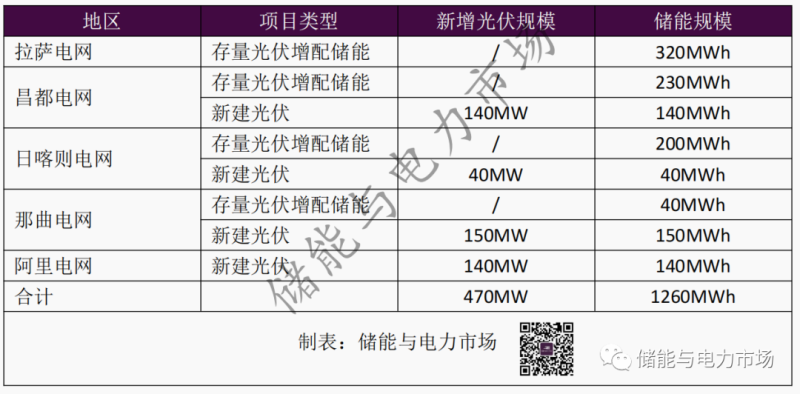

2022年西藏各地区存量光伏增配储能和新建光储项目规模

电价和调度政策

新建光伏电站运行周期按25年、储能设施充放电次数6000-7000次、年发电小时数不低于1500小时测算,新建“光伏+储能”保供项目全生命周期上网电量结算电价执行0.353 元/千瓦时(仅适用于今冬明春保供项目)。超出年发电小时数的电量按照自治区价格部门核定的普通并网光伏电价政策执行。

国网西藏电力公司对在电力保供期间和跨区外送时段对存量光伏电站增配储能项目和新建“光伏+储能”项目实行优先调度保障措施,实现应发尽发,将存量光伏近3年实际年平均利用小时数约1100小时,增配储能后提高到约1500小时。

并网要求

西藏要求上述光储项目需要确保在2022年11月30日前全容量并网投运;逾期至2022年12月31日前全容量并网投产的,上网电价降低0.01元/千瓦时;2022年12月31日之后并网投产的,不享受保供项目上网电价政策。

电网企业实施260MWh电网侧和用户侧新增储能项目

为保障电网供电的稳定性,西藏还计划由电网企业负责实施电网侧、用户侧新增配置储能约26万千瓦时。储能装置成本纳入电网资产,并在电价成本监审中予以合理考虑。建立电网侧储能电站容量电价机制,加快落实分时电价政策,建立尖峰电价机制,拉大峰谷价差,按市场化方式疏导电价。

分享到:

关键字:储能

中国储能网版权说明:

1、凡注明来源为“中国储能网:xxx(署名)”,除与中国储能网签署内容授权协议的网站外,未经本网授权,任何单位及个人不得转载、摘编或以其它方式使用上述作品。

2、凡本网注明“来源:xxx(非中国储能网)”的作品,均转载与其他媒体,目的在于传播更多信息,但并不代表中国储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

3、如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

4、有关作品版权事宜请联系:13661266197、 邮箱:ly83518@126.com
