英国到2050年需要部署50GW以上的储能系统才能实现净零目标

作者:刘伯洵 来源:数字储能网 发布时间:2022-07-20 浏览:

中国储能网讯:根据英国电网运营商National Grid公司日前发布的《未来能源情景报告》,在理想的情况下,英国到2050年需要部署50GW以上储能系统才能实现净零目标。


National Grid公司每年都会发布一份这样的调查报告,将概述英国到2050年未来能源的四种不同场景,包括每种场景所需部署的储能系统装机容量 (涵盖所有储能技术,包括电池储能系统、抽水蓄能、空气压缩储能系统等)。

四种不同的未来能源场景与储能部署

在“不足”的场景下,也就是没有实现净零目标的情况下,英国到2050年将只有大约22GW/60GWh储能系统。

虽然“电力系统转型”和“消费者转型”的场景都实现了净零排放,但“消费者转型”场景涉及更高的社会变革,如电气化供暖、消费者愿意改变行为、高能效和需求端的灵活性。到2050年,在“电力系统转型”场景中,英国需要部署32GW/115GWh储能系统,“消费者转型”的场景中大约需要部署40GW/165GWh储能系统。

在“引领潮流”场景中(也就是最理想的情况),英国将部署50GW的储能系统,总储能容量不到200GWh。

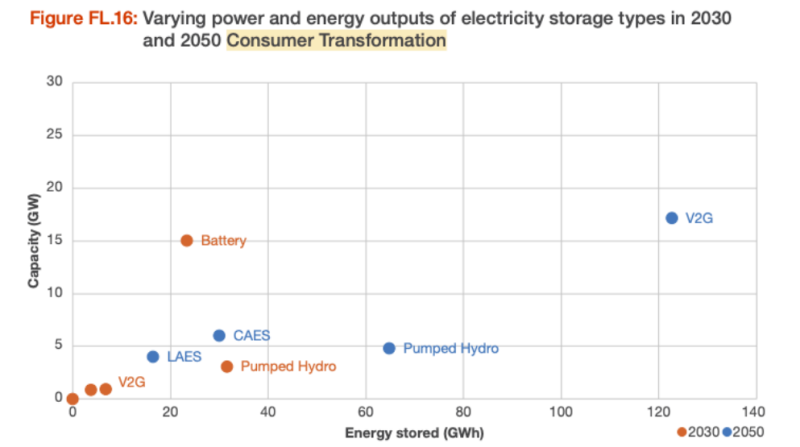

到2030/2050年,“消费者转型”场景下部署不同类型储能系统的装机容量如下图所示。

储能系统在提供灵活性方面的作用

目前,英国电力系统提供的绝大多数灵活性服务(总计近18TWh)来自天然气。截至2021年底,非天然气灵活性资产包括25.8GWh的抽水蓄能发电设施和1.6GWh的电池储能系统。

随着英国越来越多的电力来自依赖间歇性发电的可再生能源,因此在所有情况下,储能系统的装机容量都将增加,以确保能够可靠地满足峰值需求。

报告指出,储能系统在提供灵活性方面的主要作用如下,所需的持续时间如下:

•管理供应和需求的季节性差异(持续时间4小时以上)。

•管理几天的供应过剩或供应不足(更长时间的持续时间)

•平衡每日的供应和需求变化(较长的持续时间)

•为计划外停机/预测错误预留(较短的持续时间)

•实时可操作性(持续时间更短)

National Grid公司预计,到2050年,电池储能系统将在所有场景中占据部署的储能装机容量的最大份额,以帮助改变一天内的电力需求,并在峰值期间时管理电网拥塞。

但就储能容量(GWh)而言,抽水蓄能发电设施很可能仍占主导地位。该报告预计,到2030年,这一数字将增加到65GWh,到2050年将增加到84GWh。

根据“引领潮流”场景中,到2030年电池储能系统的装机容量将增加到20GW,到2050年将增加到35GW。该报告称,到2050年,平均持续时间小于4小时的电池储能系统将达到35GW。

对于非电池的储能技术,到2050年可能需要11~56TWh的大规模跨季节储能系统。但是,这个数量取决于绿色氢气、氢气储能和其他灵活能源资产的推出。

报告称,由于市场驱动因素,未来几年电池储能系统的平均持续时间可能会从一到两个小时增加到四个小时以上。
