中国储能网讯:“110kV岭长线由冷备转热备”、“用#1升压变高压侧石岭101开关对石岭储能电站#1升压变充电”、“开关间隔各气室压力正常,无报警信号”、“记录冲击电流,#1升压变进入空载运行状态”......伴随着调度一道道的操作指令成功完成,2023年3月3日23点28分,华润电力湖北仙桃66MW/132MWh集中共享式储能变电一体站项目(以下简称:仙桃项目)成功送电,有了这座超大“充电宝”,仙桃地区电网的新能源消纳能力及电力系统的灵活性和安全性明显提升。
仙桃项目成功投产后,可极大提高当地电网系统调峰、填谷、调频、调相能力,增加电网运行灵活性,并将风电、光伏、储能与大电网深度融合,实现源-网-荷-储协同调控,加速推动构建仙桃地区以新能源为主体的新型电力系统,一体化协同互动、高效运行,并对下一步完善整个湖北的共享储能运行规则,产品设计及建设标准具有引领作用,是省、市政府以及华润电力贯彻落实党中央关于实现“碳达峰、碳中和”和乡村振兴两大战略目标的具体体现,也是助力仙桃市冲刺“挺进五十强、创成文明城”的重点项目之一。

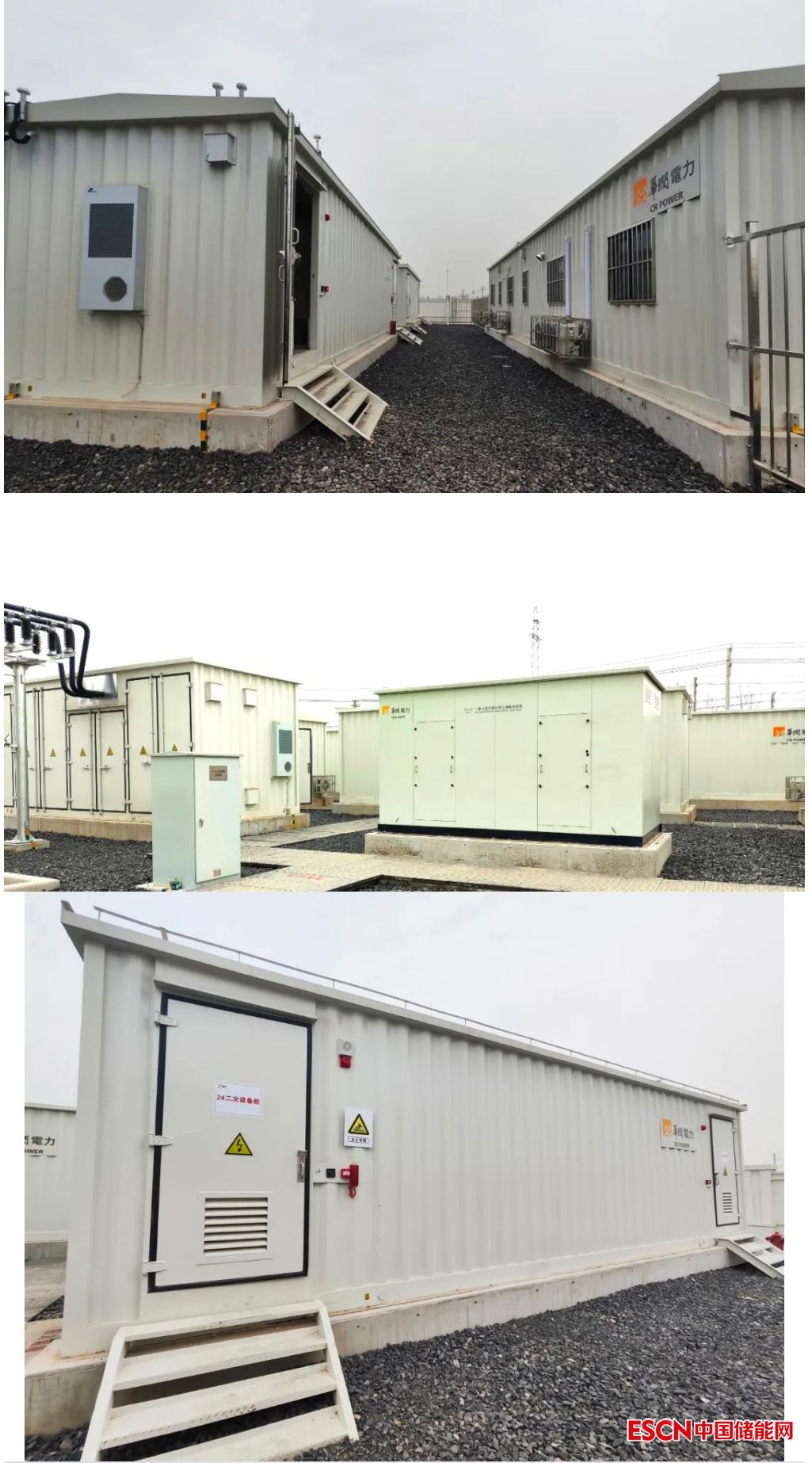

送电现场
仙桃项目简介
仙桃项目位于亚洲体操之乡湖北省仙桃市长埫口镇境内,中心坐标为N30.3902°,E113.5692°,新建一座无人值守的110kV预制舱式储能变电一体站,站内建、构筑物包括检修舱、消防一体化装置舱、GIS预制舱、35kV配电预制舱、二次预制舱、主变压器基础、储能设备基础、架构及电气设备基础等,以1回110kV线路接入110kV长埫口变110kV侧,送出线路距离0.5km。
仙桃项目自开工以来,先后面临当地严峻疫情反复影响、紧张的工期等考验,项目部合理安排资源,科学组织、精心施工、规范管理,坚持以日计划保障周计划、周计划保障月计划,充分做到提前谋划、合力攻坚、主动出击,保障项目建设有序推进,抢抓建设有效施工窗口期,坚持施工工艺标准化、安全文明标准化及管理行为标准化,安全优质、高效有序推进项目建设是我们湘能楚天人的使命和担当,充分发扬了湘能楚天呷得苦、霸得蛮、耐得烦的工匠精神,最终圆满完成了送电任务。
在碳达峰、碳中和背景下,湘能楚天牢牢把握重要机遇,坚持绿色低碳循环发展理念,努力发挥新型智能变电站的核心技术优势,全力以赴继续推进新能源项目开发建设,实现“双碳”目标、优化电力能源结构作出积极贡献。
