英国电网不堪重负,部分风电、光伏项目需要等待10年才能并网

作者:数字储能网新闻中心 来源:国际能源小数据 发布时间:2023-05-17 浏览:

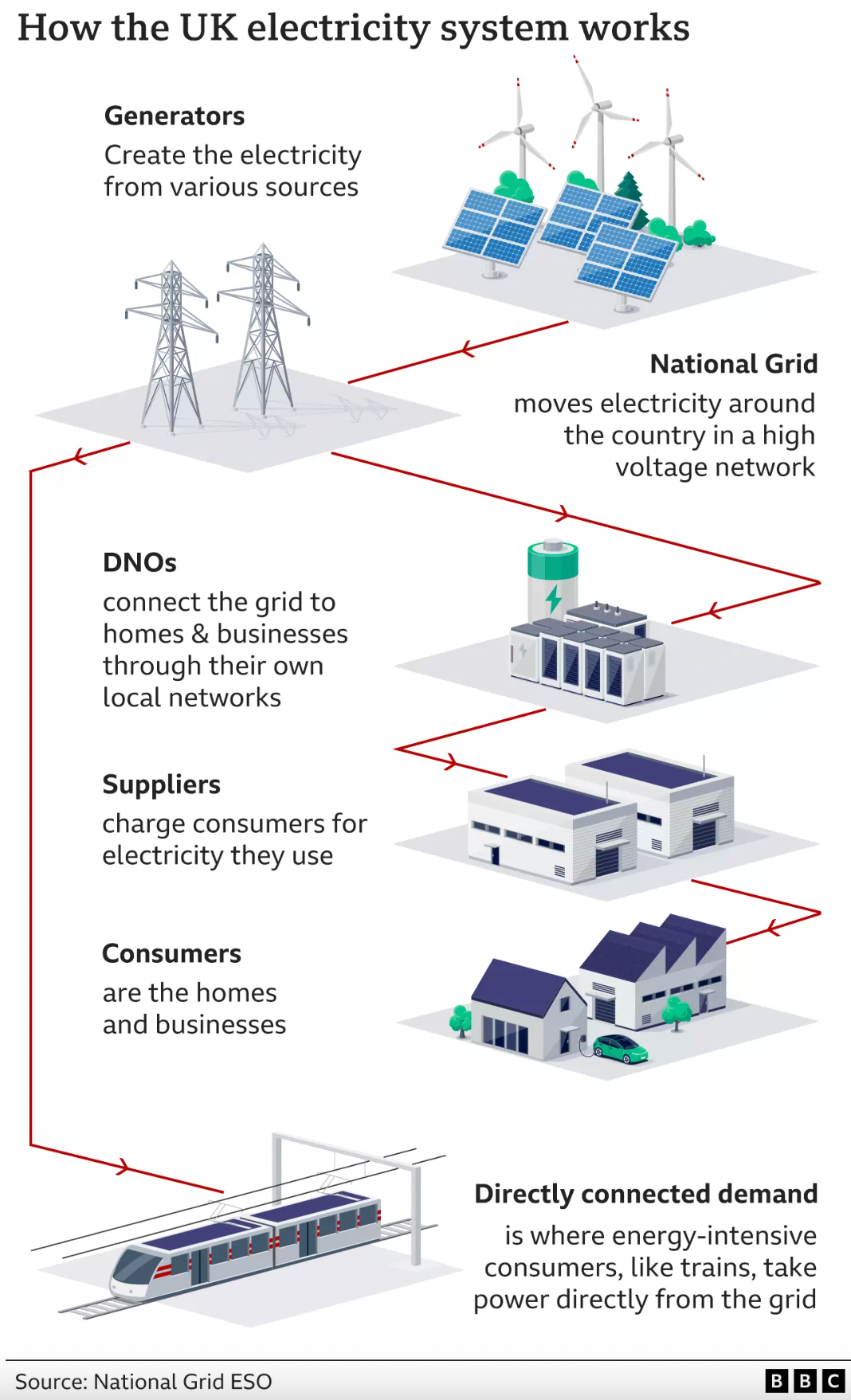

中国储能网讯:英国BBC报道,英国目前有价值数十亿英镑的绿色能源项目被搁置,因为它们无法接入英国的电网,一些新的太阳能和风能发电站需要等待10到15年才能并网。可再生能源公司担心这种状况可能威胁到英国的气候目标。英国国家电网承认这个问题,表示需要进行根本性改革。

英国目前的气候目标目标是2035年实现100%的零碳电力。去年,英国近一半的电力为零碳电力。要实现2035年的目标,就需要在全国范围内大幅增加可再生能源项目的数量。据估计,实现英国气候目标所需的太阳能装机是现有规模的五倍,风能是四倍。

自2010年以来,英国政府和私人投资者已在可再生能源基础设施上投入1980亿英镑。但现在,电网建设的重大延误使得他们绿色电力上网的能力。欧洲最大的可再生能源投资者之一Octopus Energy等能源公司表示,英国国家电网公司告诉他们,他们需要等待长达15年的时间才能实现并网,已经超出2035年。

英国能源安全和净零排放部发言人表示:“自2010年以来,我们已经连接了欧洲第二高的可再生电力装机规模,但我们认识到并网延迟的挑战。”英国政府将于今年晚些时候宣布一项新的行动计划,以加快可再生能源并网速度。

英国能源监管机构Ofgem表示,已同意允许英国国家电网在未来40年内从客户账单中额外筹集200亿英镑,以支付电网所需的巨额升级费用。
