抽水蓄能电站建设7大阶段

作者:数字储能网新闻中心 来源:chytsqjggs 抽水蓄能与储能技术交流 发布时间:2023-11-06 浏览:

中国储能网讯:抽水蓄能电站的建设周期较长,涉及到的因素较为复杂,下面与大家探讨抽水蓄能电站的建设周期,为相关项目提供一些参考。

  一、预可研阶段

  这阶段明确必要性,识别重大制约因素,关键工作包括选址、水文分析、工程地质勘察和环境影响评估等方面,这些工作相互关联、相互影响,直接关系到抽水蓄能电站的建设和运行,需要综合考虑各种因素,进行全面分析和评估。周期一般需要0.5-1年。

  二、可研阶段

  这阶段确定三大专题,明确枢纽布置、施工布置、移民规划等。周期一般需要1-2年。

  (1)枢纽布置相对固定,主要三大件:上水库、输水发电系统、下水库。枢纽一般包括上水库、下水库、输水系统、厂房系统等部分,各部分的设计应充分考虑其功能和相互关系。枢纽布置是抽水蓄能电站设计的关键环节之一,其主要目标是确定枢纽各建筑物的位置和相互关系,以满足工程的安全、稳定、经济和环境要求。

  (2)施工布置是抽水蓄能电站建设过程中的重要环节,其目标是确定合理的施工方案和场地布局,以满足工程施工过程中的安全、质量和进度要求。施工方案根据工程实际情况,选择合适的施工方案,如明挖、暗挖、桩基等,并考虑施工工艺、设备选型和施工周期等因素。场地布局对施工场地进行合理布局,确保各施工作业面之间的合理间距和交通流畅,同时要考虑施工设备和材料的需求和供应。环境保护在施工过程中,应采取必要的环境保护措施,如施工废水处理、施工噪声控制、施工废弃物处理等,以减少对周边环境的影响。

  (3)移民规划是抽水蓄能电站建设过程中不可忽视的环节,其目标是确定合理的移民安置方案和补偿政策,以满足移民的生活和发展需求,同时维护社会稳定和公平正义。

  三、核准等手续办理

  这阶段确定主要部门核准、用地审批、移民安置规划,环境影响评价,水土保持审批,地震安评等相关工作,周期一般需要0.5-1.5年。

  四、筹建及准备期

  这阶段确定主要进场交通、场地平整、临建设施等相关工作,周期一般需要2-3年。

  工程正式开工前由业主单位负责筹建工作,为承包单位进场尽早开工和缩短准备工期创造条件所需的时间;主要的工作是在项目获得核准批复后开展征地移民工作,抽水蓄能抽水蓄能电站的征地移民涉及的范围较大,工作主要由地方政府实施,实际进度项目公司很难掌控。工期占用一般在9~20个月(平均12个月)且前期工程施工中的征地移民干扰较大。

  正式开工前为开工做的准备工作,主要是将施工临时设施、厂房通风洞、厂房顶层排水廊道和上层排水廊道施工和进厂交通洞施工四项主要工作。项目由场内主干道通往通风洞的施工道路长度不同,施工便道和场地平整施工一般可按1个月左右安排控制,洞脸开挖支护按2个月安排控制。通风洞(大部分洞长900~1500m)的施工工期一般在11~17个月(平均14个月)为了保证厂房顶拱开挖的安全和进度,在厂顶开挖前先进行厂房顶层排水廊道和上层排水廊道施工,再进行厂房顶拱开挖支护施工。排水廊道施工较厂顶开挖开始一般需提前4~6个月(平均5个月)。进场交通洞长度一般在1000~1800m,施工工期一般在13~17个月(平均15个月)。故工程准备期的工期长度建议15~23个月(平均19个月)。

  五、主体施工期

  这阶段主要地下厂房顶拱开挖至首台机组投产相关工作,周期一般需要3.5-5年。

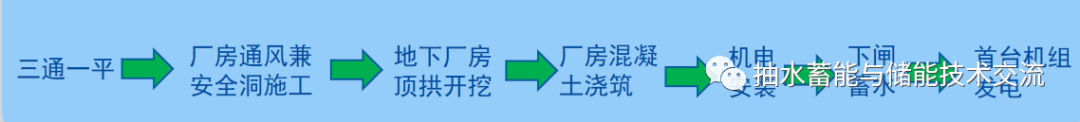

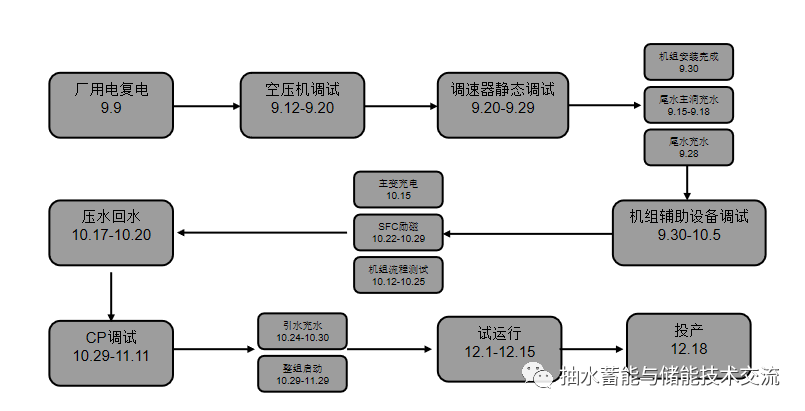

  该期控制总工期的关键路线一般为厂房开挖及支护、厂房一期混凝土浇筑、机电设备安装及调试发电。国内抽水蓄能电站地下厂房开挖及支护施工期一般为18个~28个月,厂房顶拱开挖及支护施工期6个~12个月,若采用岩壁吊车梁,岩梁层施工期4个~5个月,厂房一期混凝土开始浇筑至第一台机组发电施工期一般为24个~35个月。其中包括地下厂房机组段混凝土施工工期一般为:厂房机组段开挖支护交面、支墩混凝土浇筑、尾水管安装开始1.5个月。尾水管混凝土浇筑1个月。蜗壳支墩施工1.5个月。蜗壳安装(包括水压试验)2个月。蜗壳混凝土浇筑2个月。水轮机层混凝土浇筑1个月。母线层混凝土浇筑1.5个月。发电机层混凝土浇筑2个月。厂房机组段结构混凝土浇筑工期自机组段开挖支护交面至第一台机组结构混凝土浇筑至发电机层,一般为12~14个月(平均13个月)。自机组段结构混凝土浇筑至发电机层完成,即转入机组机电设备安装。首台机机电安装工期为自发电机层混凝土浇筑完成至机组转轮吊入机坑3个月。定子吊入机坑4个月。转子吊入机坑:2.5个月。机组整体盘车检查1.5个月。机组分部调试2个月。机组机电设备安装工期一般为11~13个月。最后进行首台机组启动试运行,机组启动试运行工期一般为3~5个月(平均4个月)。

  机电安装主要主要分三大阶段:

  (1)机组混凝土工期:即从尾水管支墩混凝土浇筑开始到发电机层混凝土浇筑完成的时段,包含了混凝土浇筑、水轮机埋件安装、电气及机械埋管、预埋件埋设等工作。

  (2)设备安装工期:即发电机层混凝土浇筑完成,工作面移交机电安装开始到具备机组启动条件的时段,主要完成首台水轮发电机组各部件、与首台机发电相关的公用系统、电气设备等的安装调试。这是机电最关键阶段,宜借鉴其它电站安装优化措施,避免其他电站安装过程容易出现的问题,提前研究其他电站调试过程存在过的问题,制定防范控制措施。

  (3)调试及试运行:从机组首次启动到投入商业运行的时段,包括机组启动后的调试及试验,考核试运行,消缺移交。

  六、工程完建期

  这阶段主要后续机组陆续投产发电相关工作,周期一般需要0.7-1年。

  梅蓄电站从主体工程开工至电站全面投产仅用时48个月创造了国内抽水蓄能电站主体工程建设最短工期纪录。首台机组安装调试仅用时18个月,创造国内抽水蓄能电站首台机组安装最快速度,四台机组安装调试仅用时24个月,创造国内抽水蓄能电站同等数量机组安装调试最快速度,主体工程开工至首台机组投产仅用时41个月,创造国内抽水蓄能电站最短建设工期纪录。

  七、竣工验收期

  机组投产后应进行尾工项目施工和专项验收工作,专项验收包括建设征地和移民安置专项验收、工程整体消防专项验收、职业病防治专项验收、水土保持工程专项验收、环境保护专项验收、工程档案专项验收、安全设施专项验收、枢纽工程专项验收、工程竣工决算等9个专项验收和达标投产验收、工程竣工验收。时间一般为最后一台机组投运后18个月内完成验收。

分享到:

关键字:抽水蓄能电站

中国储能网版权说明:

1、凡注明来源为“中国储能网:xxx(署名)”,除与中国储能网签署内容授权协议的网站外,未经本网授权,任何单位及个人不得转载、摘编或以其它方式使用上述作品。

2、凡本网注明“来源:xxx(非中国储能网)”的作品,均转载与其他媒体,目的在于传播更多信息,但并不代表中国储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

3、如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

4、有关作品版权事宜请联系:13661266197、 邮箱:ly83518@126.com
