中国储能网讯:2023年是工商业储能的发展元年,与源网侧的储能电站相比,工商业储能更具延展性,可以与光伏分布式发电、微电网、能源管理等新型能源消费形式融合在一起,带来更加多元的收入模式。而在投资建设光伏电站的过程中,最关键的一步就是并网,只有并网成功的电站才能投入运行,产生收益。本文以浙江两种类型的用户侧储能系统为例,为大家带来并网流程的全方位解读。
第一类,10(6,20)千伏及以下电压等级接入的用户侧储能系统。
第二类,35千伏电压等级接入的用户侧储能系统。除第一类、第二类以外的用户侧储能系统,执行常规电源相关管理规定。
一、准备资料
(1)并网申请
1)法人或其他组织有效身份证明
2)自然人有效身份证明
3)经办人有效身份证明文件及委托书原件(委托代理人办理时提供)
4)项目备案文件、项目业主和用电户签订的合同能源管理合作协议、建筑物(设施)的使用或租用协议(合同能源管理项目提供)
5)储能项目前期工作及接入设计所需资料,应包括但不限于储能项目可行性报告或实施方案
6)关联用电户相关资料如一次主接线图、平面布置图、负荷情况等(接入专变用户的项目提供)
(2)并网工程设计审查(10(6,20)千伏及以上接入项目提供)
1)设计单位资质复印件
2)并网工程初步设计报告、图纸及说明书(应包括但不限于电气主接线、主要电气设备清单、调度自动化、继电保护、电能计量、通信系统、高压电气装置一次和二次设计图、平面布置图等)
(3)并网验收
1)政府主管部门出具的用户侧储能系统质量专项验收合格、环境专项验收合格、消防专项验收合格的相关材料
2)用户侧储能系统并网验收申请表
3)施工单位资质复印件(包括承装(修、试)电力设施许可证、建筑企业资质证书、安全生产许可证)
4)储能载体、储能变流器、电池管理系统的型式试验报告或认证证书(由具备储能专业检测检验资质的机构出具)
5)低压配电箱柜、断路器、闸刀、电缆等低压电气设备3C认证证书
6)升压变、站用变、开关柜、断路器、闸刀等高压电气设备的型式认证报告
7)储能设备充放电策略
8)并网前单位工程调试报告(记录)
9)并网前单位工程验收报告(记录)
10)并网前一次电气设备试验报告
11)继电保护整定单、继电保护试验报告、通信自动化联调报告(记录)、有功功率和无功功率协调控制装置安装调试记录(其中通信自动化联调报告(记录)、有功功率和无功功率协调控制装置安装调试记录,仅10(6,20)千伏及以上接入项目提供)
12)并网启动方案(35千伏接入项目提供)
13)项目电气运行人员名单及电工特种作业资格证复印件(10(6,20)千伏及以上接入项目提供)

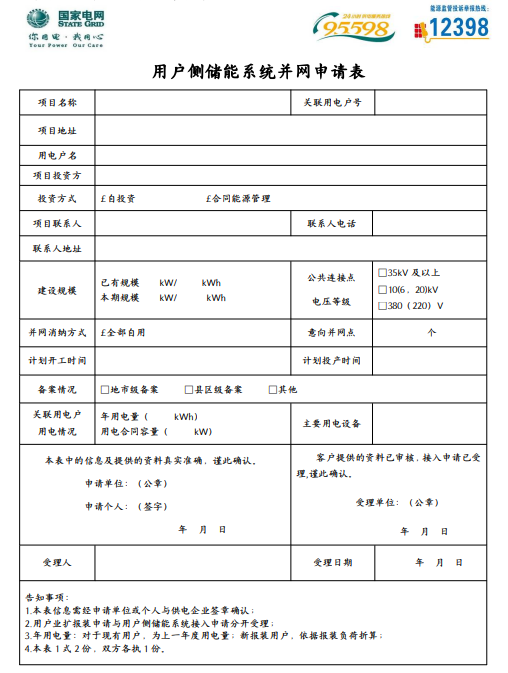

用户侧储能系统并网申请表
二、业务办理
由地市/区县公司客户服务中心或供电所负责受理并网申请。
时限要求:受理申请当日录入营销业务系统,当日将并网申请资料转至客户经理
三、现场勘察
对于第一类公共连接点380(220)伏,公共连接点10(20)千伏及以上且并网电压380(220)伏用户侧储能项目,由地市/区县公司客户服务中心或供电所客户经理负责组织现场勘查。时限要求:受理申请2个工作日内。
对于并网电压10(6,20)千伏及以上用户侧储能项目,由地市/区县公司客户服务中心或供电所客户经理负责组织各相关专业部门进行现场勘查。时限要求:受理申请2个工作日内。
四、制定接入方案
对于第一类公共连接点380(220)伏,公共连接点10(20)千伏及以上且并网电压380(220)伏用户侧储能项目,由地市/区县公司客户服务中心或供电所客户经理负责制定接入系统方案。时限要求:单点并网10个工作日;多点并网20个工作日。
对于并网电压10(6,20)千伏及以上用户侧储能项目,由地市公司经研所或区县公司设计部门负责制定接入系统方案。时限要求:单点并网10个工作日;多点并网20个工作日;第二类35千伏并网项目20个工作日。
五、审查接入方案
第一类公共连接点380(220)伏用户侧储能项目,不需要进行接入方案审查。
对于公共连接点10(20)千伏及以上且并网电压380(220)伏用户侧储能项目,由地市/区县公司客户服务中心或供电所客户经理负责组织审查接入系统方案。时限要求:5个工作日。
对于并网电压10(6,20)千伏及以上用户侧储能项目,由地市/区县公司发展部负责组织审查接入系统方案。时限要求:5个工作日;第二类35千伏并网项目7个工作日
六、答复接入方案
对于第一类公共连接点380(220)伏,公共连接点10(20)千伏及以上且并网电压380(220)伏用户侧储能项目,由地市/区县公司客户服务中心或供电所客户经理负责答复接入系统方案。时限要求:3个工作日。
对于并网电压10(6,20)千伏及以上用户侧储能项目,由地市/区县公司客户服务中心或供电所负责答复接入系统方案。时限要求:3个工作日。

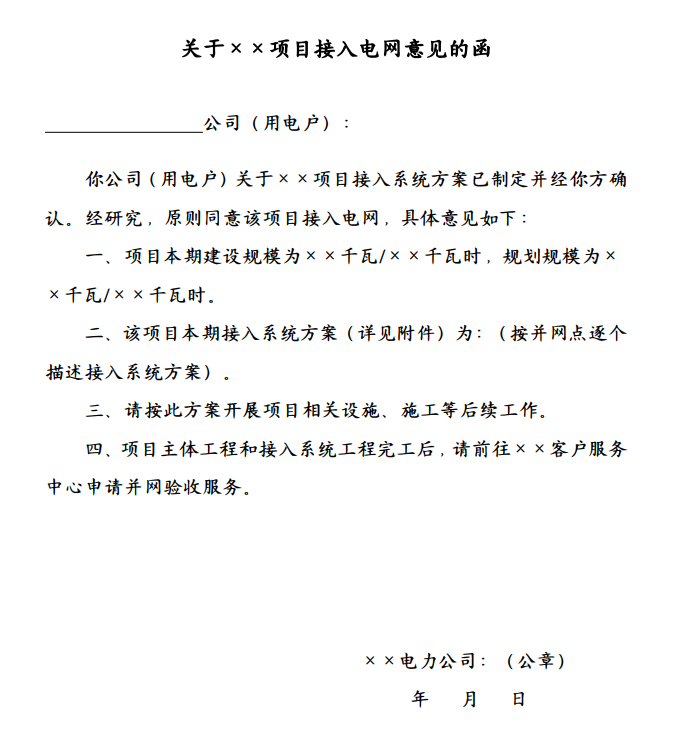

接入电网意见函
七、用户确认方案
由用户对接入系统方案进行确认。

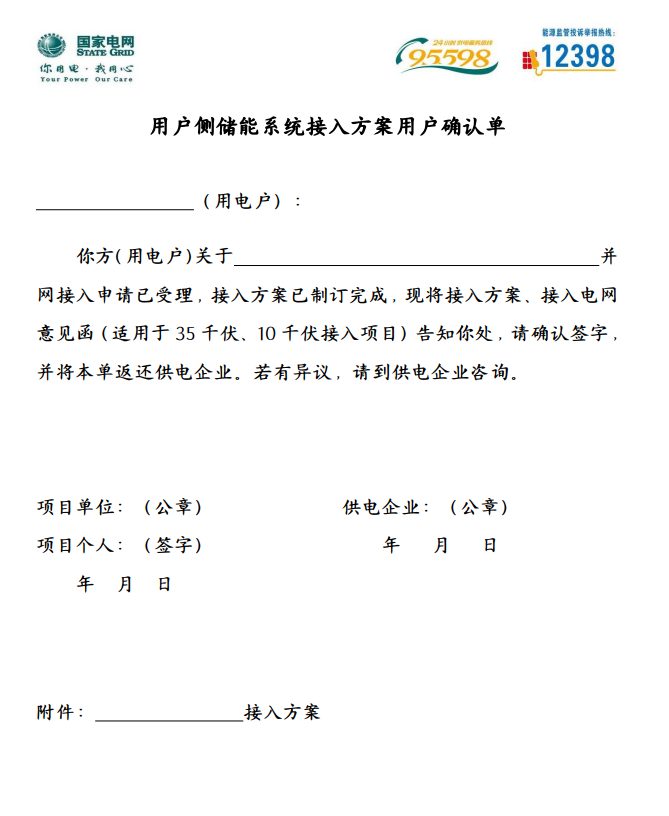

用户侧储能系统接入方案用户确认单
八、委托工程设计
除第一类公共连接点380(220)伏用户侧储能项目外,均需由用户委托具备资质的设计单位进行工程设计。
九、受理设计审查申请
除第一类公共连接点380(220)伏用户侧储能项目外,由地市/区县公司客户服务中心或供电所负责受理设计审查申请。时限要求:受理申请当日将相关资料转至客户经理。
十、审查和答复工程设计
除第一类公共连接点380(220)伏用户侧储能项目外,由地市/区县公司客户服务中心或供电所负责组织相关专业部门审查工程设计,并答复工程设计审查意见。时限要求:10个工作日。

用户侧储能系统工程设计审查结果通知单
十一、委托工程施工
由用户委托具备资质的施工单位进行工程施工。
十二、受理并网验收申请
由地市/区县公司客户服务中心或供电所负责组织计量安装、并网验收、供用电合同补充协议签订。
对于第一类公共连接点380(220)伏用户侧储能项目,时限要求为5个工作日;对于公共连接点10(20)千伏及以上且并网电压380(220)伏用户侧储能项目,时限要求为10个工作日;对于并网电压10(6,20)千伏及以上用户侧储能项目,另需地市/县公司调控中心负责组织并签订并网调度协议,时限要求:为10个工作日。

用户侧储能系统并网验收申请表

用户侧储能系统并网验收意见单
十三、组织并网
由地市/区县公司客户服务中心或供电所组织并网。
十四、资料归档
用户侧储能项目并网后,由地市/区县公司客户服务中心或供电所将并网服务流程产生的资料整理归档。
