皖南1000千伏特高压变电站是“皖电东送”淮南-上海特高压输变电工程的重要节点和安徽省“861”重点工程,工程于2011年12月15日开工,电气设备安装开始于2012年7月,整个工期历时一年半。

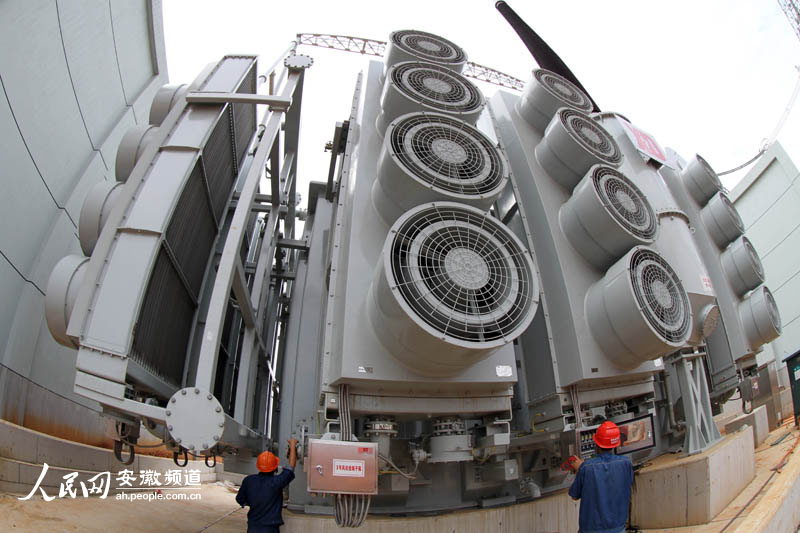

建设过程中,1000千伏构架、主变压器、高压电抗器、GIS(气体绝缘全封闭组合电器)等设备的安装是施工的重点,也是难点。其中,1000千伏构架共计安装693.8吨,历时75天,其组装任务之重,吊装难度之大,精度要求之高,在国内都属首例;4台(其中1台为备用)容量均为1000MVA的主变压器安装施工,克服了设备到货迟滞、阴雨天气等不利因素,采用水陆联运的方式加快运输过程,施工人员加班加点,保证了按期完工。
“皖电东送”工程是目前世界上电压等级最高的输变电工程,也是我国首个特高压交流同塔双回路输电工程,其特高压交流输电技术的规模化应用在行业内起到了示范作用。
据透露,皖南站将于今年9月份全部投运完成,届时,将使安徽丰富的煤炭资源转化为电力资源,有效缓解浙江北部地区和上海市用电紧张的局面。
