特高压浙北变电站建设进展顺利

作者:新闻中心 来源:国家电网报 发布时间:2013-07-08 浏览:
中国储能网讯:7月3日,由浙江省送变电工程公司负责施工的1000千伏浙北变电站工程500千伏气体绝缘封闭组合电器(GIS)安装顺利完成,标志着浙北1000千伏变电站工程建设进入冲刺阶段。据悉,作为浙江省首个特高压站点,该站预计于8月初带电试运行。

  作为该站的核心装备之一,500千伏GIS设备是该站负责分配电能的装置,可利用有限的空间将带电导体与外界用六氟化硫气体进行隔绝。

  当天,由湖北省送变电工程公司承建的浙北变电站电气安装设备B包工程,在经过6个月的科学组织和精心施工后,顺利完成高抗及主变等站内主设备吊装任务。

  位于湖州安吉的1000千伏浙北变电站是浙江电网接受皖电东送输电通道电力的承接点。皖电东送工程通过该站可向浙江供电332万千瓦,相当于目前金华地区正常情况下的用电负荷,对保障浙江电力可靠供应、缓解该地区环保和土地压力具有重大现实意义。

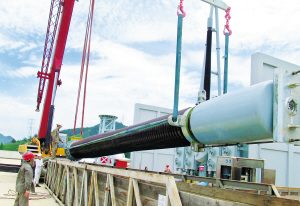

  图为7月3日,浙北变电站高抗及主变等站内主设备吊装任务全部完成。
