10MW/97.312MWh!吉电股份首个铅炭“百兆瓦时”用户侧储能项目一次并网成功

作者:中国储能网新闻中心 来源:吉林电力股份有限公司 发布时间:2022-12-07 浏览:

中国储能网讯:“盼望这一天好久了,使用了这个储能系统,我们企业可以实现大幅降低生产成本了!”超威郎山工厂负责人兴奋地说。12月1日,吉电股份在浙江省湖州市长兴县小浦园区超威郎山工厂园区内,首个铅碳类“百兆瓦时”用户侧储能项目一期工程一次并网成功。该项目作为浙江省首批商业化运营的电化学储能电站,既创新了电网侧和用户侧储能耦合的商业模式,同时也是吉电股份探索新型储能方式,打造以新能源为主体的综合智慧零碳电厂。

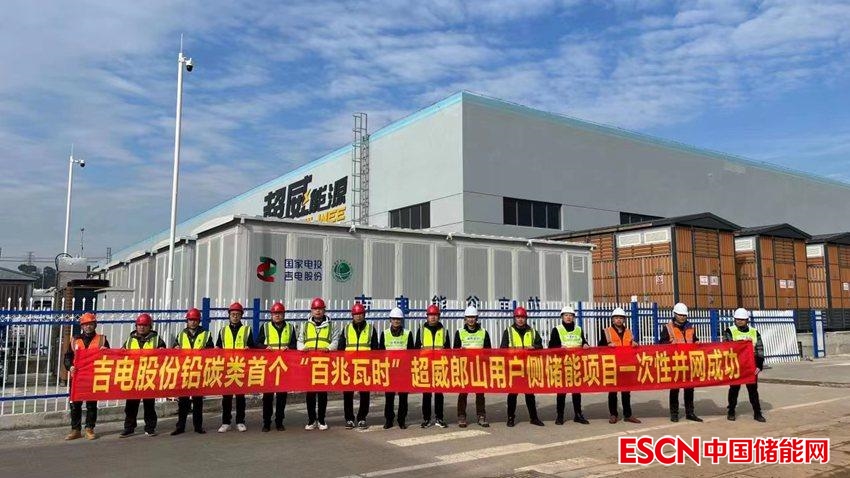

12月1日,吉电股份首个铅碳类“百兆瓦时”用户侧储能项目一次并网成功。

该项目是吉电股份根据终端客户用电情况“量身定制”的储能供电方案,采用太湖能谷先进的铅碳电池系统集成技术,由吉电股份吉电太能公司投资建设,项目于2022年8月27日开工建设至一次性并网,共历时3个月。经了解,该工厂全年约330天24小时生产,用电量大且用电成本高,尤其用电尖峰时段,电价可达谷电价的3—4倍。据此,该项目根据当地峰谷电时段进行充放电运行模式控制,即谷电时段储能系统存储电能,尖峰(高峰)电时段储能系统释放电能供用户使用,从而实现储能系统的“削峰填谷”功能。该项目全部投产后,可满足用户尖峰及高峰时段用电,将大大降低用电成本,还可以在尖峰时段电网电力不足时保证电力供应。

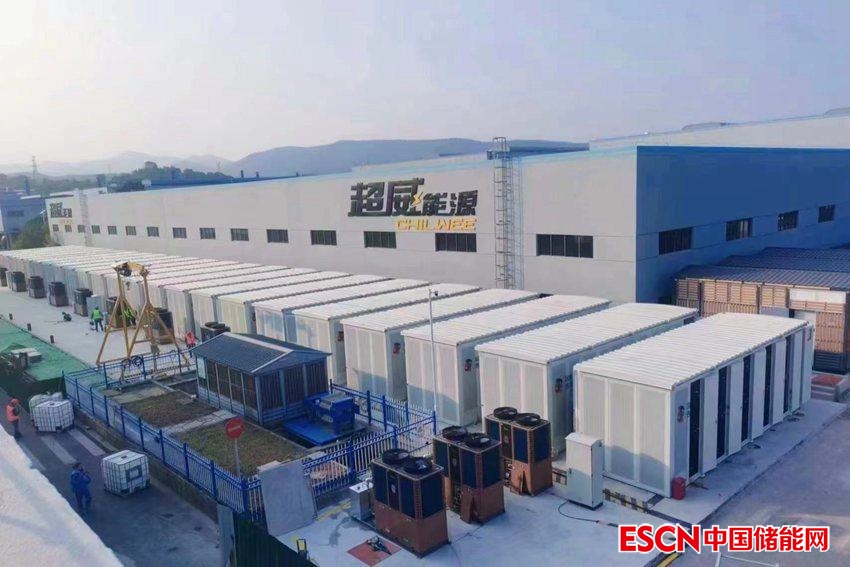

吉电股份首个铅碳类“百兆瓦时”用户侧储能项目,位于浙江省湖州市长兴县小浦园区超威郎山工厂园区内。

该项目自开工以来,吉电太能公司协同各参建单位克服了重重困难,一期工程储能系统于11月初建设完成,并在此后相继按计划完成直流侧调试、交流高压侧整体调试等重要节点。

据了解,超威郎山工厂原本采用的高压供电线路为单电源供电,一旦发生故障,无法通过故障隔离恢复末端电网供电,且供电可靠性差。现场工作人员介绍,该储能项目相当于提供了备用电源,这样就有效解决了电力供应可靠性的问题。另外,由于区域电网供电负荷峰谷差较大,调峰调频的手段较弱,尖峰时段电力供应不足,拉闸限电压力增大,通过低谷储电、尖峰放电,有效降低尖峰时段的限电压力。“随着该项目高质量投产使用,用户原来存在的高峰尖峰用电贵、负荷大、增容难及用电安全稳定等问题将迎刃而解。”该项目负责人说。(张桂瑗)

分享到:

关键字:用户侧储能

中国储能网版权说明:

1、凡注明来源为“中国储能网:xxx(署名)”,除与中国储能网签署内容授权协议的网站外,未经本网授权,任何单位及个人不得转载、摘编或以其它方式使用上述作品。

2、凡本网注明“来源:xxx(非中国储能网)”的作品,均转载与其他媒体,目的在于传播更多信息,但并不代表中国储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

3、如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

4、有关作品版权事宜请联系:13661266197、 邮箱:ly83518@126.com
