在会议上,江苏峰谷源储能技术研究院有限公司技术经理田维强发表了题为《锂电储能促进大规模并网的前景与可行性》的主题演讲,全文内容如下:
田维强:我们在2017年做了几个典型的储能项目,国内国外加起来有几十个集装箱,单国内的来说,差不多有二十多个集装箱。
这是红色数据的反映出每年都在同比增长,我们从2008年开始接触新能源,同当时的新能源电池到后来的新能源汽车,到现在的锂电系统集成。去年我们做了弃光弃风的储能电站,对国内的光伏、风电进行了数据的搜索和对比。其实现在体现出来的数据只是纸面上的,真正的是远远高于这个数据的。
这个表是我们做了部分省市的峰谷差价。

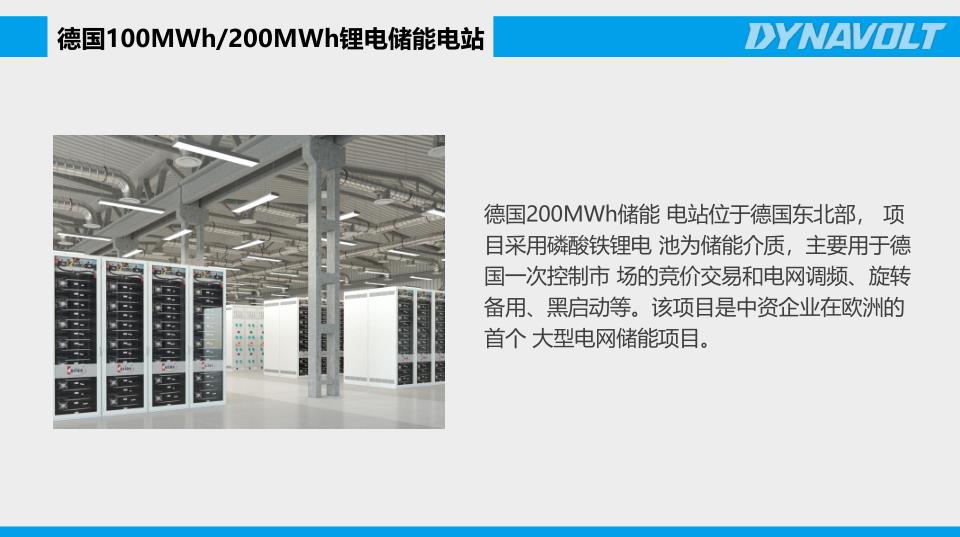

这个项目是德国的200MWh的调频项目,这个项目我们年前就签完合同,现在正在做生产。这个项目方案也是从我们这边出的。我们国内定边项目会把定边项目调试的具体问题拿出来和大家分享。定边项目是5MW/10MWh的储能项目,这个项目从项目选地和项目谈判,它的弃光率全年下来远远超过30%。我是2016年年底去定边两次到三次,我们在刚开始做锂电弃光的时候不知道该找谁,业主方还是供电局,后面逐渐通过一些摸索、探讨,找到当地政府与光伏企业进行对接。我们初步规定一个体量,是在2016年年底进行招标,2017年正式进入现场施工和采购,到后面的项目投运。这个项目我们是在2017年11月份正式并网成功,到现在一直运行正常。过年有一个多月到两个月时间没有人,它的运行良好,当然也不规避有其他问题,会有一些故障和停机状态。这个电站当时是5MW/10MWh,在去年国内来说,以私人企业来投资建设的很少。我们在做这个项目的时候,有很多因素要考虑:安全性、经济性、寿命。当时我们做了很多次的会议讨论,把整个项目的情况讨论完之后,从经济、安全和稳定性来考虑,选择哪一方面?是投资少一点,还是投资大一点,经济效益做得高一点?
当时我们开会,董事长表示,希望通过这个项目把我们整体的技术实力和所遇到的问题,通过这个项目来进行验证。最后我们决定以安全性来做。当初我们在探讨大型储能的时候,正好在江苏有个项目我们正在做,有差不多6MW的削峰填谷的项目。在我们电动汽车反复发生着火、爆炸,现在有专门的文件规定,你必须要加。现在储能三大部件:储能介质、能量转换、能量控制,每一个环节都很重要,因为我们自己做系统集成。真的把每一个部件做透的时候,发现问题越来越多。现在我们的系统集成在消防这块,采用气溶胶,我们在选择气溶胶的时候,就会把预热、预警放在前面。其实电池都是有很多化学材料,它在发生据热会有气体喷出,做特殊气体的检测。巨热在爆炸之前肯定是有大量热量的,这时候也会有预警,我们就提前把系统关掉,或者提前采取措施,可以把我们的损失降到最低。
这是我们定边项目在2017年12月份,我做了定边项目的总结报告,当时同设计施工到后期调试,我们对问题进行了整改。在现场调试的时候,很多问题是PCS和电池之间,整个电站,不管是削峰填谷,还是“弃风弃光”,当我们细化到充电的时候,这个模式给出是谁来给?其实电池它本身是不具备给出这种信号的,是由BMS了解更多的数据和更多的信息。由BMS给出电池的实际状况,反馈到后台,由PCS执行,这时候会有很多问题,从后台转过来再到PCS,中间拐了个弯。当时我们用了几家供应商的PCS,有些具备主动,有些不具备主动,有很多情况在里面。
我们定边项目到现在为止,从去年的数据到年前2月底的数据,我们整个系统的效率其实不是很高,84%左右,现在行业内做得高的也就是87%。我推算,我们总共有10台集装箱。
削峰填谷项目是在储能技术领域最简单,也是最单一的类型。如果我们只做削峰填谷,完全是做个并网项目,我们只是去考虑怎么样把系统做得最优化。这个项目给我们最直接的感触是,这是一个北京项目,是20MWh,也是我们正在做的。我们提取了很多数据,年前放假之后,我们拿到别人手抄本的数据,把所有的负荷曲线做出来,去比较谷价、峰价的负荷用量是多少。因为这种项目我们一般会考虑收益,我们会在中间拉入平行线,我们把平行线拉入最低的时候,业主方肯定不同意;拉入最高的时候,对投资方又不同意了,我投资最大,回收最低。所以我们在中间找一个平衡值。不管是做削峰填谷,还是做调频调峰,德国项目就是做调频的,定边是做弃光的,我们要收集好足够的符合数据。储能配置没有谁说它的配置最优、最好,只是看你收集的数据全还是不全。
我们是做系统集成,有机会可以作详细的交流。谢谢大家!
