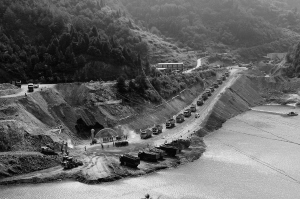

仙居抽水蓄能电站下水库围堰合龙仪式现场。王佩春 摄
仙居抽水蓄能电站下水库进出水口工程位于已建下水库。为给施工区域创造干地施工条件,需修建下水库围堰。围堰为土石结构,采用塑性混凝土防渗墙加土工膜心墙的防渗形式,最大堰高41.3米,总填筑量约62万立方米,这是目前国内抽水蓄能电站规模最大的土石围堰。
考虑到围堰填筑工程量较大、施工强度高,为节约投资并确保在一个枯水期内完成围堰施工,建设者优化围堰设计,减少填筑量约27万立方米,同时对围堰优化后影响的临近工程进行优化,为今后电站安全运行奠定了基础。预计2013年4月中旬围堰具备挡水条件,届时仙居抽水蓄能电站下水库进出水口、500千伏开关站、尾水隧洞、泄放洞等工程将全面开工。
仙居抽水蓄能电站由武警水电二总队承建。经过全体官兵夜以继日的顽强拼搏,提前实现了下水库围堰胜利合龙,赢得了宝贵的工期。
据悉,仙居抽水蓄能电站位于浙江省台州市仙居县,距金华、温州、杭州和宁波市直线距离70~140千米不等。电站由上水库、输水系统、地下厂房、地面开关站、下水库等建筑物组成。电站总装机容量150万千瓦,安装4台37.5万千瓦立轴单级可逆混流式机组,是目前国内单机容量最大的抽水蓄能电站。电站建成后主要承担浙江和华东电网的调峰、填谷、调频、调相、紧急事故备用等任务。电站建成后将有利于缓解浙江和华东电网的调峰压力,提高西部地区水电利用率,改善火电、核电运行条件,保障电网安全、稳定、经济运行。
