如何从0-1投建新能源汽车充电站?

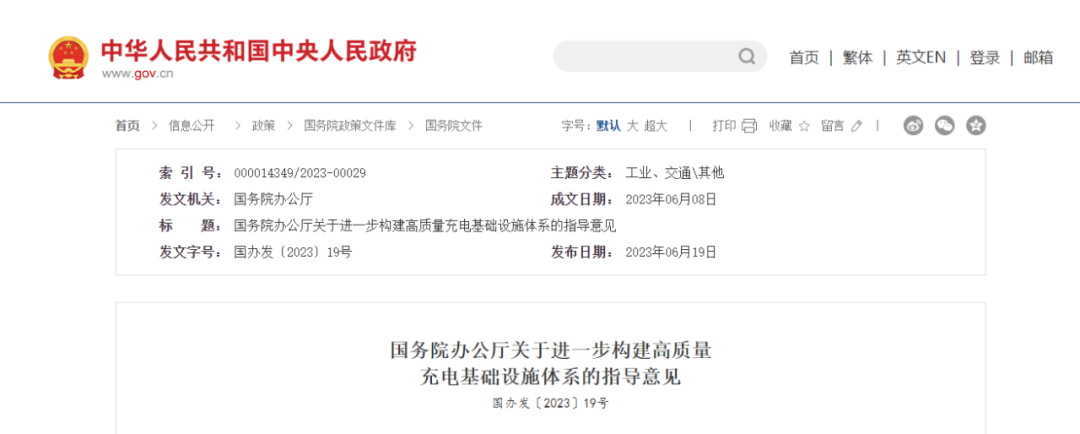

作者:数字储能网新闻中心 来源:永泰数能 发布时间:2023-07-06 浏览:

中国储能网讯:近日,国务院办公厅发布《关于进一步构建高质量充电基础设施体系的指导意见》,意见指出:到2030年,基本建成覆盖广泛、规模适度、结构合理、功能完善高质量充电基础设施体系,有力支撑新能源汽车产业发展,有效满足人民群众出行充电需求。

  国家政策的驱动和新能源汽车的发展,让充电桩的市场需求呈爆发式增长,越来越多的投资者开始投建充电站。那么从0-1投建充电站都有哪些操作步骤和流程细节?今天为大家整理了一份“充电站”投建的流程细节,希望对你有所帮助!

  总的来说,投建一家充电站需要五大步骤

准备工作

  考察场地、签订合作协议

备案申请

  发改委备案,供电局备案

土地审核

  国土资源局审核,明确土地归属

电力申请

  电力局申请电力

验收确认

  电力公司现场验收,检测充电桩

01、准备工作

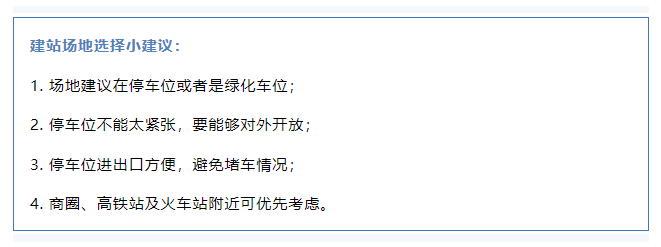

  在确定投建前,建议实地考察待选的场地,与场地所有方签订充电站建设合作协议。根据场地和车流量等实际情况,确定建设规模和充电桩数量。

02、备案申请

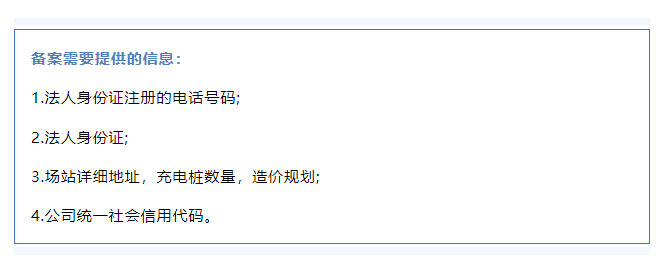

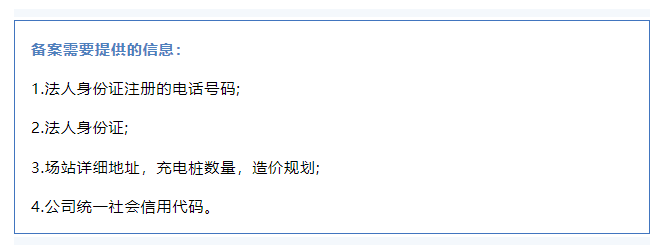

  前期准备工作做好以后,就可以到省、市监管平台进行备案,然后到地方发改委提交资料。通过各部门的审批以后,就可获得备案证了。

03、土地审核

  拿到备案证后,就可以到国土资源局进行土地合法性审核,明确土地性质和产权归属。明确目标土地的合法性后,再到规划局做土地使用审核。

04、电力申请

  拿到上述几个流程的资料后,可以带上资料到电力局进行申请。电力局会对以上材料进行审批,审批完成后,即可出具相关文件,之后就可以施工了。

  电力申请具体流程及所需素材如下:

  1.根据企业内的容量进行分配,计算出变压器的容量;

  2.项目负责人到供电营业厅填写申请表,递交相关申请材料;

  3.供电公司一星期后进行现场勘察,确定供电方案。一般高压单电源15个工作日,高压双电源30个工作日内,供电公司向企业提供书面的供电方案答复单(或《供电方案协议》);

  4.由企业自行委托有设计资质的设计单位设计,向设计单位提供材料;

  5.企业交纳费用;

  6.由企业自行组织招标采购符合国家产业、行业规定的设备,自行委托有相应施工资质的单位进行施工,施工单位的施工资质证明材料应在施工前报供电公司审核,并向供电公司提供开工报告后,方可进行施工;

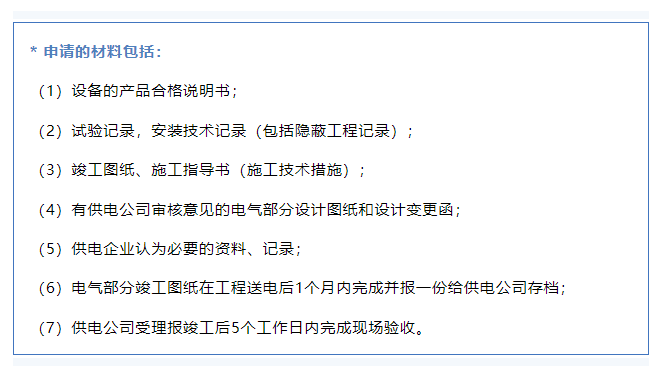

  7.工程竣工后,企业可提交下列文件,报竣工验收;

  8.如需进行整改,由企业依据现场验收整改意见组织整改,整改结束后重新报竣工并重新验收,需交纳复验费;

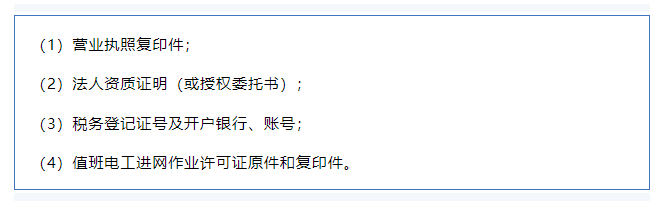

  9.工程验收合格后,企业与供电公司签订供用电合同及电费结算协议,企业需提供以下资料:

  10.受电工程验收合格并办理相关手续后5个工作日装表接电。

05、验收确认

  充电站施工完成后,电力公司会进行验收,包括标识、招牌、消防器材等。验收后通电,然后再由第三方检测机构对充电桩进行检测,并且对应出具测试报告,完成后就可以上线运营了。

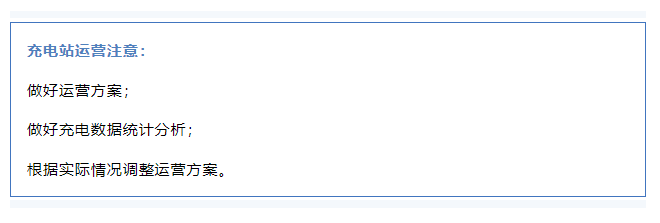

  以上就是投建充电站的五大主要流程,不过每个地方的政策会有所不同,需要具体问题具体分析,建议投资者们在准备项目投建前,一定要详细了解项目所在地的政策情况。

  当然也可以根据场站需求和示范性的作用,配置光伏雨棚和储能系统,构建光储充一体化综合电站,通过以新能源为主体的交直流融合的微电网,大力推动清洁能源的优先使用。如永泰数能的光储充城市驿站,基于能源互联网的设计理念,整合光伏、分布式储能系统和液冷超级充电桩等,实现“源、网、荷、储”协调运行,采用华为液冷超充技术架构与永泰数能系列充电枪终端集成,可实现充电10分钟,续航500公里

分享到:

关键字:新能源汽车,充电站

中国储能网版权说明:

1、凡注明来源为“中国储能网:xxx(署名)”,除与中国储能网签署内容授权协议的网站外,未经本网授权,任何单位及个人不得转载、摘编或以其它方式使用上述作品。

2、凡本网注明“来源:xxx(非中国储能网)”的作品,均转载与其他媒体,目的在于传播更多信息,但并不代表中国储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

3、如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

4、有关作品版权事宜请联系:13661266197、 邮箱:ly83518@126.com
