澳大利亚国家电力市场到2050年需要46GW/640GWh的可调度储能

作者:中国储能网新闻中心 来源:CNESA 发布时间:2022-07-06 浏览:

中国储能网讯:随着煤炭逐渐淡出澳大利亚国家电力市场(NEM),需要大量增加可调度的储能和其他技术的装机容量。

澳大利亚能源市场运营商(AEMO)本周提出了综合系统计划(Integrated System Plan, ISP),为NEM可靠和低碳运行提供了未来30年的路线图,AEMO负责NEM的监督和管理。

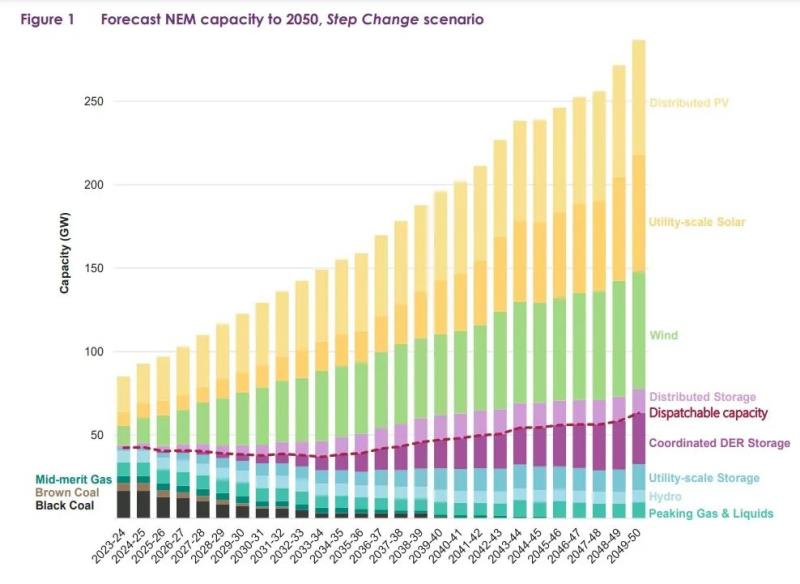

阶梯式发展场景下2050年NEM装机容量预测 资料来源:AEMO

随着NEM中光伏和风电这些可变发电资源占比的增加,NEM迫切需要其他的资源来整合这些波动的发电形式、帮助平衡电网。

AEMO指出,截至目前,大约有23GW的可调度发电容量来自燃煤发电,11GW来自天然气和其他燃料,7GW来自水电(不包括抽水蓄能),只有1.5GW来自可调度储能(包括电池和抽水蓄能)。

到2050年,可靠的发电容量必须在没有煤炭帮助的情况下达到要求,因为煤炭不仅与澳大利亚的气候和环境目标相悖,而且在NEM中也逐渐失去了经济竞争力。

随着正在进行的市场改革,储能和并网友好的可再生能源等响应更快、更清洁的资源有望迅速发展。

AEMO预计,到2050年,可靠的发电资源包括:

- 46GW/640GWh的可调度储能

- 现有的7GW非抽蓄水电

- 10GW的燃气调峰资源

有趣的是,AEMO预计大部分的可调度储能将来自于分布式储能资源,包括虚拟电厂(VPP)、车网融合(V2G)和其他新兴技术。

这主要是因为澳大利亚大部分地区屋顶光伏的普及率已经很高,而且在持续增长,AEMO指出,未来安装有电池储能的家庭太阳能发电系统将会是更普遍的形式。

预计约31GW的储能需求将由分布式资源满足,其余约16GW则是公用事业规模的电池和抽水蓄能。

然而,46GW/640GWh的可调度储能意味着平均的储能时长将达到10小时以上,这将主要来自于大规模或公用事业规模的储能设施。

在短期内,ISP还提出了一些可以立即行动的项目,例如一些大规模输电基础设施建设项目。其中一些投资计划与储能相关,如新南威尔士州的输电枢纽,将在Waratah Super Battery项目和维多利亚州与塔斯马尼亚州之间增加1500MW互联容量,将帮助塔斯马尼亚州将可再生能源通过电池和抽水蓄能输送给澳洲大陆NEM。

分享到:

关键字:储能

中国储能网版权说明:

1、凡注明来源为“中国储能网:xxx(署名)”,除与中国储能网签署内容授权协议的网站外,未经本网授权,任何单位及个人不得转载、摘编或以其它方式使用上述作品。

2、凡本网注明“来源:xxx(非中国储能网)”的作品,均转载与其他媒体,目的在于传播更多信息,但并不代表中国储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

3、如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

4、有关作品版权事宜请联系:13661266197、 邮箱:ly83518@126.com
