风光储输示范工程二期项目张尚风电场完成风机安装

作者:中国储能网新闻中心 来源:数字储能网 发布时间:2014-12-30 浏览:

中国储能网讯:12月25日零点30分,随着国家电网风光储输示范工程二期扩建项目张尚风电场最后一台风机顺利吊装完成,中国能建集团天津电建承建的该风电场全部38台风力发电机组安装工程施工圆满完成,为后序电气安装赢得了宝贵时间。

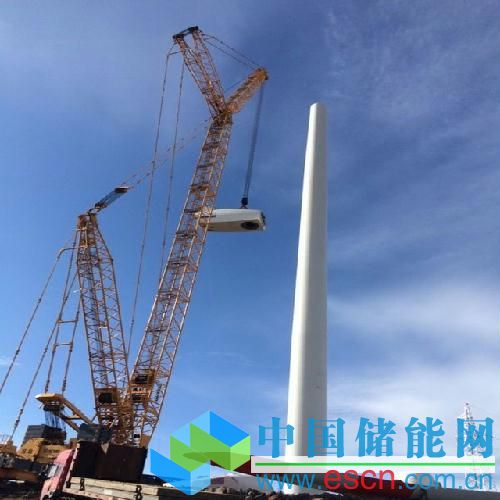

张尚风电场安装38台3MW风机机组,结构基础为八边形现浇钢筋混凝土独立扩展基础,每台机组由5节塔筒、1件机舱、1件风轮组成。目前张北地区正值风季,吊装作业难度较大。项目部全体员工坚持“保安全、保质量、提效率、促进度、创效益”的理念,克服困难,加班加点,成立施工技术课题组,反复研究吊装施工方案,保证吊装任务按时保质完成。

国家风光储输示范工程位于河北省张家口市张北县及尚义县境内,是财政部、科技部、国家能源局及国家电网公司联合推出的“金太阳示范工程”首个重点项目,是目前世界上规模最大,集风电、光伏发电、储能及输电工程四位一体的可再生能源项目。根据规划,二期工程将新增风力发电装机容量40万千瓦、光伏发电装机容量6万千瓦和化学储能装置5万千瓦,总装机容量扩大到一期的4倍多。2011年12月,由天津电建参建的国家风光储输示范一期工程顺利投产。
