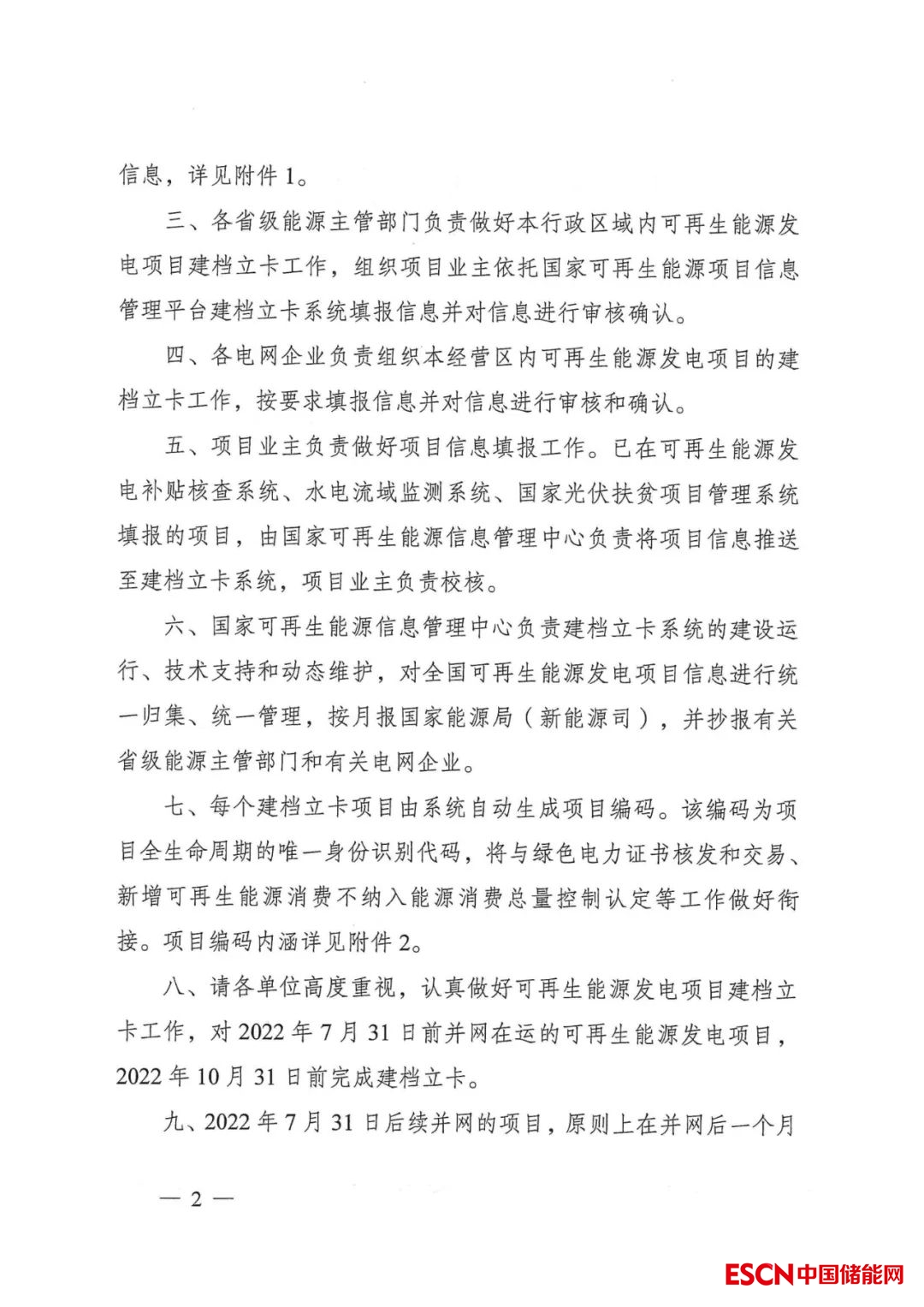

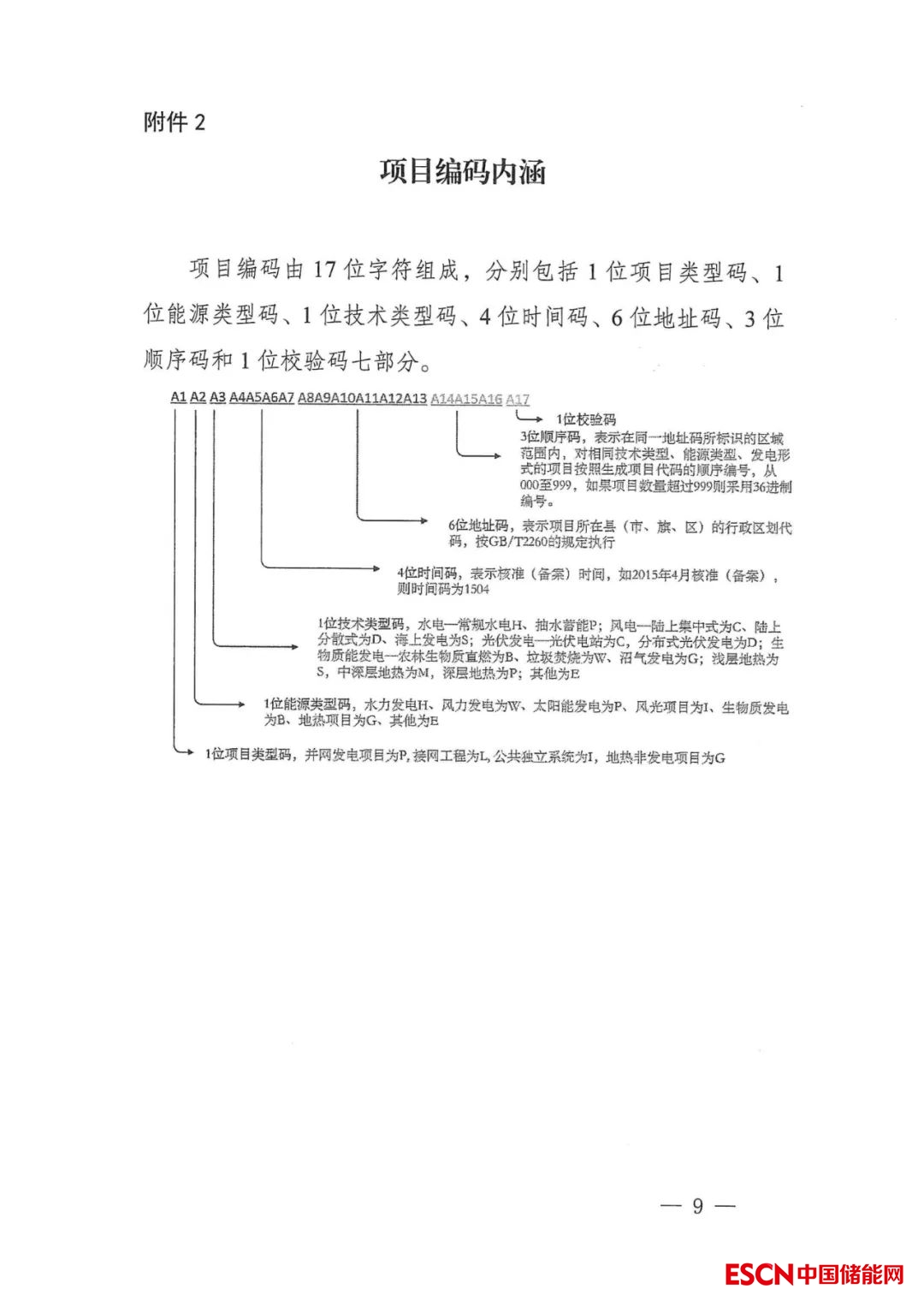

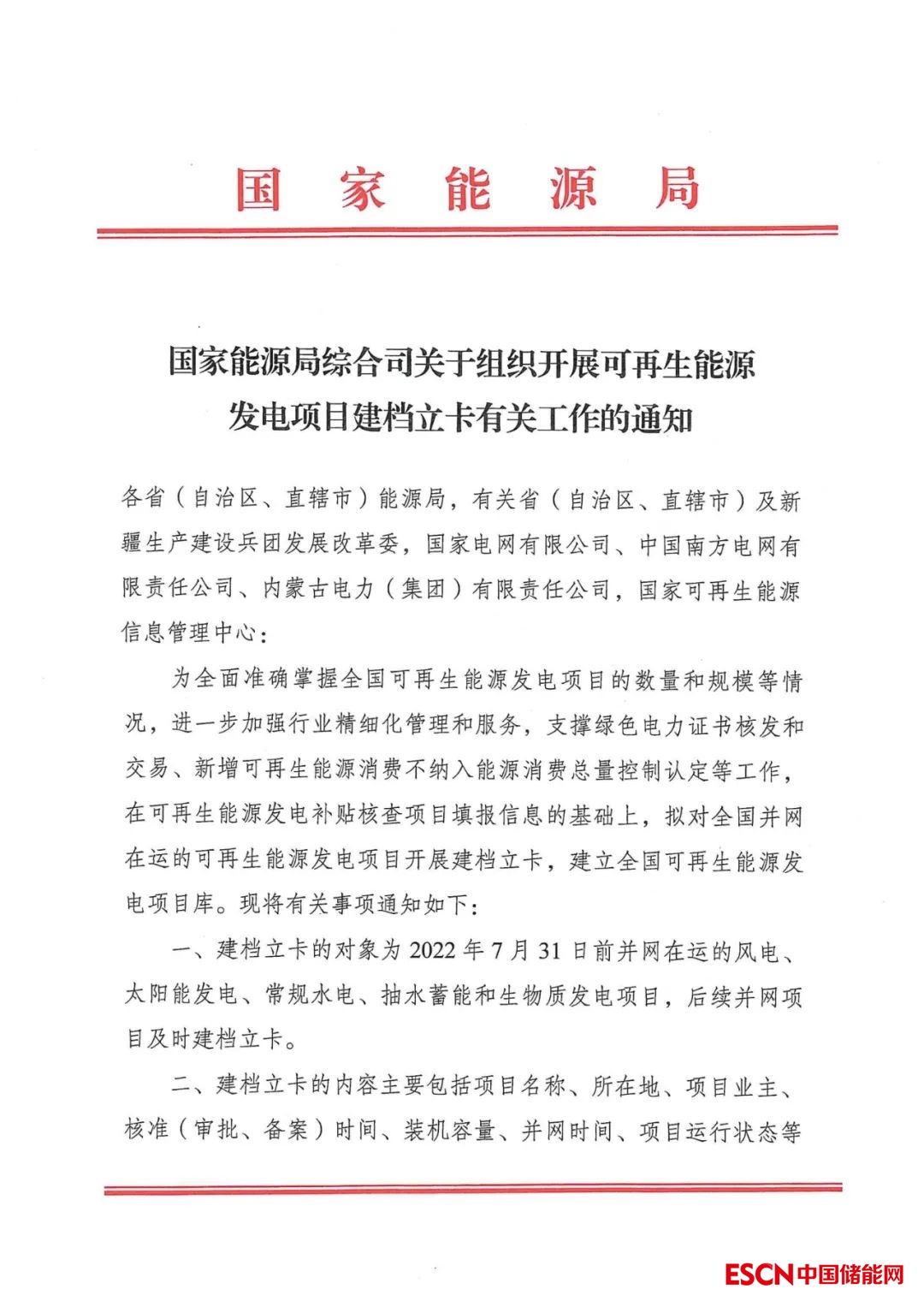

中国储能网讯:10月21日,国家能源局发布《关于组织开展可再生能源发电项目建档立卡有关工作的通知》。
根据《通知》,建档立卡的对象为2022年7月31日前并网在运的风电、太阳能发电、常规水电、抽水蓄能和生物质发电项目,后续并网项目及时建档立卡。

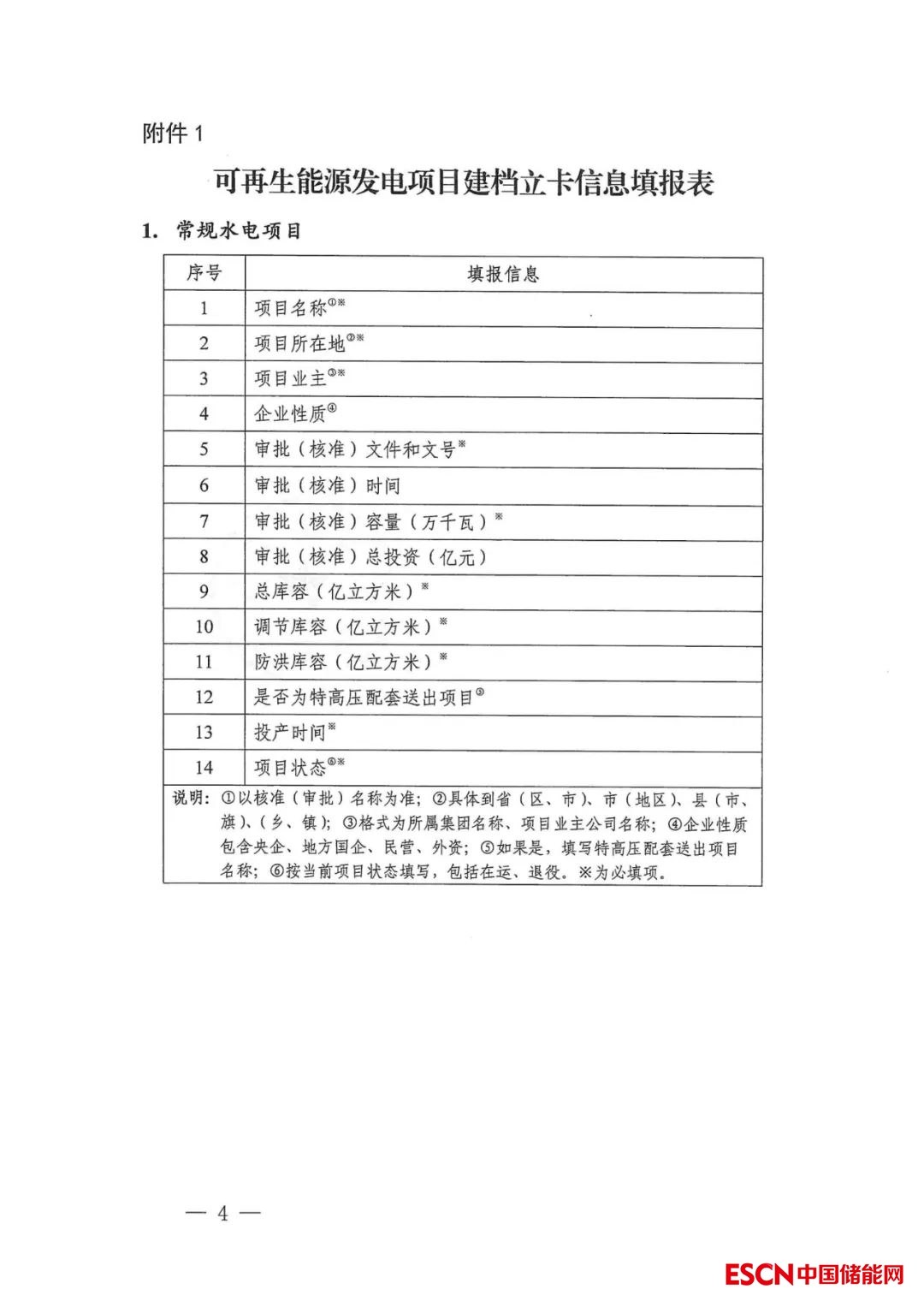

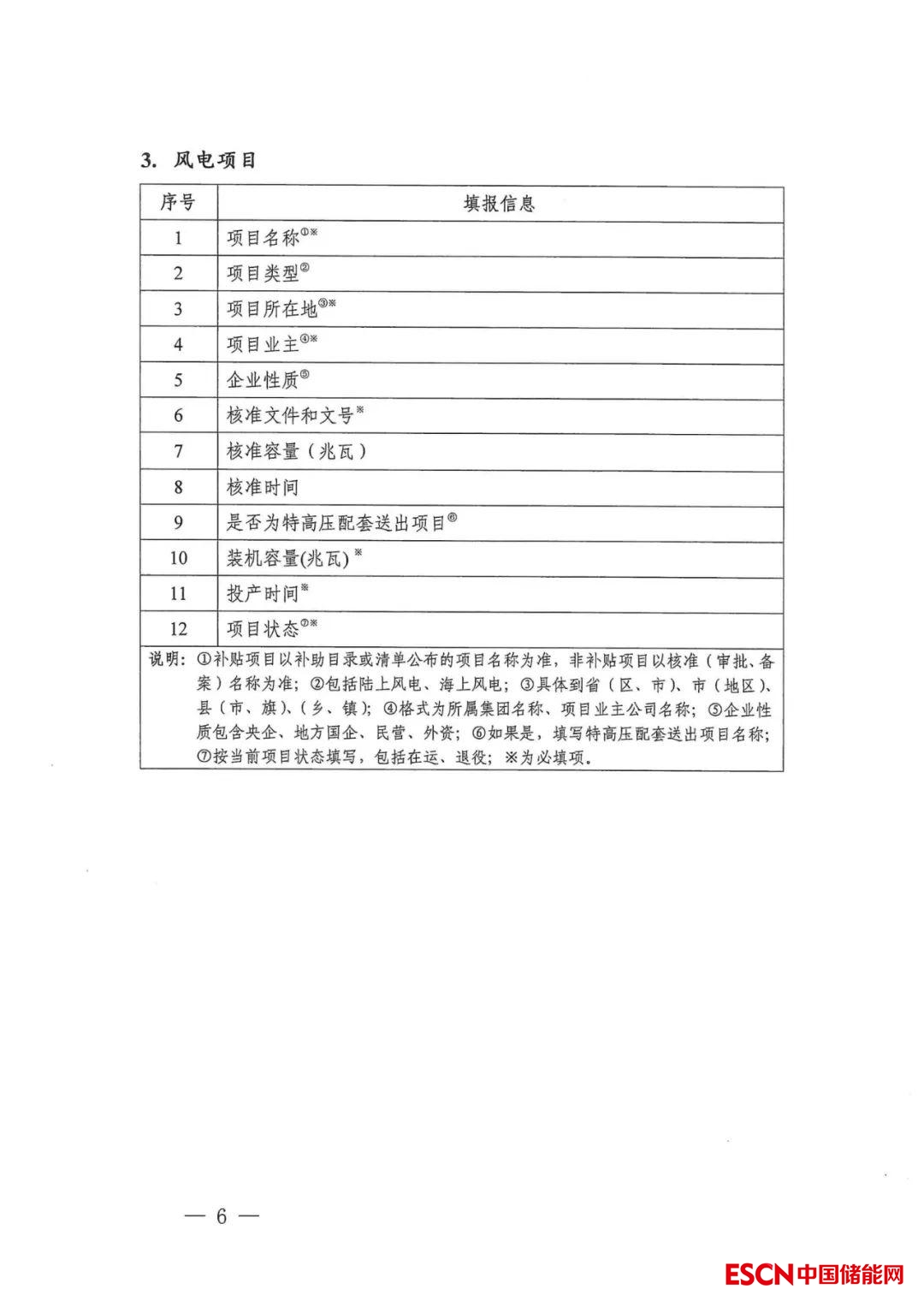

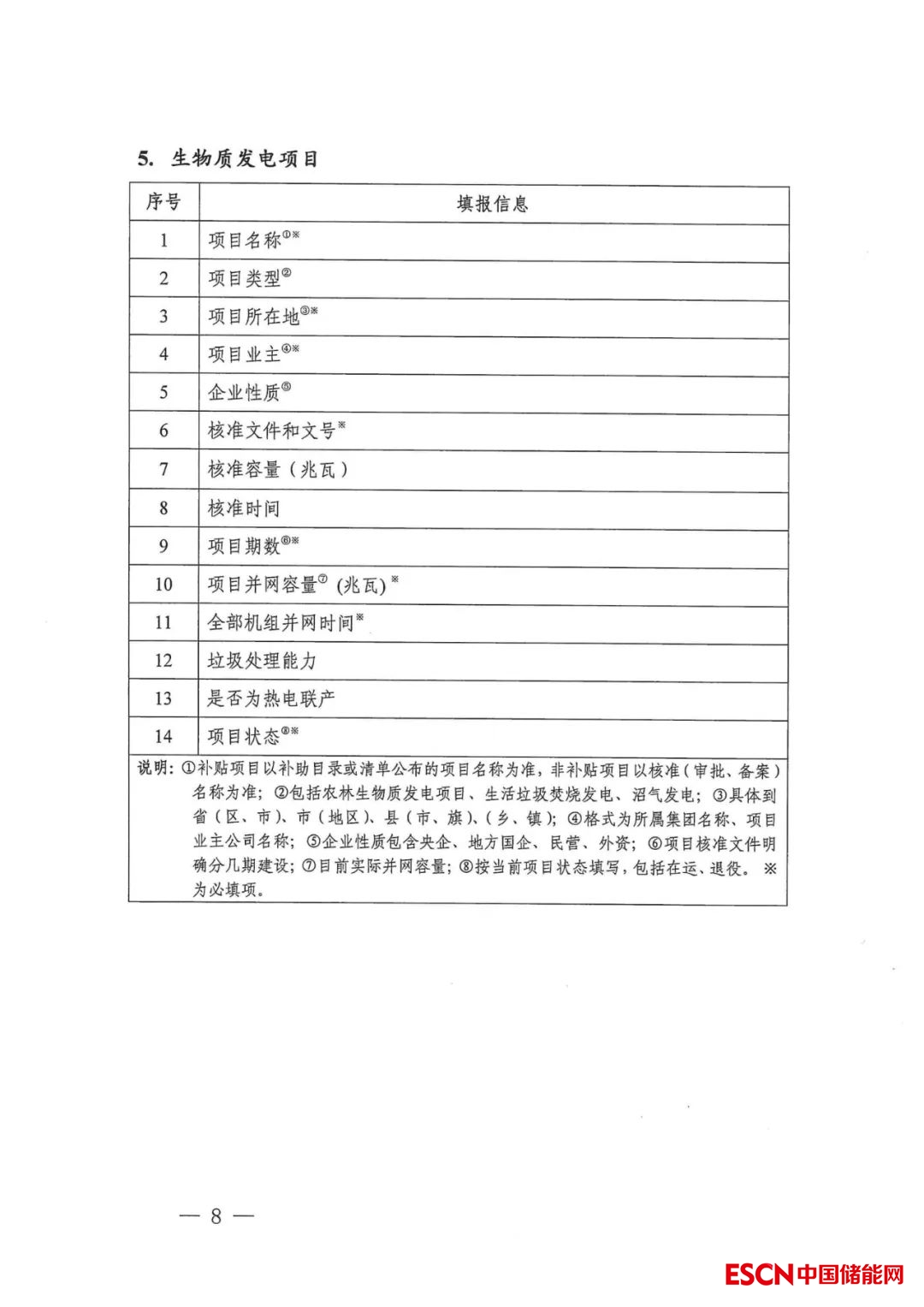

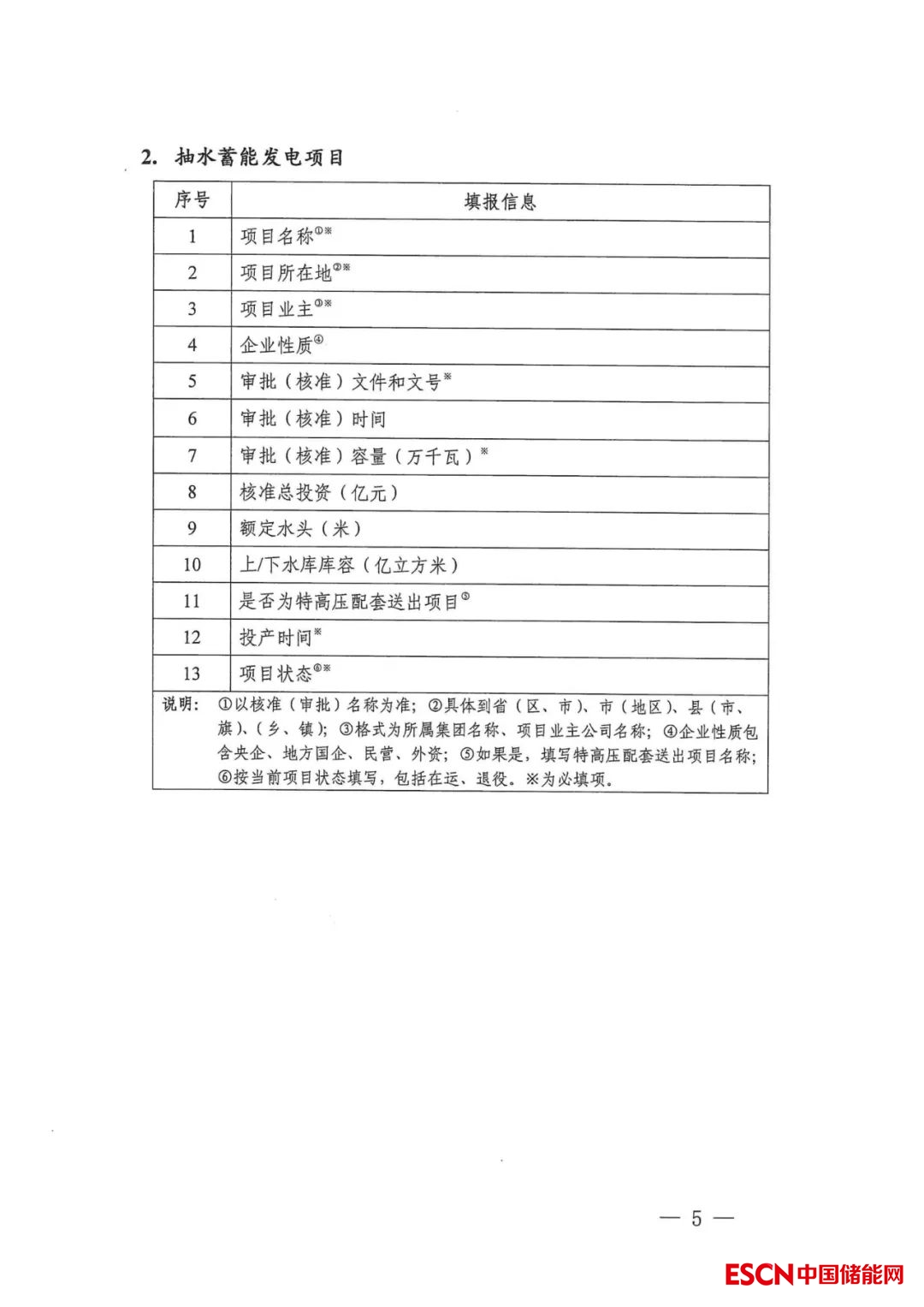

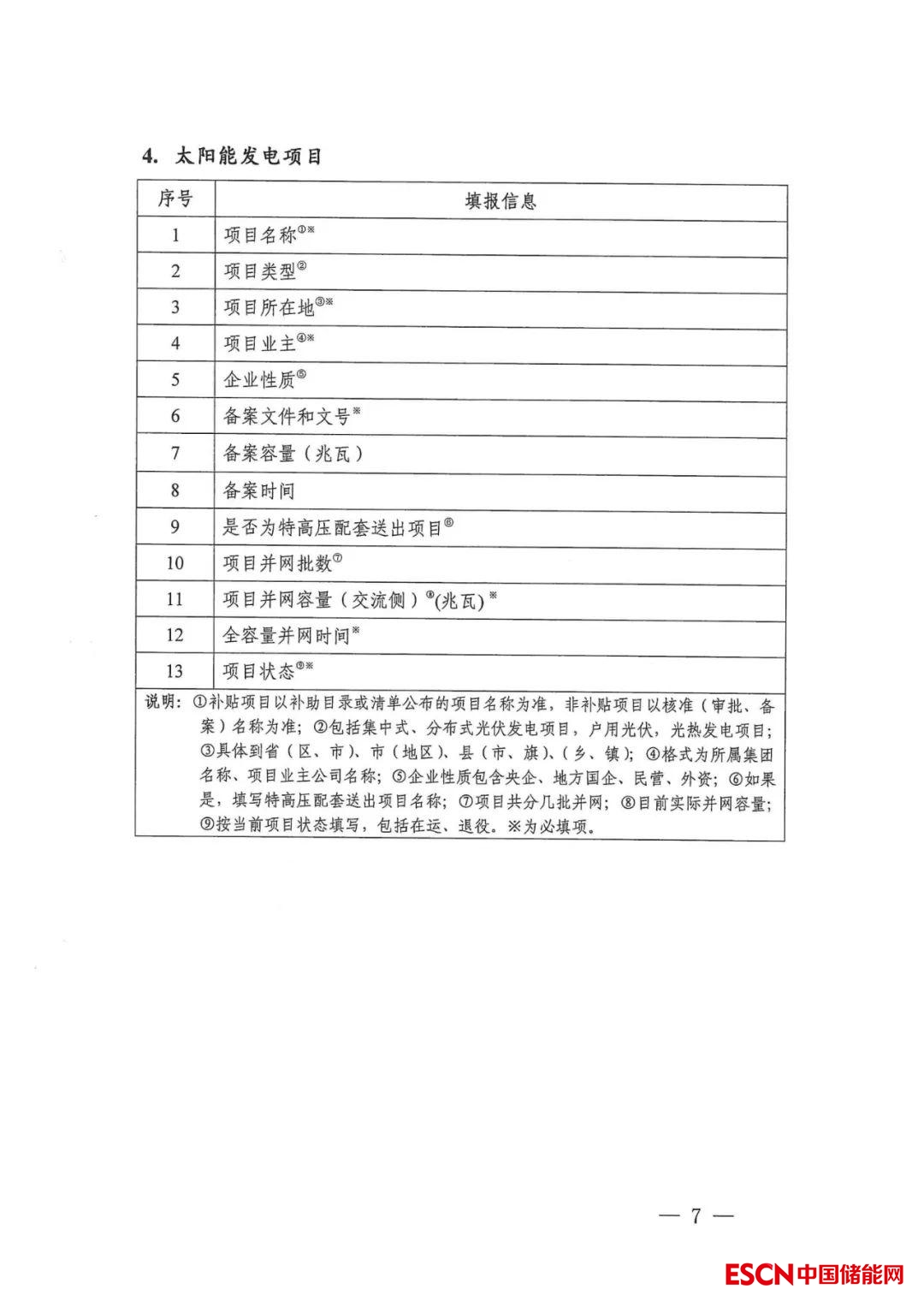

建档立卡的内容主要包括项目名称、所在地、项目业主、核准(审批、备案)时间、装机容量、并网时间、项目运行状态等信息。

对2022年7月31日前并网在运的可再生能源发电项目,2022年10月31日前完成建档立卡。2022年7月31日后续并网的项目,原则上在并网后一个月之内完成建档立卡。
