中国储能网讯:近日河南省发改委发布了《河南省发展和改革委员会关于下达2022年风电、光伏发电项目开发方案的通知》(以下简称《通知》),按照“能建尽建”的原则,共下达2022年风电、光伏发电项目开发方案共507.1万千瓦。
值得注意的是,集中式风、光项目共491万千瓦,并且集中式风光项目均进行了大规模的储能配置。其中配置比例最高达55%/2小时,最低为20%/2小时,共计带来储能需求1.7GW/3.4GWh。

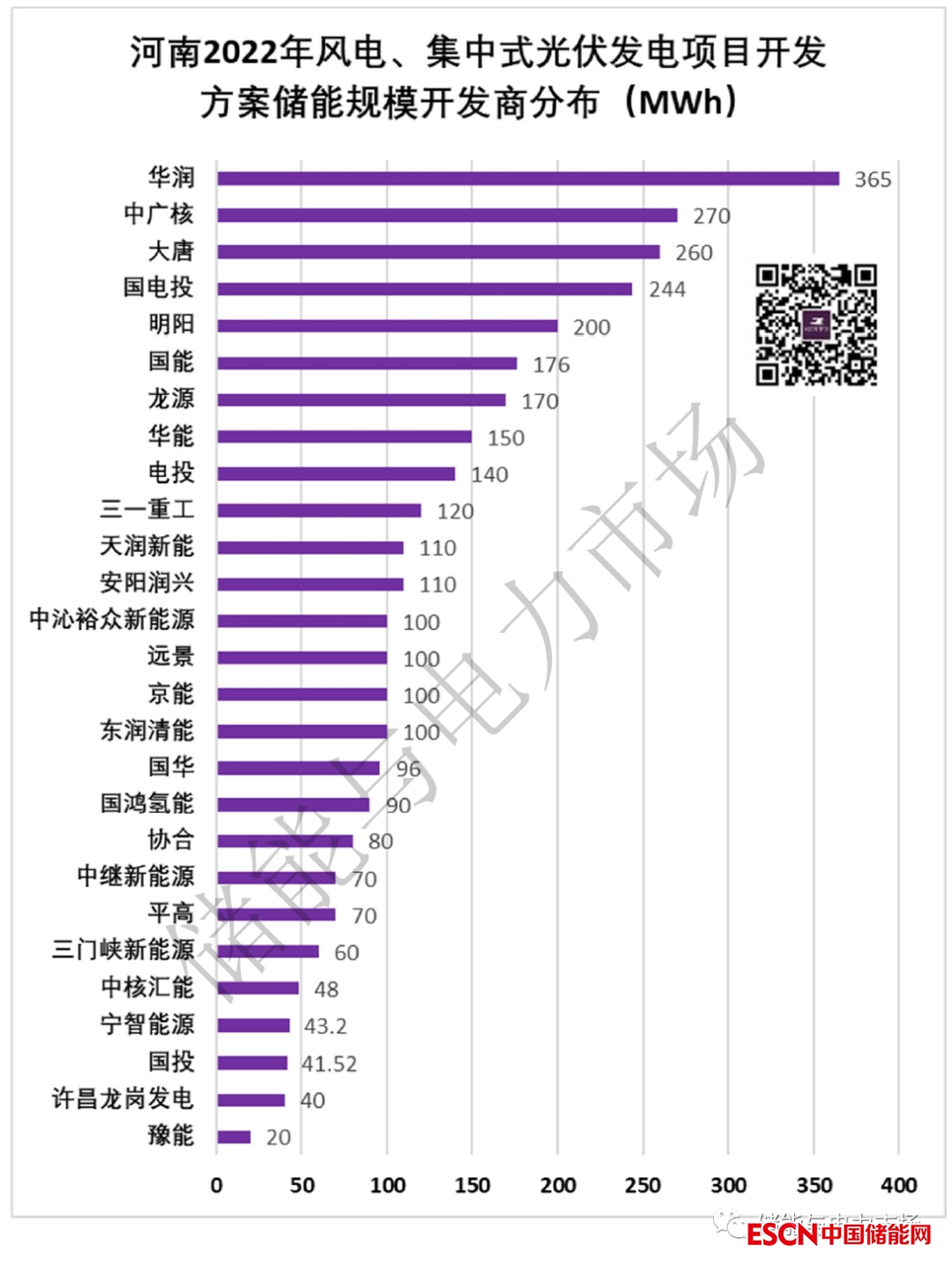

华润储能装机规模最大,达到了365MWh。此外,中广核、大唐、国电投、明阳装机规模均超过了200MWh。

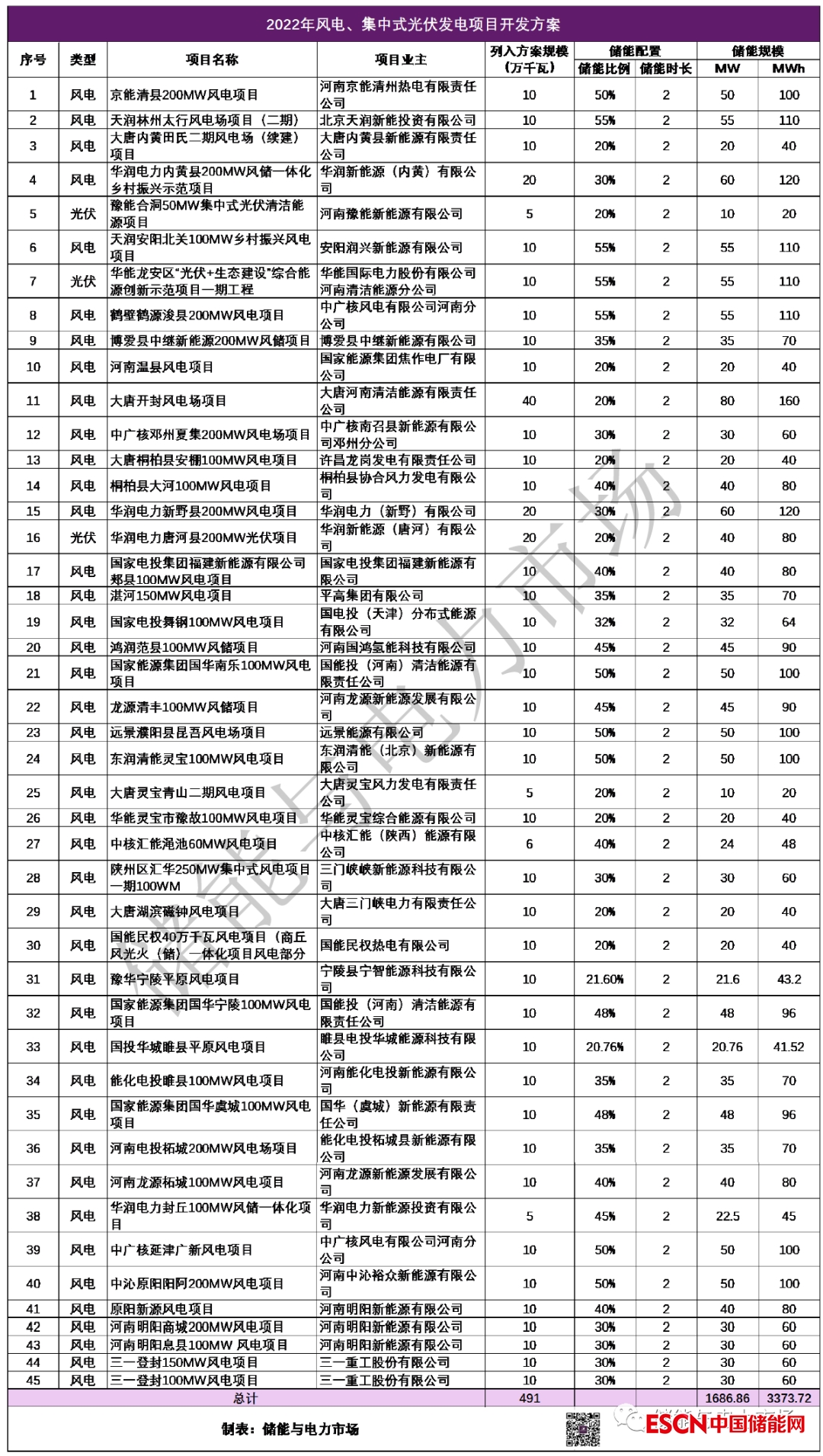

储能项目列表如下。
另外,《通知》指出,列入本批次开发方案的项目,风电项目自方案印发之日6个月内完成核准,自核准之日起24个月内建成投产;集中式光伏发电项目自方案印发之日,应于24个月内建成投产。逾期未核准项目,调出年度开发方案。逾期未并网项目,须重新落实市场化并网条件后,再由电网企业予以并网。
