江西省能源局印发《关于加快推进新能源项目建设关事项的通知》

作者:中国储能网新闻中心 来源:光伏們 发布时间:2022-04-07 浏览:

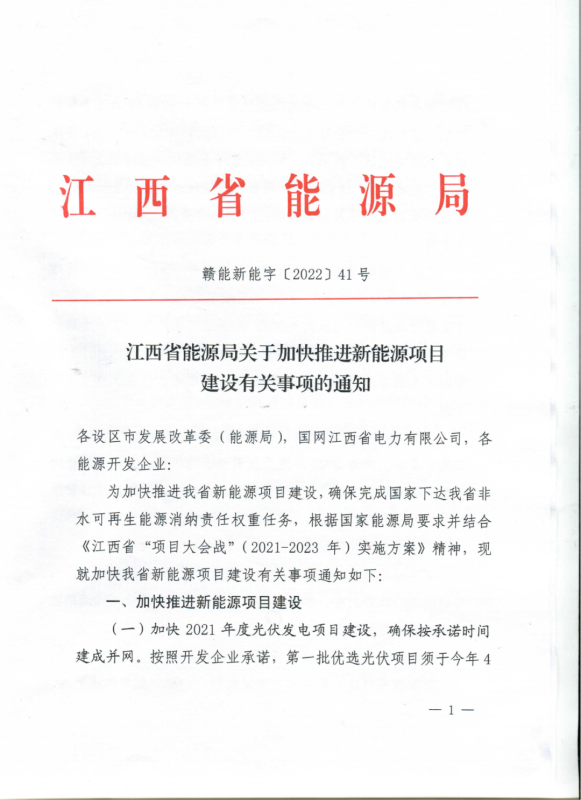

中国储能网讯:4月6日,江西省能源局印发《关于加快推进新能源项目建设关事项的通知》,要求加快推进新能源项目建设,建立重点项目调度机制,多方联动压实推进责任。

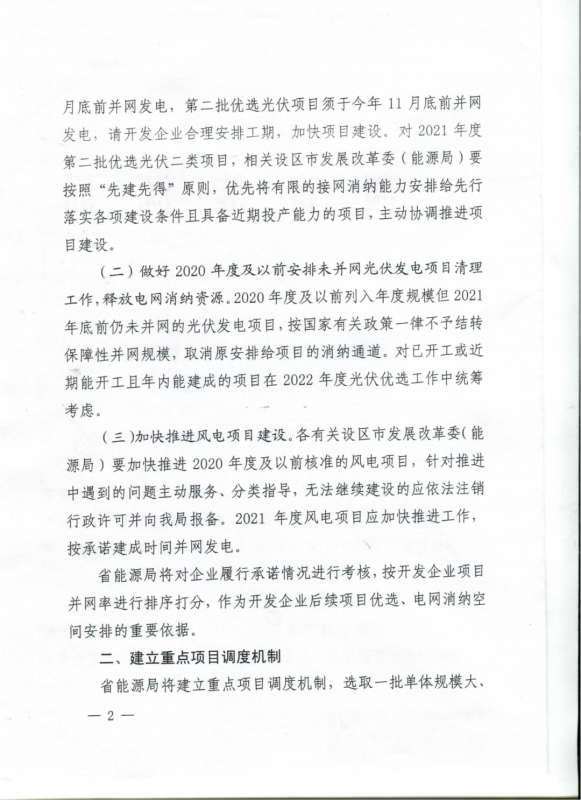

根据文件,2021年第一批优选光伏项目需在今年4月底并网,第二批项目需在今年11月底并网。对于2022年第二批二类光伏项目,相关区市发改委按照“先建先得”原则,优先将有限的接网消纳能力安排给先行落实各项建设条件且具备近期投产能力的项目,主动协调推进项目建设。

江西2021年共下发两批项目的优选规模为12.29GW(江西两批12.29GW光伏优选结果:国家能源集团、华能、国家电投、大唐、晶科领衔!),意味着有3.09GW的光伏项目将在今年4月底并网,5.84GW的光伏项目在今年11月底前建成并网,总规模为8.93GW。

对2020年度及以前安排未并网光伏发电项目进行清理,按国家有关政策一律不予结转保障性并网规模,取消原安排给项目的消纳通道,已开工或近期开工项目优先纳入2022年光伏优选。省能源局将对企业履行承诺情况进行考核,按开发企业项目并网率进行排序打分,作为开发企业后续项目优选、电网消纳空间安排的重要依据。

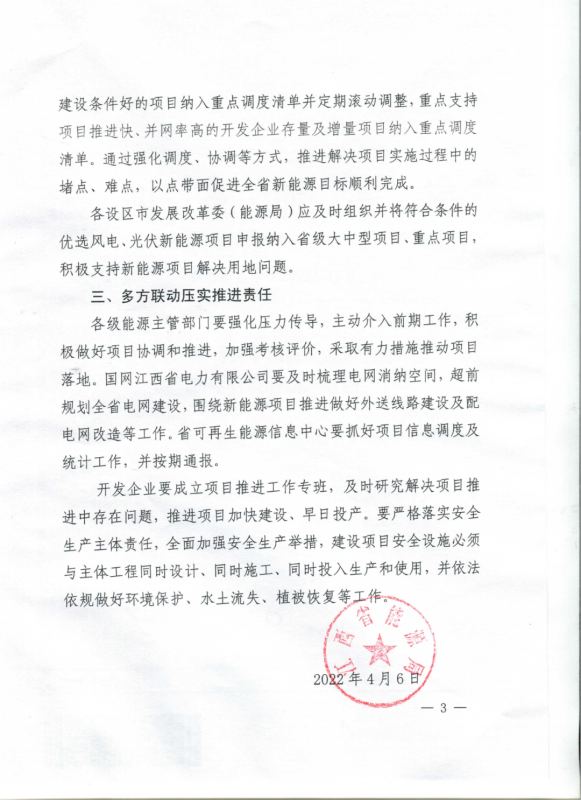

此外,将建立重点项目调度机制,选取一批单体规模大、建设条件好的项目纳入重点调度清单并定期滚动调整,将符合条件的优选风电、光伏新能源项目申报纳入省级大中型项目、重点项目,积极支持新能源项目解决用地问题。国网江西省电力有限公司要及时梳理电网消纳空间,超前规划全省电网建设,围绕新能源项目推进做好外送线路建设及配电网改造等工作。

具体文件见下:

分享到:

关键字:光伏

中国储能网版权说明:

1、凡注明来源为“中国储能网:xxx(署名)”,除与中国储能网签署内容授权协议的网站外,未经本网授权,任何单位及个人不得转载、摘编或以其它方式使用上述作品。

2、凡本网注明“来源:xxx(非中国储能网)”的作品,均转载与其他媒体,目的在于传播更多信息,但并不代表中国储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

3、如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

4、有关作品版权事宜请联系:13661266197、 邮箱:ly83518@126.com
