中国储能网讯:
截至今年5月底,全省已建成投运新型储能规模84.7万千瓦/164.2万千瓦时
力争到2027年底,全省新型储能装机规模达500万千瓦,其中成都新型储能装机规模不低于200万千瓦
对于新型储能,大家可能有些陌生,但说起充电宝,就很常见了。
新型储能其实就是超级充电宝,是构建新型能源体系的必备基础设施。在电力负荷较轻的晚间时段,它能把多余的电量储存起来;在用电高峰的白天时段,它可以将储存的电能释放出来,缓解供电压力。
在四川,这种超级充电宝正在加快建设。近日,记者走进多座新型储能电站项目探访。
用户侧装上充电宝
工厂年节省电费超400万元
位于成都市青白江区的攀钢集团成都钢钒有限公司,规模1.25万千瓦/2.5万千瓦时的工商业分布式储能电站正在火热建设。
“5月底开工,预计7月底前建成投运。”该公司储能项目负责人罗建东说,为赶上迎峰度夏用电高峰,电网公司、设备厂商、建设方都开辟了绿色通道,力争两个月内建成。
为什么要急着上马储能项目?罗建东说,储能项目利用电价低谷和平谷期储电,高峰和尖峰期放电,单次最大储存电量2.5万千瓦时,年均放电量约1200万千瓦时,依据当前四川的分时电价政策,预计项目全生命周期(12年)可为公司节约用电成本约5000万元,项目节省下来的费用,投资方和企业进行分成。“相当于我们不花一分钱,每年还能节省400多万元的电费。”
在青白江区清泉镇,巨石集团成都有限公司1.5万千瓦/3万千瓦时储能项目,设备正准备进场。公司副总经理赵维东告诉记者,公司年用电量达3.3亿千瓦时,之前大面积建设了屋顶光伏项目,电量自发自用。现在建设储能电站,除了可以满足自身用电和直接降低用电成本,还可以作为备用电源,应对电网故障,避免因停电造成损失。该储能项目投资方——中自科技股份有限公司副总经理蒋中锋介绍,他们看中的正是发展储能的政策红利,以及预期的稳定收益。
电网侧装上充电宝
一次充电可供10万台空调使用
6月19日,位于成都彭州市濛阳街道的蜀香储能电站项目正式投运。该项目是四川省能源局2024年确定的首批19个新型储能试点示范项目之一,也是彭州市首个、成都市首批5个之一的10万千瓦/20万千瓦时电网侧储能重点项目。

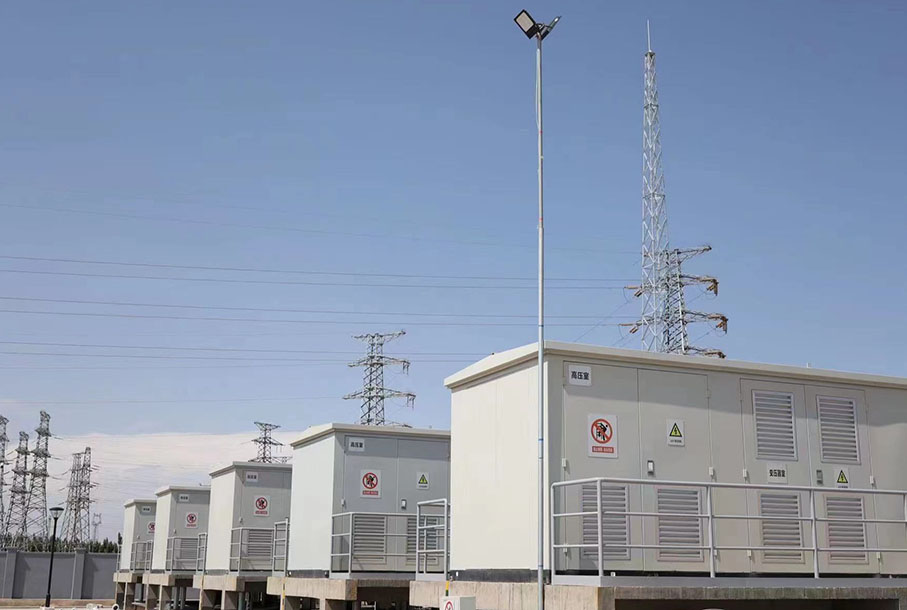

项目现场,20个储能单元,479个电池柜整齐排列。同时还配套建设了20台5500千伏安升压箱式变压器、1座110千伏升压变电站,可实现储能单元就地升压。
之所以被称作超级充电宝,是因为每一个电池柜里都包含了若干块磷酸铁锂电池,单次最高充电可达到20万千瓦时,相当于带动10万台1.5匹的空调使用2小时,预计全年可向电网提供5800万千瓦时调峰电量。
对于超级充电宝发挥的作用,蜀香储能电站总承包项目部副经理祁渊打了个比方:电网是个大水池,电力是水池中的水。当大水池里的水满了,储能电站能接住溢出来的多余的水;当大水池里缺水了,储能电站就能将之前存下的多余的水再倒回大水池里。“建设电网侧储能电站的目的,就是保证电网这个大水池里随时有水可用。”祁渊说。
不管是工厂建设的用户侧储能电站,还是位于电网侧的储能电站,四川都进入了提速建设的快车道。
2024年,“发展新型储能”首次写入政府工作报告。在省级层面,省发展改革委等部门相继出台《关于加快推动四川省新型储能示范项目建设的实施意见》《关于进一步完善新型储能价格机制的通知》等,遴选19个项目作为我省新型储能示范项目,制定独立储能电站、用户侧新型储能项目充放电的价格政策,加快新型储能规划布局、建设管理。截至今年5月底,全省已建成投运新型储能规模84.7万千瓦/164.2万千瓦时,力争到2027年底,全省新型储能装机规模达500万千瓦,其中成都新型储能装机规模不低于200万千瓦。
截至目前,国网四川省电力公司已服务265个储能项目并网,有149个储能项目正在建设中。
