装机容量1200MW!广东梅州抽水蓄能电站二期首台机组涉网试验圆满完成

作者:张沛潇 张超 来源:南网储能 发布时间:2025-06-26 浏览:

中国储能网讯:6月25日,广东梅州抽水蓄能电站二期首台机组5号机涉网试验顺利完成,至此,首台机组所有试验均已顺利完成,电站首台机组即将迎来考核试运行的历史性时刻。

据了解,梅州抽水蓄能电站二期共安装4台300兆瓦机组。涉网试验的主要目的是考核与验证机组能否满足电网运行以及调度管理要求,是保障机组安全接入电网、支撑系统稳定运行、预防事故或设备损坏的重要环节。

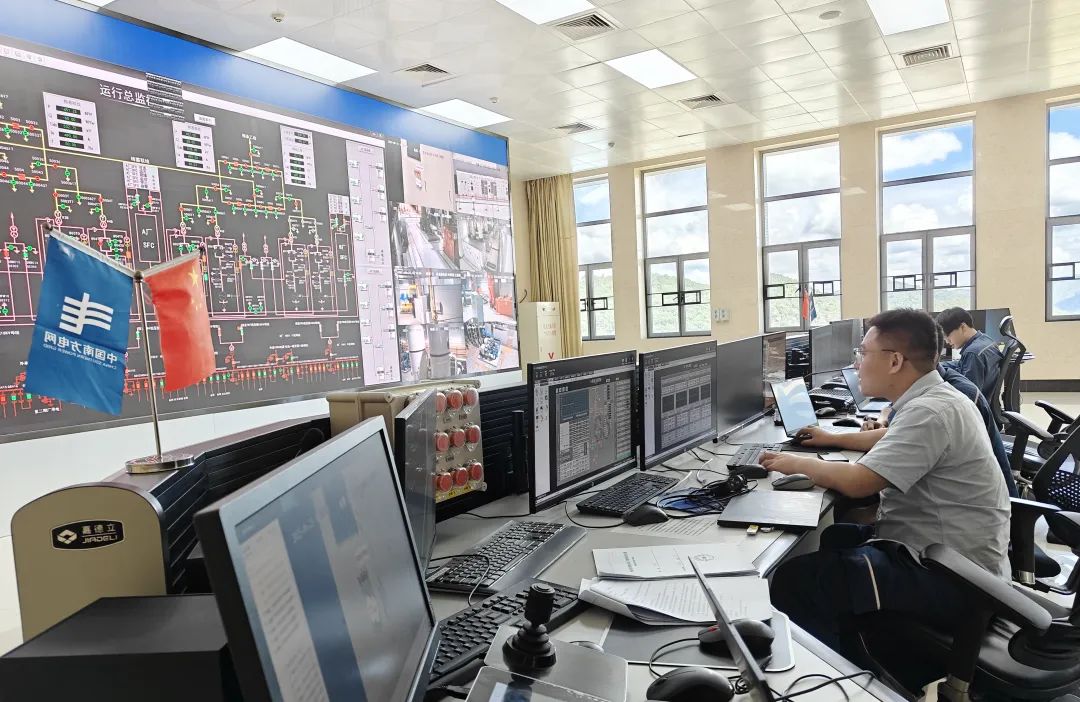

针对本次首台机组的涉网试验,梅州抽水蓄能电站二期现场调试指挥部经过多次组会讨论后,明确了试验条件、试验项目以及试验方法等技术细节,形成涉网试验方案。现场试验期间,各专业调试人员先后完成交流励磁系统参数测试及建模试验、水轮机调速系统建模及参数测试、一次调频及惯量响应试验、AGC试验、进相试验以及AVC试验,通过控制策略改进、参数优化等措施充分发挥了机组涉网性能,圆满完成了涉网试验工作。

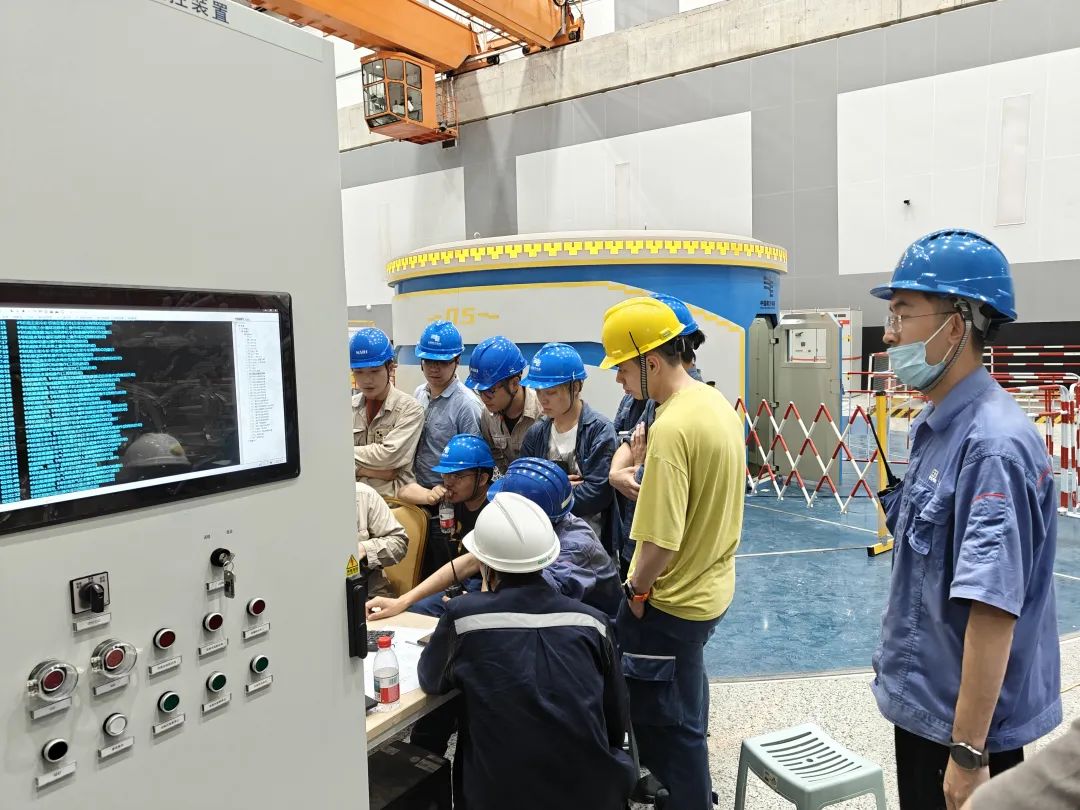

梅州抽水蓄能电站二期严格按照机组启动调试大纲精心组织、科学安排机组各项调试工作。首台机组整组启动调试项目主要包括启动前调试、CP方向调试、发电方向调试、抽水方向调试和涉网试验,从2025年5月22日开始CP(抽水调相)方式启动至额定转速,2025年6月9日首次发电方向并网发电,2025年6月24日完成涉网试验,真正动态试验时间约21天。动态调试期间,机组运行稳定,振动、摆度、瓦温及噪音等关键指标均满足要求,达到国内先进水平。

梅州抽水蓄能电站二期6号、7号、8号三台机组的安装及调试工作也在紧凑有序开展,计划7月开始6号机组动态调试,年底全面建成投产。

分享到:

关键字:抽水蓄能

中国储能网版权说明:

1、凡注明来源为“中国储能网:xxx(署名)”,除与中国储能网签署内容授权协议的网站外,未经本网授权,任何单位及个人不得转载、摘编或以其它方式使用上述作品。

2、凡本网注明“来源:xxx(非中国储能网)”的作品,均转载与其他媒体,目的在于传播更多信息,但并不代表中国储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

3、如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

4、有关作品版权事宜请联系:13661266197、 邮箱:ly83518@126.com
