13.7MW/27.4MWh!云南红河长虹桥储能电站全容量并网

作者:中国储能网新闻中心 来源:四局江河之光 发布时间:2025-06-30 浏览:

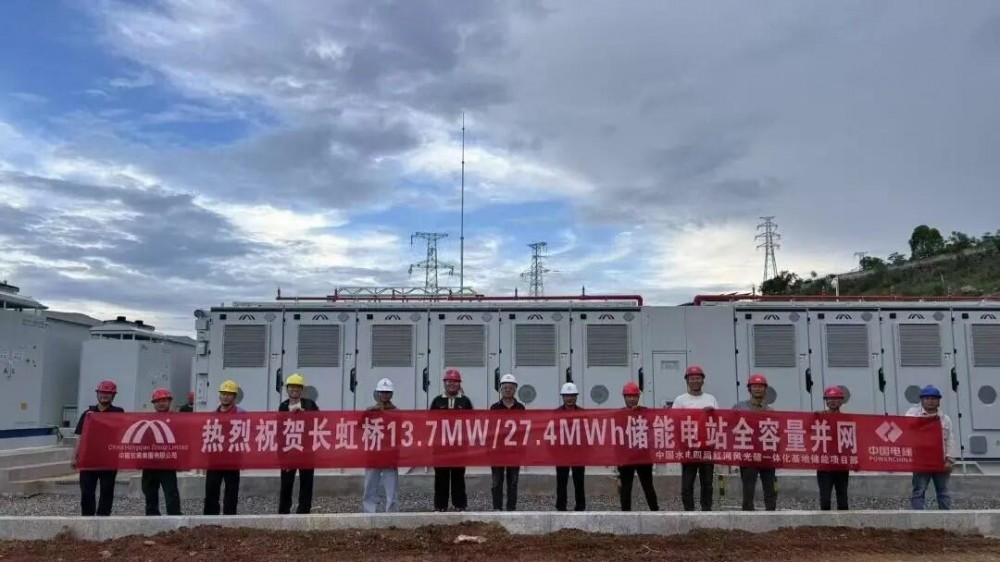

中国储能网讯:6月27日,云南大理红河风光储一体化基地的储能系统工程项目长虹桥储能电站成功并网,标志着该项目实现全容量并网。

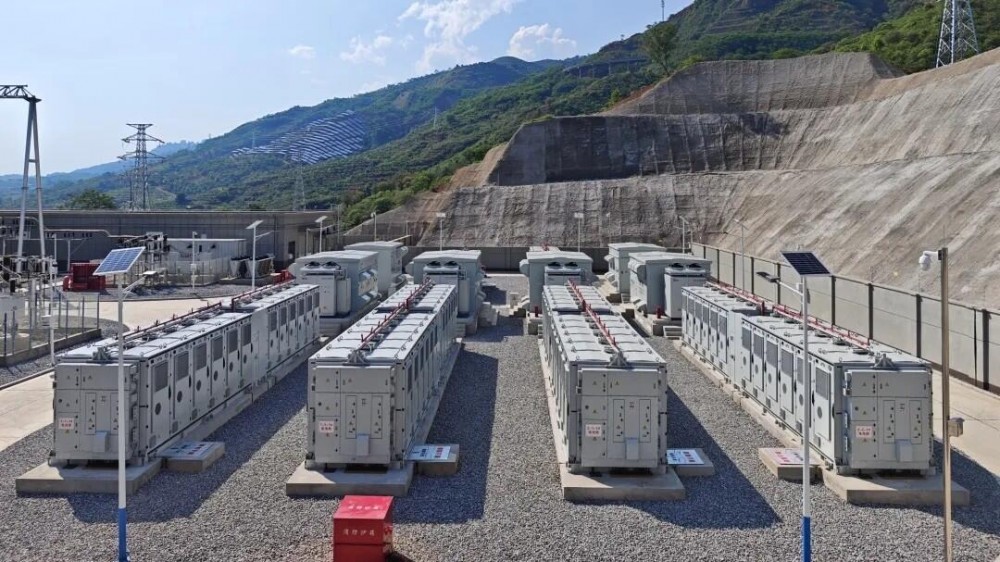

该项目总装机207.5兆瓦/415兆瓦时,共规划建设了8个子项目。项目采用国际领先的磷酸铁锂储能电芯技术,并配置了智能温控系统与主动均衡EMS管理系统,为高效存储和按需释放光伏电能提供了坚实的技术保障,有效解决了光伏发电间歇性与波动性难题,确保了绿电能够平稳、可靠地接入电网。同时,其强大的削峰填谷、调频及备用功能,显著增强了区域电网的安全裕度与运行稳定性,为区域电力供应提供了重要的储能支撑。


自4月10日全面开工建设以来,项目团队面临了诸多挑战。为了高效推进项目,团队采取了“8站齐建”的布局策略,科学统筹资源,多点同时发力,协同推进各个子项目的建设工作。在面对连续降雨等不利天气条件的挑战,创新性地采用了设备拆分倒运策略。通过将大型设备拆解为多个小型组件,利用小型运输工具进行灵活运输,有效提升了运输效率,为安装调试工作争取了宝贵的时间。历经77个昼夜的连续奋战,项目团队于5月30日率先完成了大多科储能站的并网工作,并同步推进其余7个子项目的主体建设与系统调试工作。

截至目前,红河风光储一体化基地的储能系统工程项目8个子项目均已分批实现并网。此项目的全面并网投运不仅为区域构建新型电力系统提供了重要储能支撑,同时也为同类型项目从规划、设计、施工、调试等各个环节积累了宝贵的经验。项目团队将继续深入总结提炼工程建设经验,形成一套可复制、可推广的配套储能电站建设管理模式,为后续项目提供实践参考和范例。

分享到:

关键字:风光储

中国储能网版权说明:

1、凡注明来源为“中国储能网:xxx(署名)”,除与中国储能网签署内容授权协议的网站外,未经本网授权,任何单位及个人不得转载、摘编或以其它方式使用上述作品。

2、凡本网注明“来源:xxx(非中国储能网)”的作品,均转载与其他媒体,目的在于传播更多信息,但并不代表中国储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

3、如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

4、有关作品版权事宜请联系:13661266197、 邮箱:ly83518@126.com
