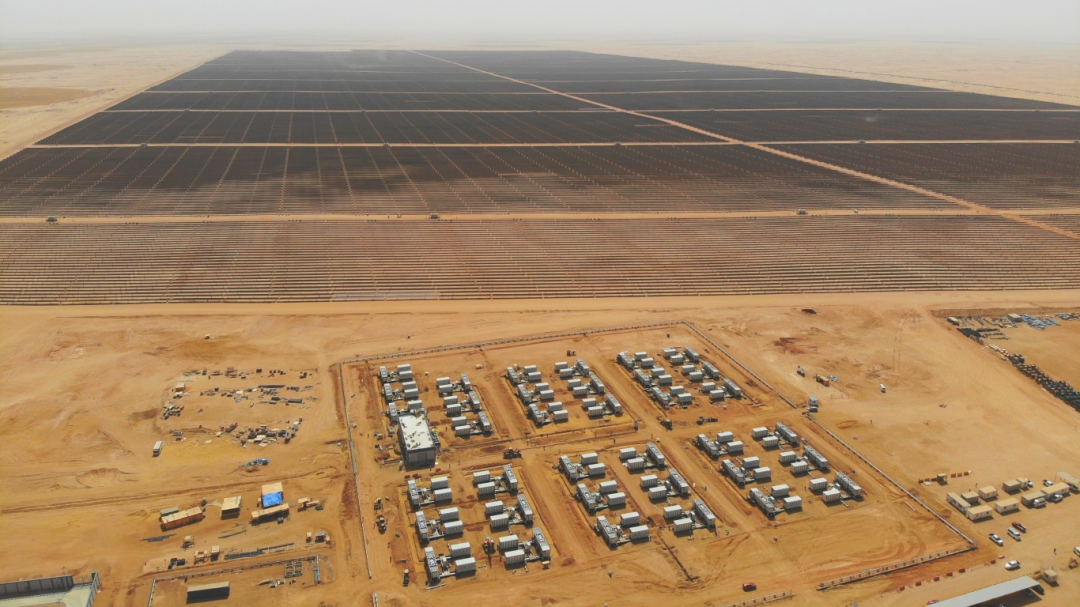

中国储能网讯:当地时间6月30日,由中国能建国际集团、浙江火电联营体EPC总承包的埃及康翁波500兆瓦光伏电站300兆瓦时储能扩建项目收到埃及电力传输公司(EETC)正式签发的商业运营证明(COD),这一标志性动作,宣告着埃及首个公用事业级 “光伏 + 储能” 融合项目全面迈入商业运营阶段,为埃及能源转型征程点亮新坐标。
项目规模为150兆瓦/300兆瓦时,包括72台储能电池舱体、36台PCS一体机、36台BIC汇流柜、中压开关柜等设备。各储能子系统总计通过12回电缆线路接至储能控制楼33千伏母线,再由4回电缆接入原220千伏光伏升压站33千伏母线,构建精密高效的储能网络。
回溯项目建设历程,每一个里程碑节点都镌刻着建设者的智慧与汗水。
2024年12月21日
埃及康翁波500兆瓦光伏扩建300兆瓦时储能EPC项目首方钢筋混凝土顺利浇筑.jpg首方混凝土浇筑启动
2025年2月27日
完成储能控制楼封顶重要里程节点
2025年4月12日
储能系统舱体开始精准就位
2025年5月12日
储能系统单体调试有序展开
2025年6月25日
埃及康翁波500兆瓦光伏扩建300兆瓦时储能EPC项目全面实现倒送电.jpg全容量并网
自2024年12月21日首方钢筋混凝土浇筑到2025年6月25日实现全容量并网,6月26日顺利获得商业运营证明,项目团队凭借精湛的技术与顽强的毅力,克服重重困难,仅用短短七个月时间便完成建设任务,创下同类型项目施工的最快纪录。项目团队的出色表现赢得了业主方、监理单位、国际金融公司(IFC)和当地政府的高度赞誉。这不仅是工程建设的胜利,更是浙江火电国际业务板块化改革后首个内部虚拟分包成功案例,为国际 EPC 项目管理创新提供了极具参考价值的范本。
作为埃及首个300兆瓦级大型储能项目,其投入运营后,将有效平抑既有500兆瓦光伏电站的输出波动,大幅提升埃及南部电网的新能源消纳能力,显著增强当地电网的稳定性与可靠性。
