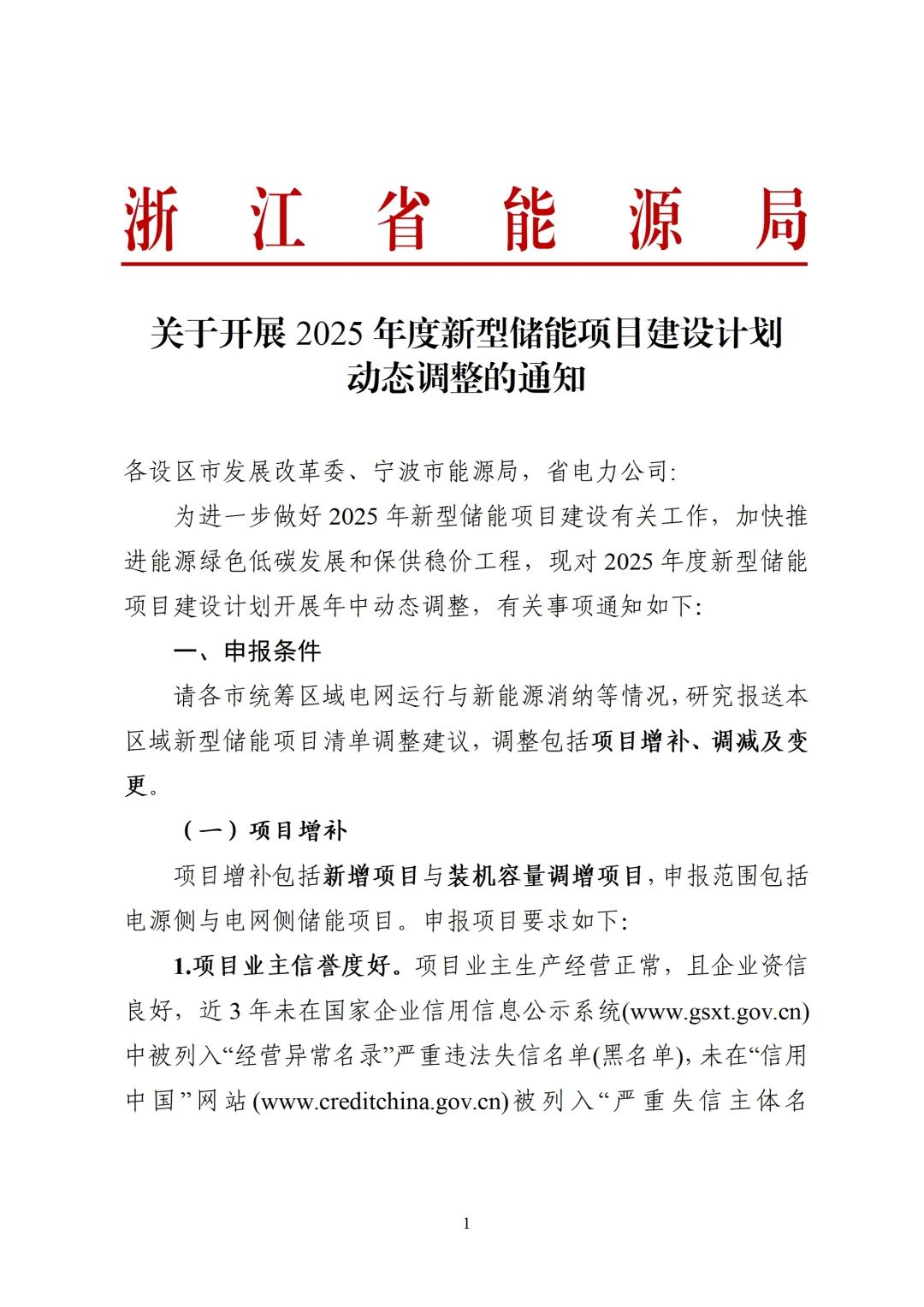

浙江发布2025年度新型储能项目建设计划动态调整的通知

作者:中国储能网新闻中心 来源:浙江省能源局 发布时间:2025-07-10 浏览:

中国储能网讯:7月9日,浙江省能源局下发关于开展2025年度新型储能项目建设计划动态调整的通知,其中表示,新型储能项目秉持“按需建设”原则,应结合多元化需求开展建设,有效提升与源网荷储协调互动能力,保障新能源高效利用,提高电力系统灵活调节能力和安全保障能力。

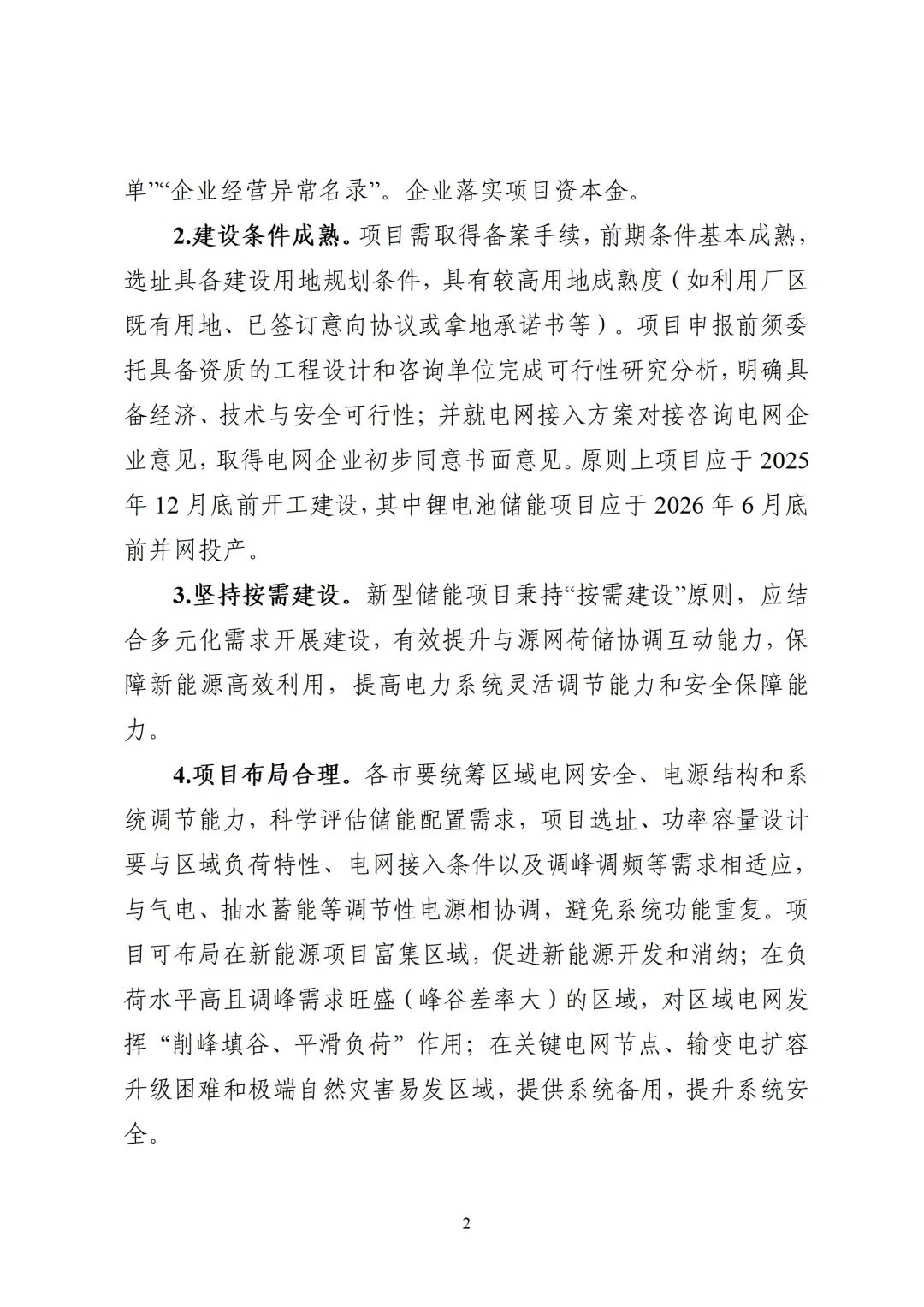

各市要统筹区城电网安全、电源结构和系统调节能力,科学评估储能配置需求,项目选址、功率容量设计要与区域负荷特性、电网接入条件以及调峰调频等需求相适应,与气电、抽水蓄能等调节性电源相协调,避免系统功能重复。项目可布局在新能源项目富集区域,促进新能源开发和消纳;在负荷水平高且调峰需求旺盛(峰谷差率大)的区域,对区域电网发挥“削峰填谷、平滑负荷”作用:在关键电网节点、输变电扩容升级困难和极端自然灾害易发区域,提供系统备用,提升系统安全。其中,

在电网侧储能项目方面,

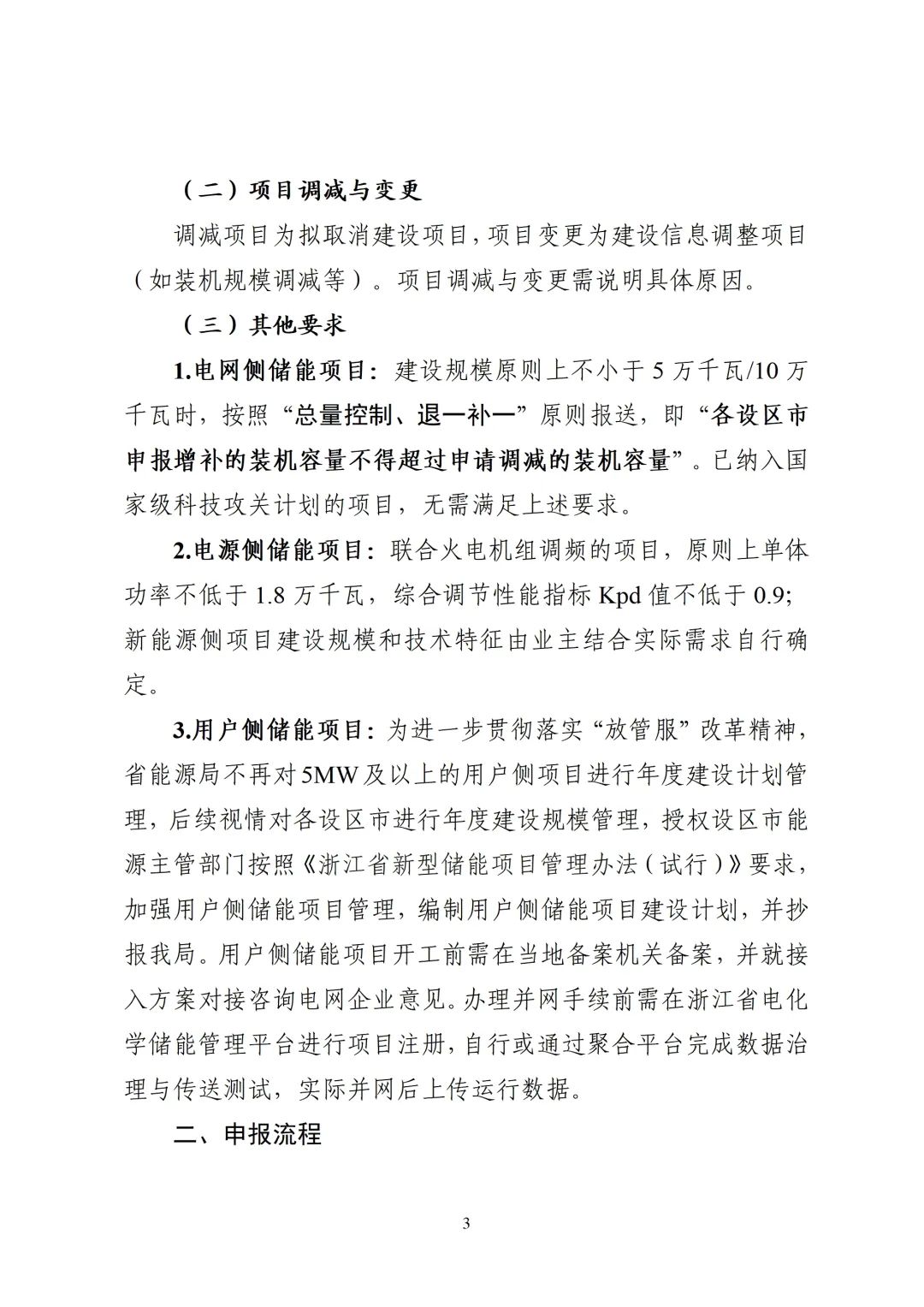

文件指出,建设规模原则上不小于5万千瓦/10万千瓦时,按照“总量控制、退一补一”原则报送,即“各设区市申报增补的装机容量不得超过申请调减的装机容量”。已纳入国家级科技攻关计划的项目,无需满足上述要求。

电源侧储能项目方面,

文件指出,联合火电机组调频的项目,原则上单体功率不低于1.8万千瓦,综合调节性能指标Kpd 值不低于 0.9;新能源侧项目建设规模和技术特征由业主结合实际需求自行确定。

用户侧储能方面,

文件指出,为进一步贯彻落实“放管服”改革精神,省能源局不再对5MW及以上的用户侧项目进行年度建设计划管理,后续视情对各设区市进行年度建设规模管理,授权设区市能源主管部门按照《浙江省新型储能项目管理办法(试行)》要求加强用户侧储能项目管理,编制用户侧储能项目建设计划,并抄报我局。用户侧储能项目开工前需在当地备案机关备案,并就接入方案对接咨询电网企业意见。办理并网手续前需在浙江省电化学储能管理平台进行项目注册,自行或通过聚合平台完成数据治理与传送测试,实际并网后上传运行数据。

原文如下:










分享到:

关键字:新型储能

中国储能网版权说明:

1、凡注明来源为“中国储能网:xxx(署名)”,除与中国储能网签署内容授权协议的网站外,未经本网授权,任何单位及个人不得转载、摘编或以其它方式使用上述作品。

2、凡本网注明“来源:xxx(非中国储能网)”的作品,均转载与其他媒体,目的在于传播更多信息,但并不代表中国储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

3、如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

4、有关作品版权事宜请联系:13661266197、 邮箱:ly83518@126.com
