中国储能网欢迎您!
当前位置: 首页 >国内市场>华南储能市场 返回

广东:同一220kV供电片区规划建设原则上不超过1座独立储能电站

作者:中国储能网新闻中心 来源:广东省能源局 发布时间:2025-07-21 浏览:

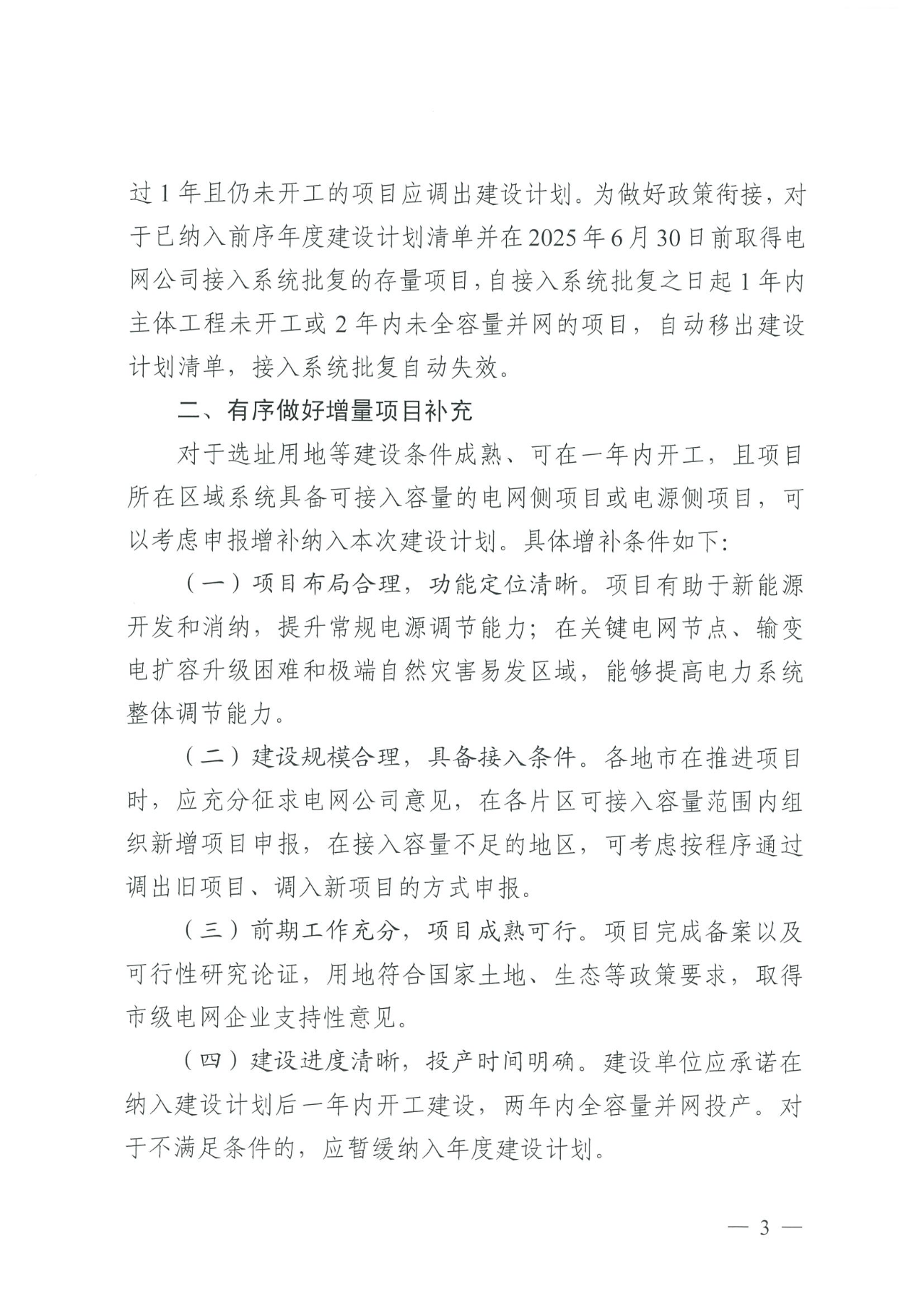

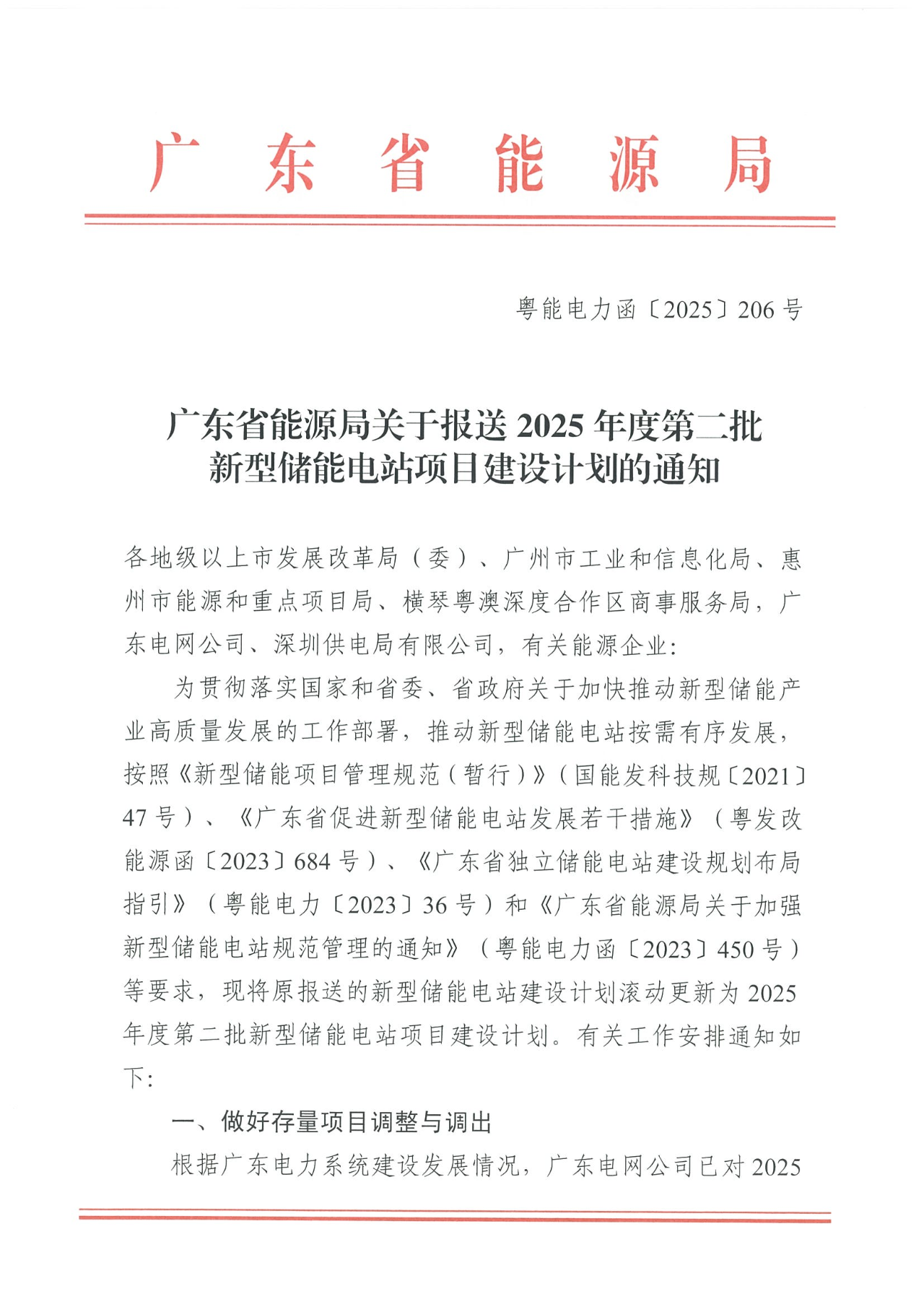

中国储能网讯:7月11日,广东省能源局下发《关于报送2025年度第二批新型储能电站项目建设计划的通知》,文件指出:广东电网公司已对2025年度第一批申报新型储能项目所在供电区的储能承载能力以及各地市整体可接入容量进行测算评估,要求各地市结合技术评估论证结果,开展项目调整与调出工作。

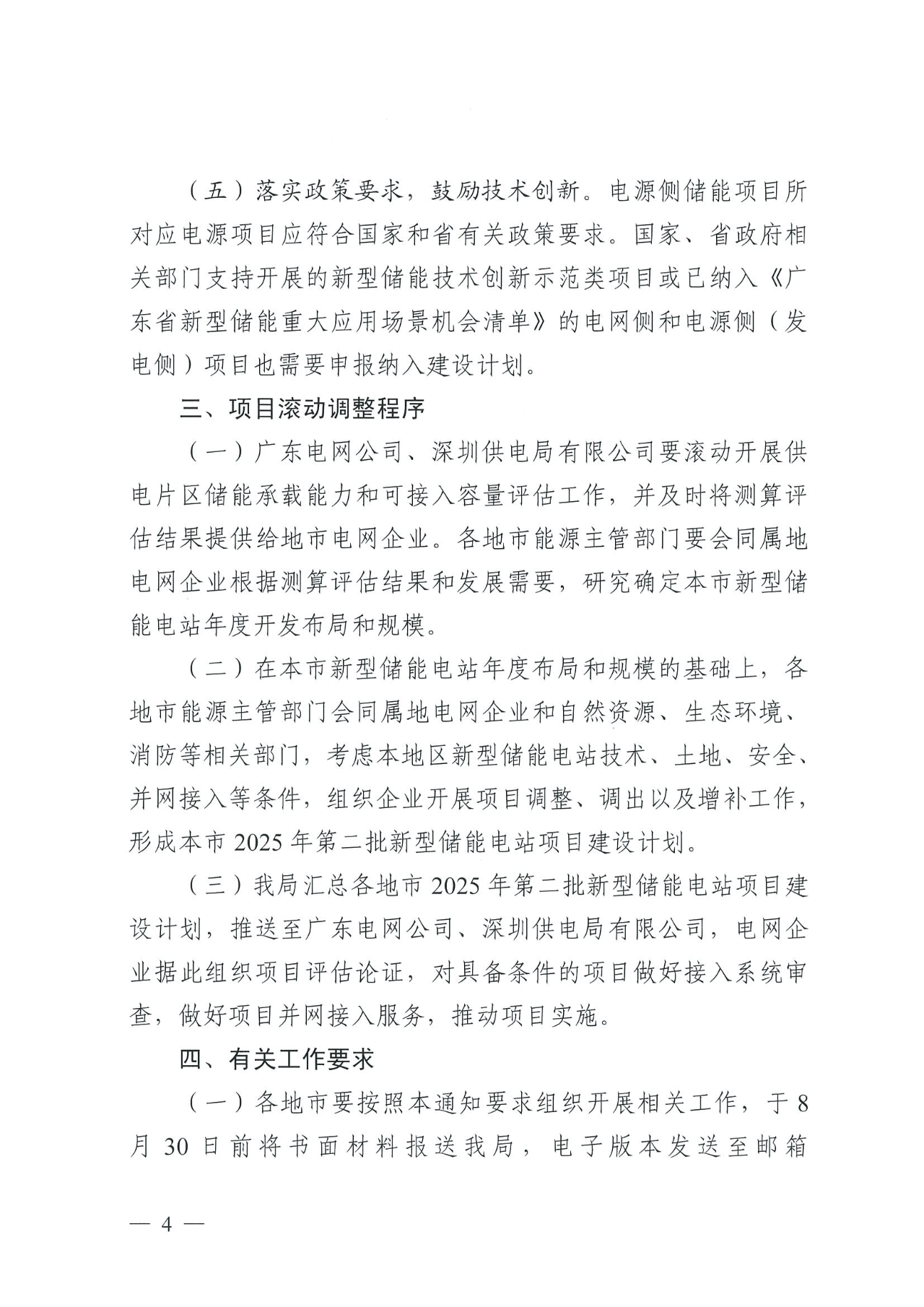

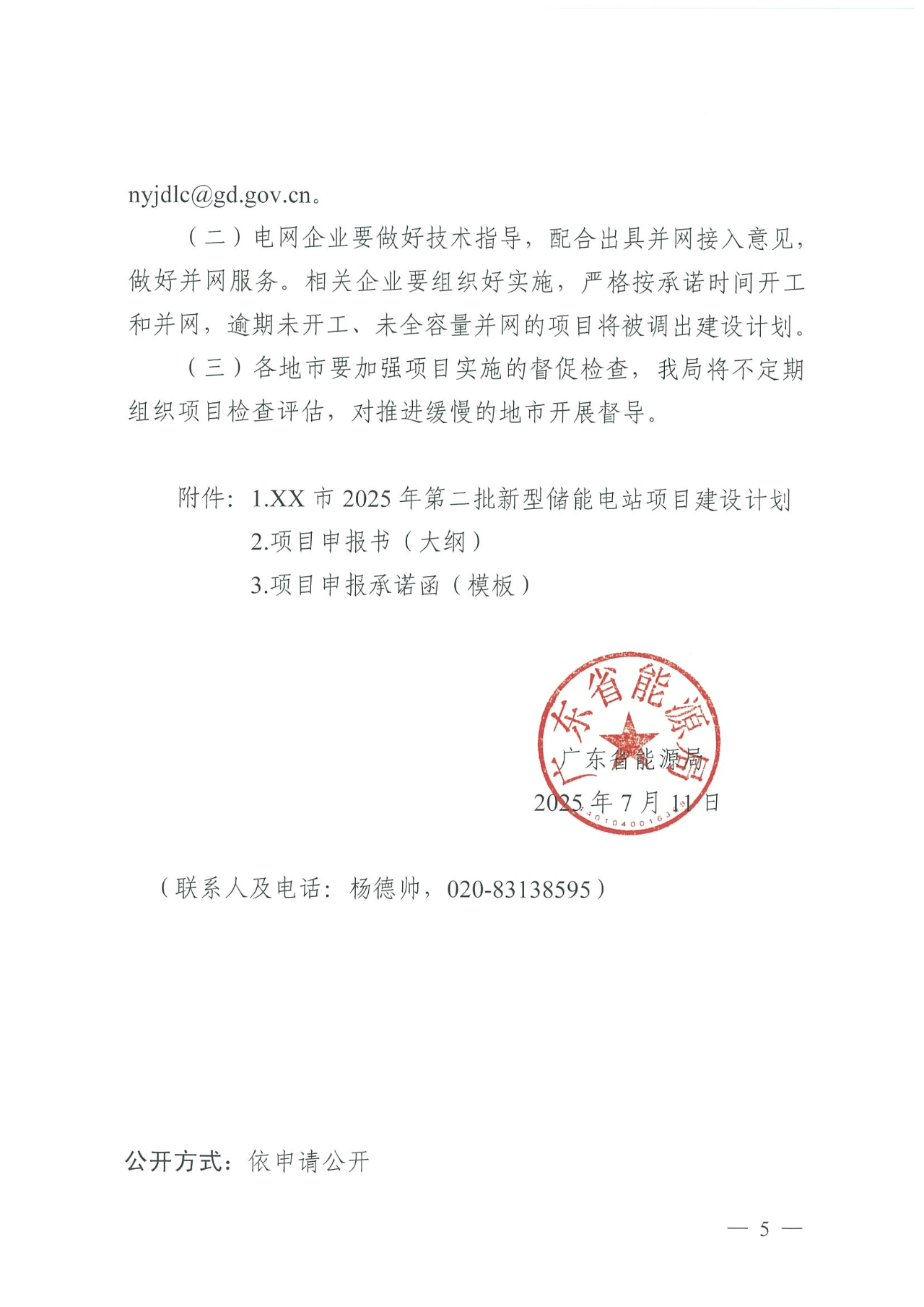

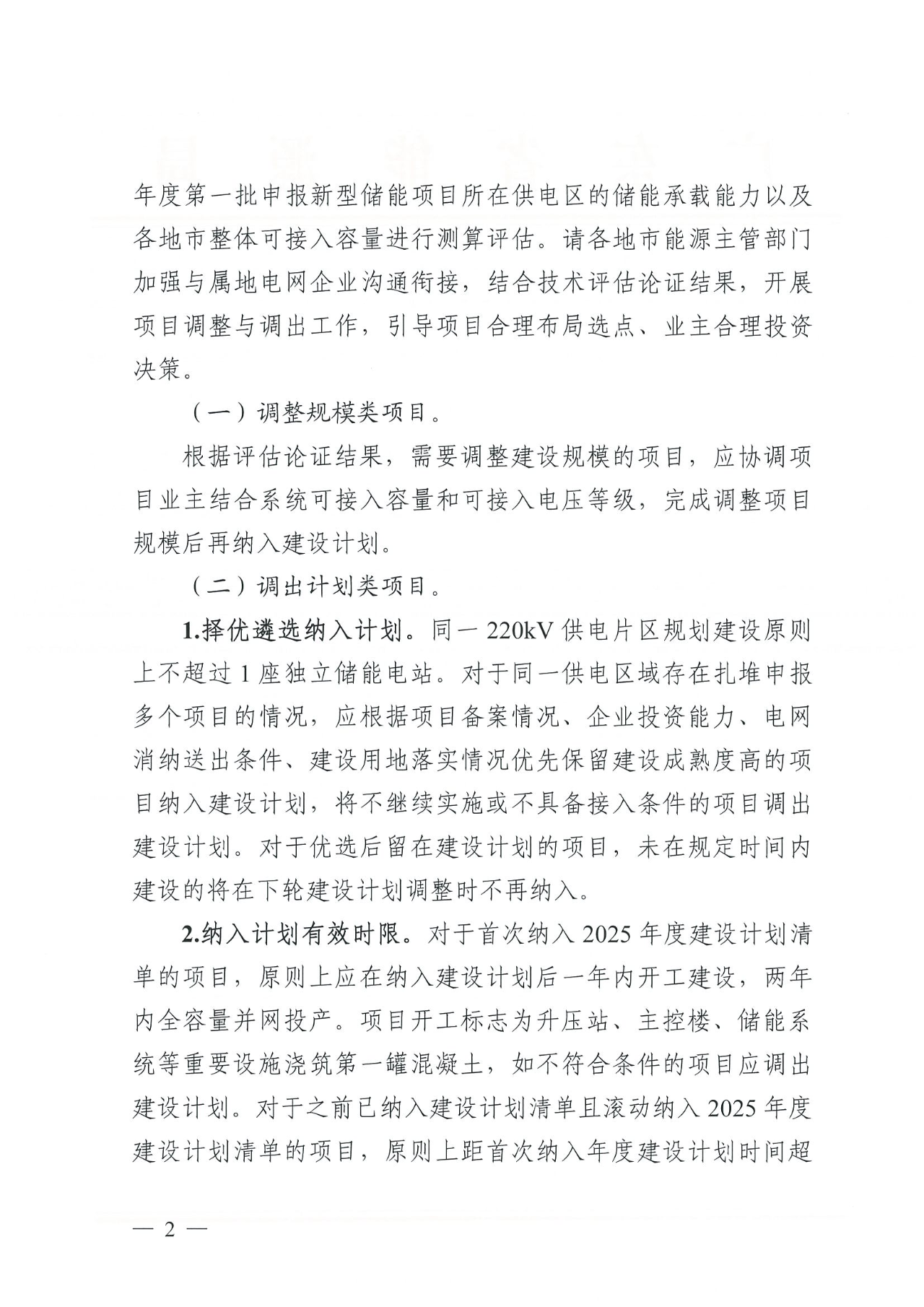

文件明确,同一220kV供电片区规划建设原则上不超过1座独立储能电站。对于同一供电区域存在扎堆申报多个项目的情况,应根据项目备案情况、企业投资能力、电网消纳送出条件、建设用地落实情况,优先保留建设成熟度高的项目纳入建设计划,将不继续实施或不具备接入条件的项目调出建设计划。

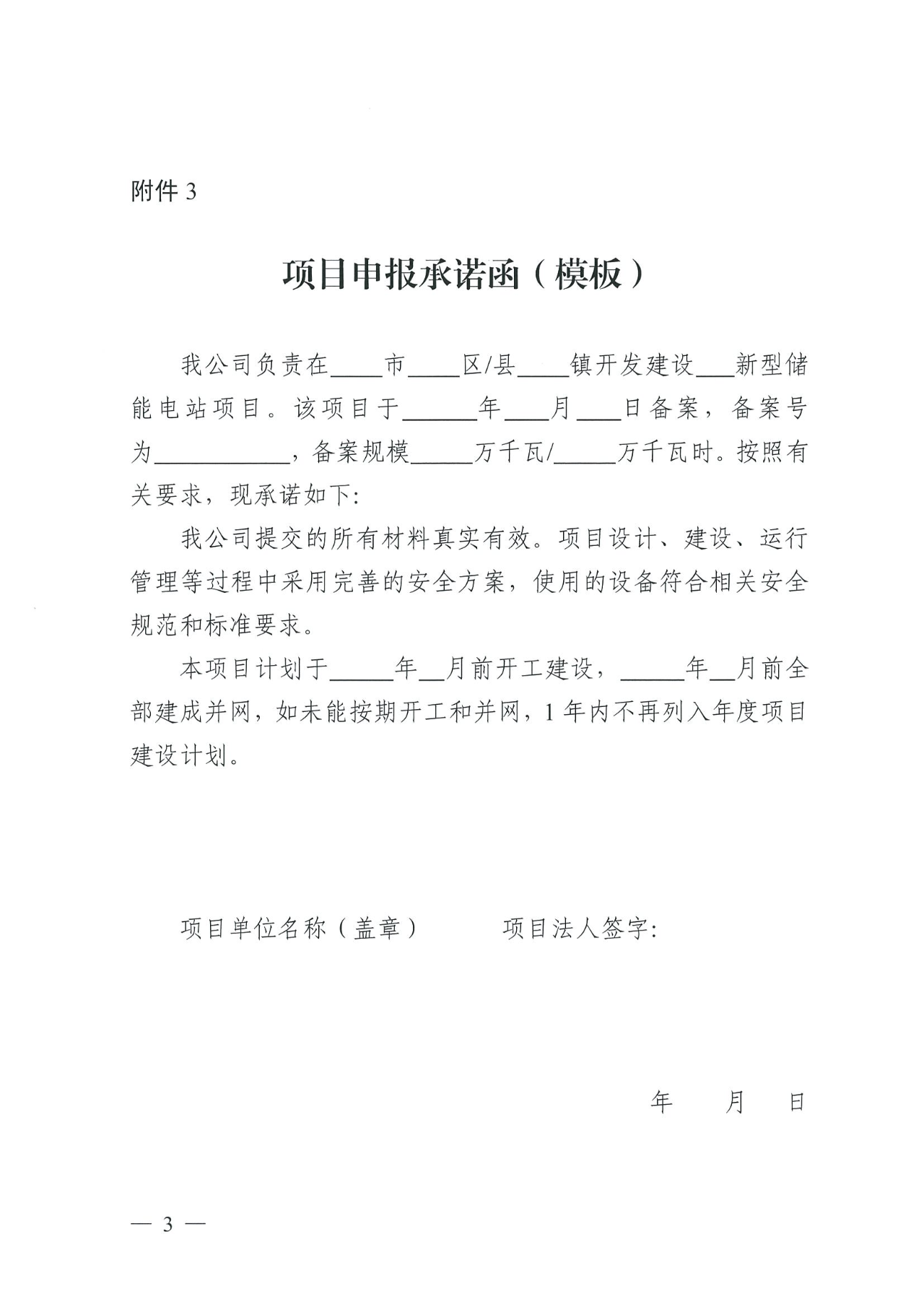

建设单位应承诺在纳入建设计划后一年内开工建设,两年内全容量并网投产。对于不满足条件的,应暂缓纳入年度建设计划。

据了解,2025年2月12日,广东省能源局发布《关于开展2025年度新型储能电站项目建设计划(第一批)申报工作的通知》,附件显示广东2024各地市上报储能电站建设计划共包含117个储能项目合计17.3GW/34.8GWh。其中电网侧储能107个项目共17.1GW/34.6GWh,电源侧储能10个项目共179.8MW/190.2MWh。

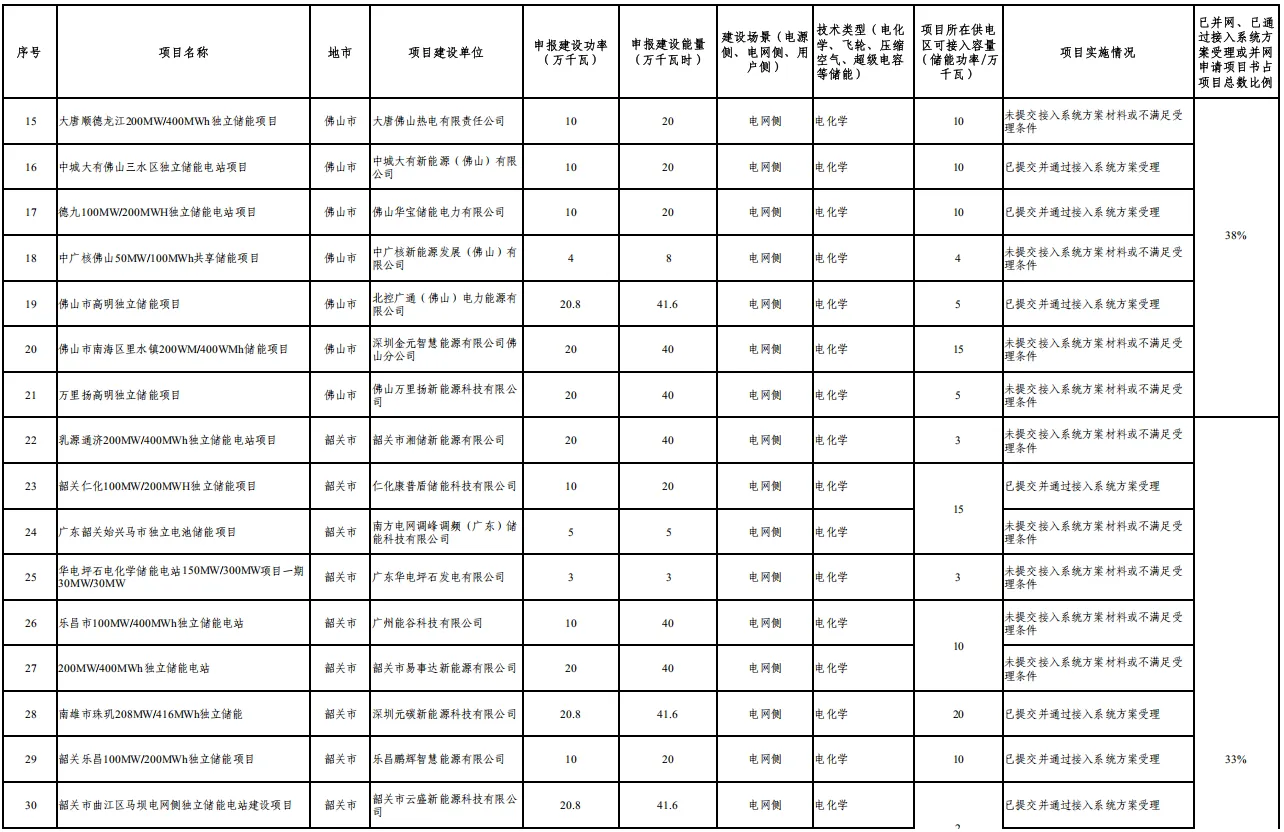

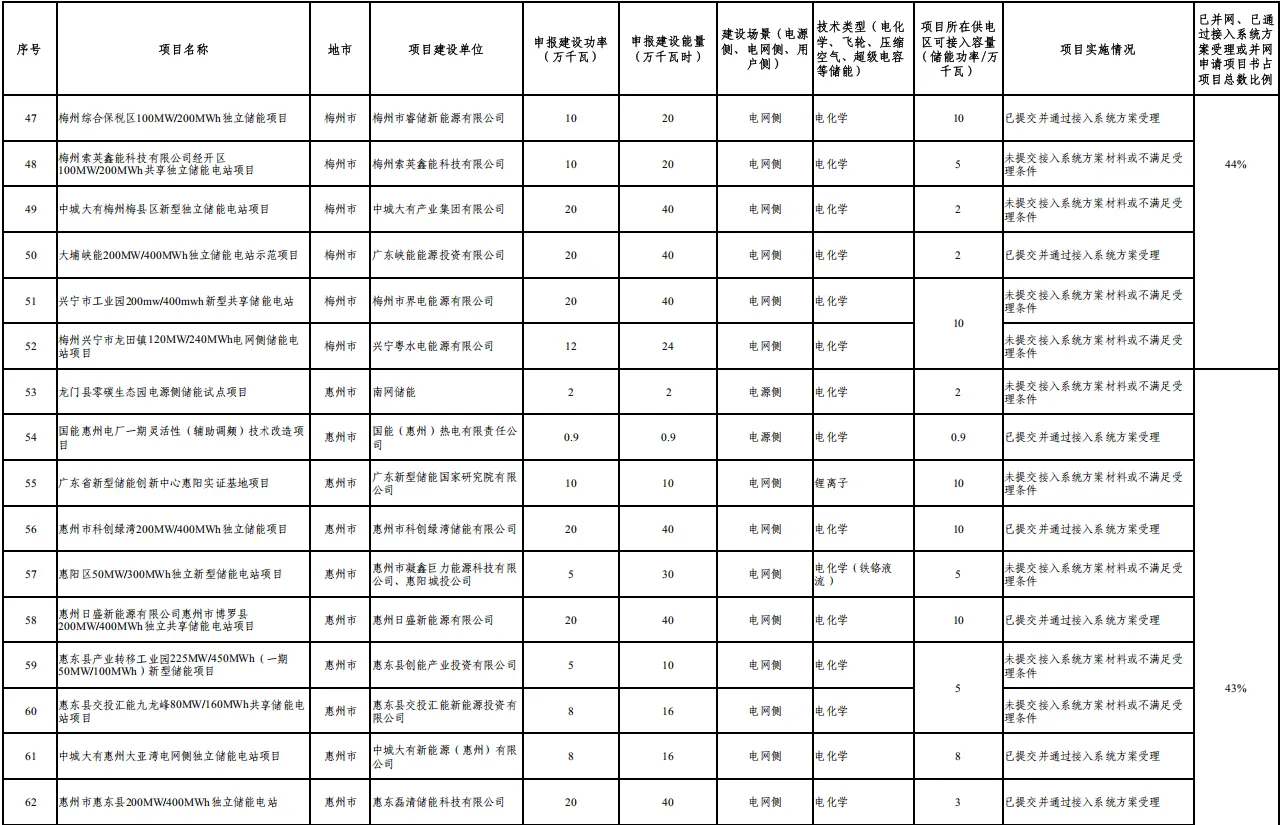

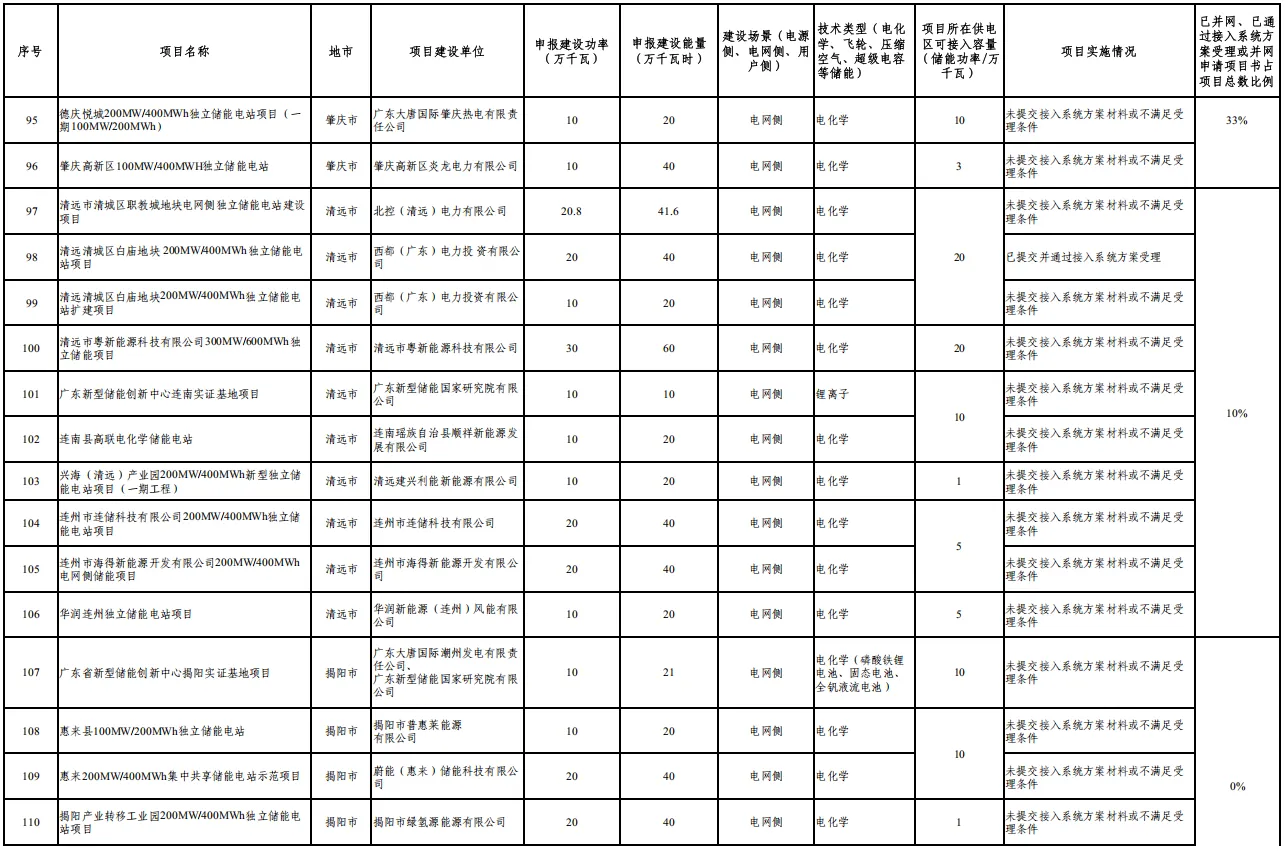

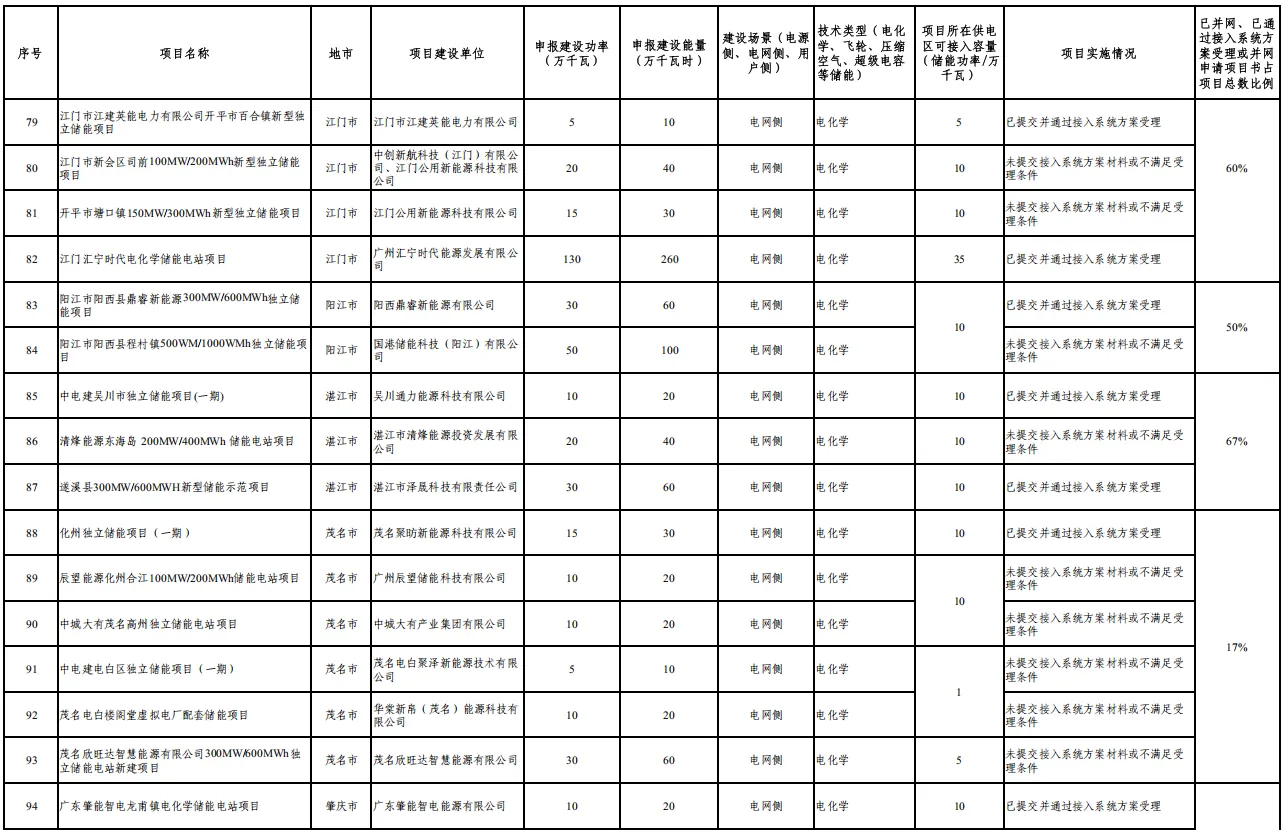

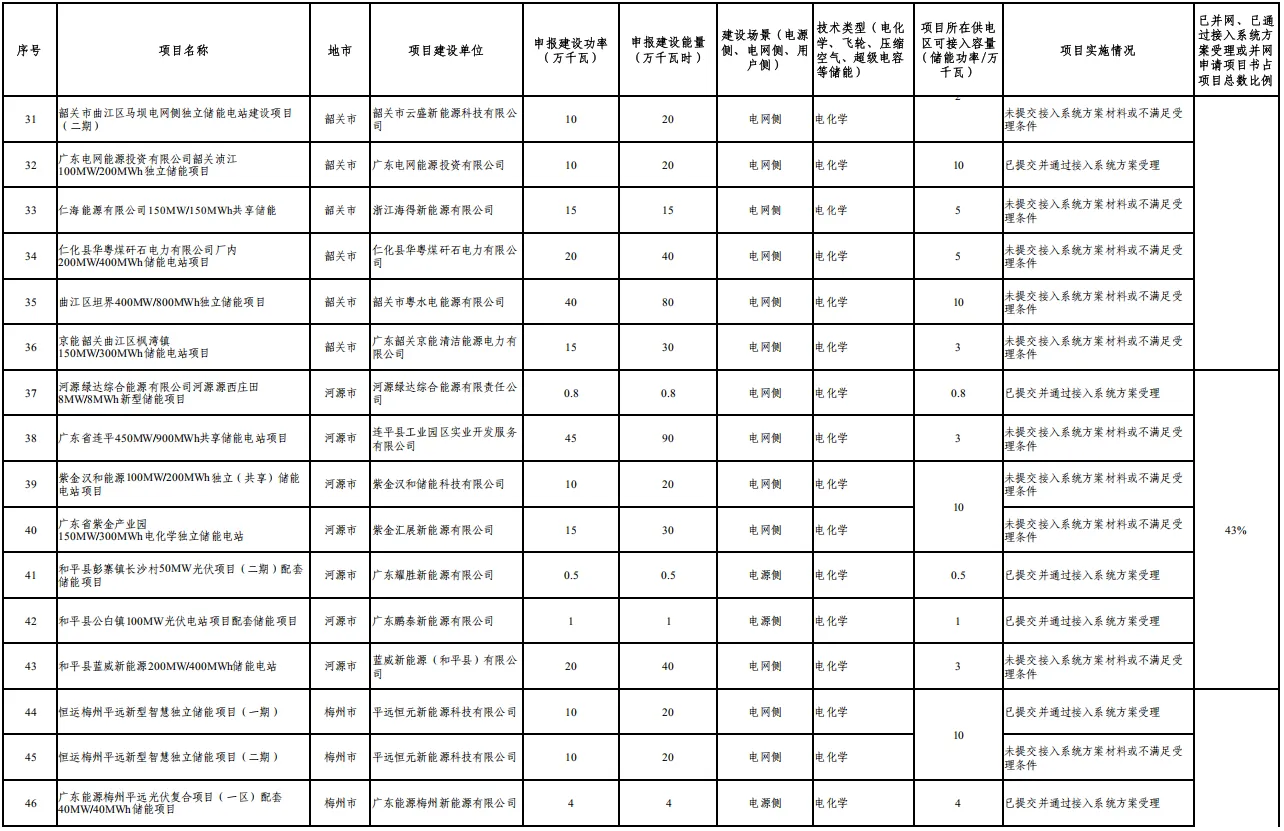

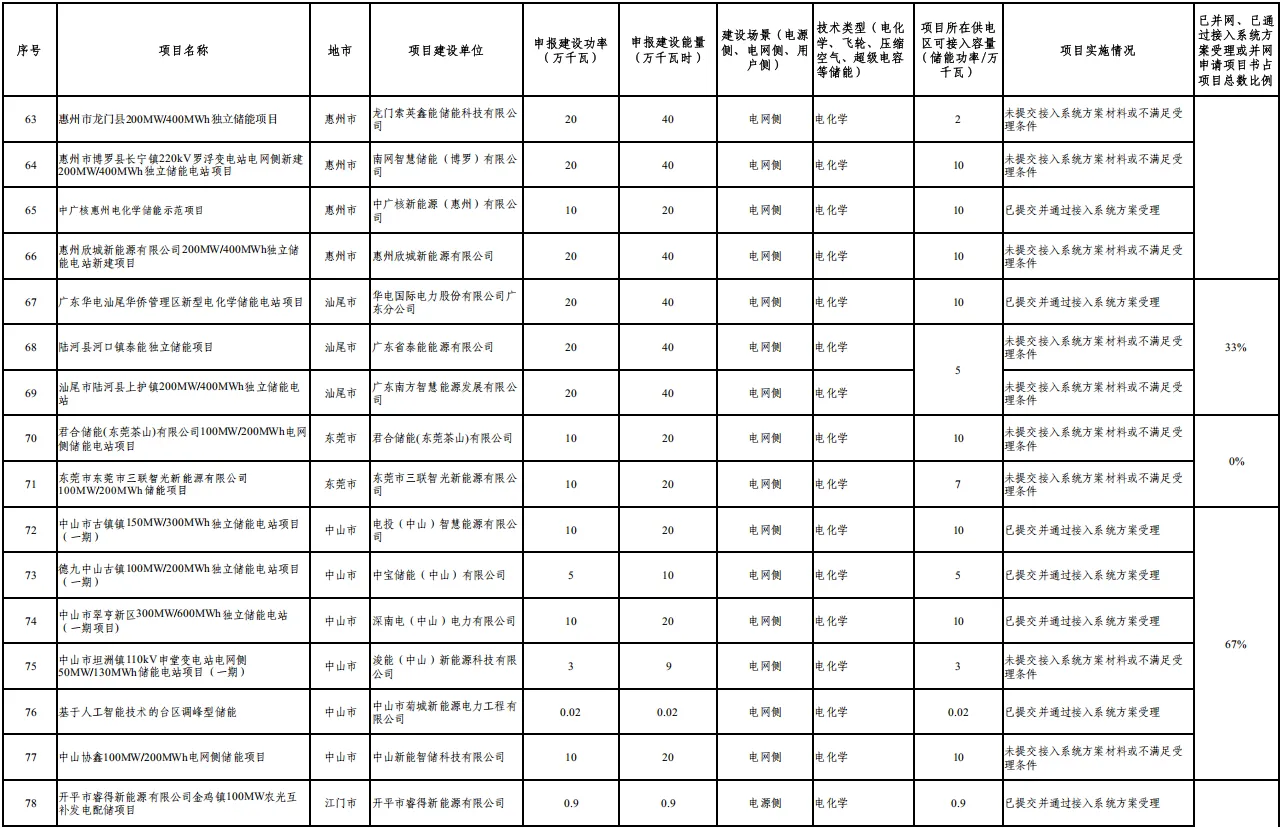

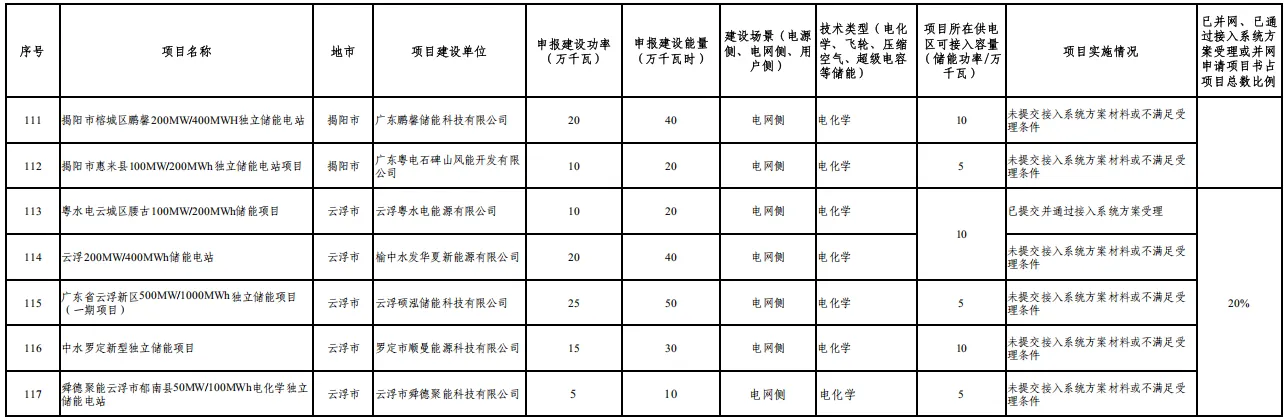

从开发单位来看,宁德时代以总规模1.3GW/2.6GWh位列投资单位第一,其余位列前十的还有智光电气、南方电网、粤水电、欣旺达、国港储能、赣锋锂业、中城大有、连平县工业园管委会、元碳新能源等。项目详情见文末附件。

原文如下:

分享到:

关键字:储能电站

中国储能网版权说明:

1、凡注明来源为“中国储能网:xxx(署名)”,除与中国储能网签署内容授权协议的网站外,未经本网授权,任何单位及个人不得转载、摘编或以其它方式使用上述作品。

2、凡本网注明“来源:xxx(非中国储能网)”的作品,均转载与其他媒体,目的在于传播更多信息,但并不代表中国储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

3、如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

4、有关作品版权事宜请联系:13661266197、 邮箱:ly83518@126.com
