梅州抽水蓄能电站二期6号机组首次启动成功

作者:中国储能网新闻中心 来源:南网储能 发布时间:2025-07-21 浏览:

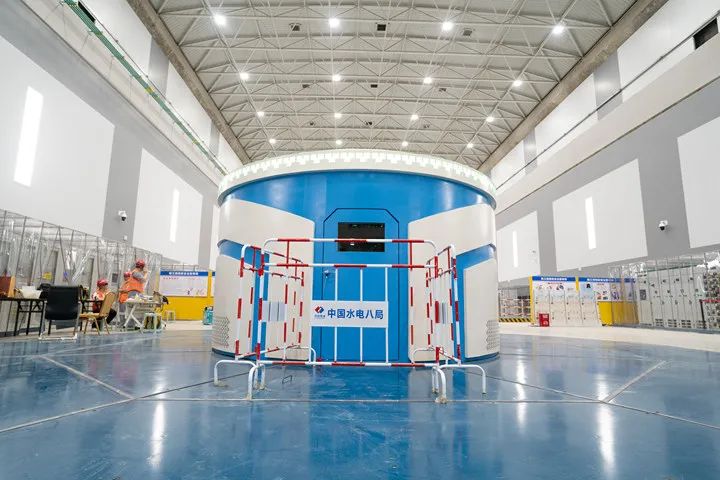

中国储能网讯:2025年7月18日,梅蓄电站二期6号机组首次启动成功,正式进入有水调试阶段。

抽水蓄能电站机组结构比常规水电组更加复杂,存在发电和抽水两个方向,关联设备多、运行工况复杂、调试难度大、试运行周期长。6号机组启动后将进行发电方向试验、抽水方向试验、工况转换试验、涉网试验等约60项试验项目,确保机组在各种工况下可长期安全稳定运行。

梅蓄电站现场试验指挥部将充分吸取5号机组调试经验,精心组织现场调试人员和力量,严格按照审定的试验方案和计划开展6号机组启动调试工作,确保安全准点实现投产发电目标。6号机组计划于8月底完成全部调试试验项目,预计9月中旬实现机组投产发电。

据悉,梅蓄电站二期工程项目部将超前部署后序机组的安装调试工作,按期完成四台机组全部投产目标,发挥好在机组安装行业的标杆作用,助力抽水蓄能绿色建设。
