溧阳抽水蓄能电站上水库工程通过蓄水验收

作者:中国储能网新闻中心 来源:数字储能网 发布时间:2015-09-25 浏览:

中国储能网讯:9月21日,水电水利规划设计总院会同江苏省发展和改革委员会、能源局组织在工地召开溧阳抽水蓄能电站上水库蓄水验收会议,该工程上水库顺利通过验收,专家同意上水库工程9月开始蓄水。上水库蓄水验收是继今年5月下水库通过蓄水验收并完成初期蓄水后又一工程建设里程碑,标志该工程建设取得阶段性成果,为确保在明年年初首台机组顺利投产发电奠定了基础。

中南院设计的溧阳抽水蓄能电站上水库工程于2011年2月开工,2014年3月主坝填筑完成,2014年12月库底石渣回填完成,2015年1月主、副坝及库周混凝土面板浇筑完成,2015年9月中旬库底防渗工程完成。目前上水库工程与蓄水验收相关的工程项目已全部完成,即将开始蓄水。

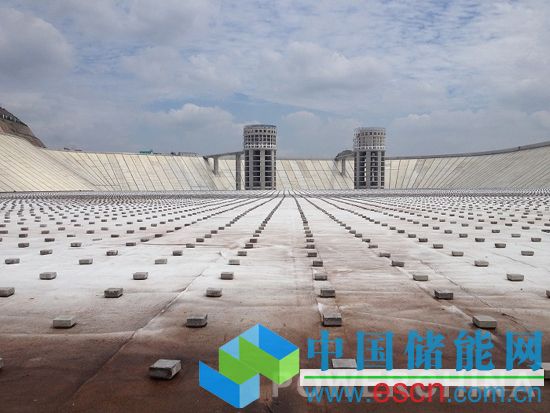

溧阳抽水蓄能电站上水库工程防渗、大坝及进出水建筑物技术难度大,工程设计和施工质量安全具有较大挑战。水库采用全库盆防渗,大坝及库岸采用钢筋混凝土面板、库底采用土工膜的组合防渗方案,防渗型式复杂、防渗面积大、作用水头高,水库防渗是影响工程安全的关键技术问题之一;主坝为混凝土面板堆石坝,最大坝高165米(坝轴线处),填筑总量1540万立方米,主坝坝高高、填筑方量大、坝基地质条件复杂、填筑料源差异性大,坝体变形控制是工程关键技术问题之一;上水库进出水口为竖井式(正式),塔体结构和水力学条件复杂,塔体施工难度大,是工程设计和施工的主要技术问题之一。针对以上技术问题,设计经过大量研究论证,并在工程建设过程中不断优化深化设计,所确定的设计方案符合规程规范、建筑物功能和工程安全要求,设计成果受到专家的确定,同时也是历次审查、评审、咨询、质量监督检查巡视、安全鉴定、验收等重点关注的问题。在蓄水运行过程中,设计将高度关注水库渗漏、大坝变形和进出水塔振动情况,积累经验,进行技术总结,提高设计技术水平。

分享到:

关键字:抽水蓄能电站

中国储能网版权说明:

1、凡注明来源为“中国储能网:xxx(署名)”,除与中国储能网签署内容授权协议的网站外,未经本网授权,任何单位及个人不得转载、摘编或以其它方式使用上述作品。

2、凡本网注明“来源:xxx(非中国储能网)”的作品,均转载与其他媒体,目的在于传播更多信息,但并不代表中国储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

3、如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

4、有关作品版权事宜请联系:13661266197、 邮箱:ly83518@126.com
