全球最大Ivanpah光热发电站已完工84%

作者:新闻中心 来源:CSPPLAZA 发布时间:2013-03-02 浏览:0次

    中国储能网讯:冬季的严寒并未阻挡住全球最大的Ivanpah塔式太阳能热发电站2000名建设者的工作热情,BrightSource Energy公司2月27日宣称,该电站业已完成了84%的建设量。

    首次大规模聚焦定位实验成功

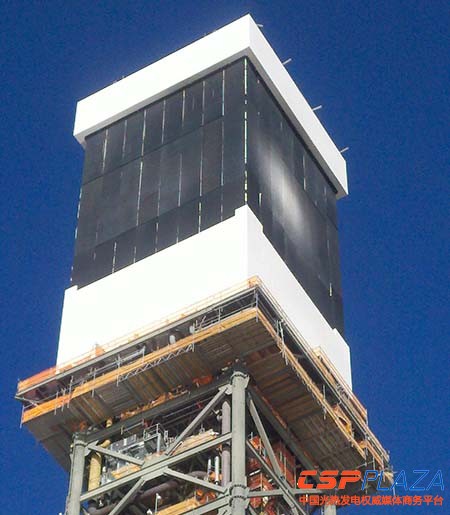

  2月25日,Ivanpah电站再次创下了建设里程碑,在当天下午3点55分左右,超过1000套定日镜对1号集热塔实施了定位聚焦实验。并取得了成功。

  BrightSource Energy公司光场系统设计副总裁Gil Kroyzer表示,首次进行大规模的聚焦实验的成功是Ivanpah项目的重要里程碑,我们目前的工作重心即是筹备进行满负荷聚焦实验,验证其商业化运行能力。

  BrightSource Energy公司建设管理副总裁Mike Bobinecz说,首次聚光定位实验的成功意味着该项目取得了重大进展。

  在随后的一个月内,项目团队还将进行蒸汽发生实验,测定蒸汽温度和蒸汽压力等技术参数。

    1号电站完工90%

  1号电站目前已经完成超过90%,锅炉蒸发段已经做好化学清洗工作,为正式运行做好准备。项目方将通过蒸汽对系统管道进行清洁,防止管道中的异物在锅炉运行时对锅炉造成破坏。

  另外,调质阻尼器(安装在集热塔体的一种设备,用于降低因大风等外因造成的塔体移动和震动)的测试也已完成,集热塔内的永久使用电梯也安装完成。

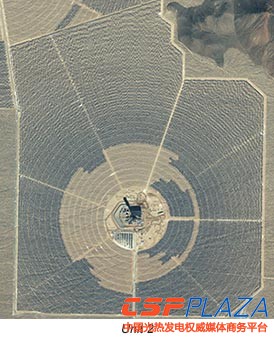

  再者,空冷设备也已经安装完毕,并成功进行了试运行实验。电力岛的安装将在未来几周内全部完成。光场系统的定日镜安装已经全部完成,剩余不多的校准工作还在继续。

     2号电站完工80%

  2号电站目前已经完成超过80%。电力岛方面,成功进行了锅炉水压试验。空冷设备正在准备进行运行试验。光场系统的定日镜安装接近完成,总计完成43000套的定日镜和56000套定日镜支架的安装,定日镜的校准工作开始进行。

    3号电站完工70%

  3号电站目前已经完成超过70%。电力岛方面,也已成功进行了锅炉水压试验。空冷设备、电站辅助设备等的安装还在进行。光场系统方面,已经完成了26000套的定日镜和47000套定日镜支架的安装工作。


分享到:

关键字:全球最大 Ivanpah 光热发电

中国储能网版权说明:

1、凡注明来源为“中国储能网:xxx(署名)”,除与中国储能网签署内容授权协议的网站外,未经本网授权,任何单位及个人不得转载、摘编或以其它方式使用上述作品。

2、凡本网注明“来源:xxx(非中国储能网)”的作品,均转载与其他媒体,目的在于传播更多信息,但并不代表中国储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

3、如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

4、有关作品版权事宜请联系:13661266197、 邮箱:ly83518@126.com
