中国储能网讯:分布式项目的接入方案由电网公司免费提供。为此,国家电网完成了分布式项目的典型方案设计。

一、设计范围及内容

《分布式光伏发电接入系统典型设计》(以下简称《典型设计》)设计范围为:10kV及以下电压等级接入电网,且单个并网点总装机容量小于6兆瓦。

《典型设计》根据接入电压等级、运营模式和接入点不同,共划分8个单点接入系统方案,5个多点接入系统方案。每个典型设计方案内容包括接入系统一次、系统继电保护及安全自动装置、系统调度自动化、系统通信、计量与结算的相关方案设计。

二、设计思路

1单点接入方案划分

按照接入电压等级,分为接入10kV、380/220V两类。

按照接入位置,分为接入变电站/配电室/箱变、开闭站/配电箱、环网柜和线路四类。

按照接入方式,分为专线接入和T接两类。

按照接入产权,分为接入用户电网和接入公共电网两类。

2多点接入方案组合

考虑单个项目多点接入用户电网,或多个项目汇集接入公共电网情况,设计多点接入组合方案。

按照接入电压等级,分为多点接入380V组合方案、多点接入10kV组合方案、多点接入10kV/380V组合方案三类。

按照接入产权,分为接入单一用户组合方案、接入公共电网组合方案两类。

3计量点设置

对于接入用户电网,计量点设置分为两类,一是装设双向关口计量电能表,用户上、下网电量分别计量;另一类装设发电量计量电能表,用于发电量和电价补贴计量。

对于接入公共电网,计量点设置在产权分界点处,装设发电量计量电能表, 用于电量计量和电价补偿。

4防孤岛检测和保护

分布式光伏发电系统逆变器必须具备快速主动检测孤岛,检测到孤岛后立即断开与电网连接的功能。

接入10kV的分布式光伏发电项目,形成双重检测和保护策略。380V电压等级由逆变器实现防孤岛检测和保护功能,但在并网点应安装易操作,具有明显开断指示的开断设备。

5通信方式

根据配电网区域发展差异,按照降低接入系统投资和满足配网智能化发展的要求考虑通信方式。

优先利用现有配网自动化系统和营销集抄系统通信。

6发电系统信息采集

接入10kV的项目,采集电源并网状态、电流、电压、有功、无功、发电量等电气运行工况。

接入380V的项目,暂只采集电能信息,预留并网点断路器工位等信息采集的能力。

三、设计方案

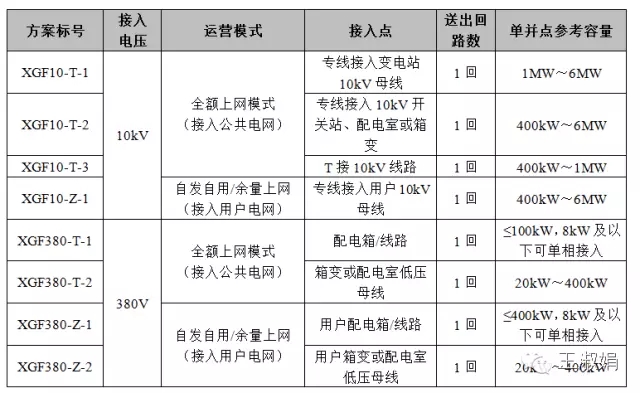

1单点接入方案

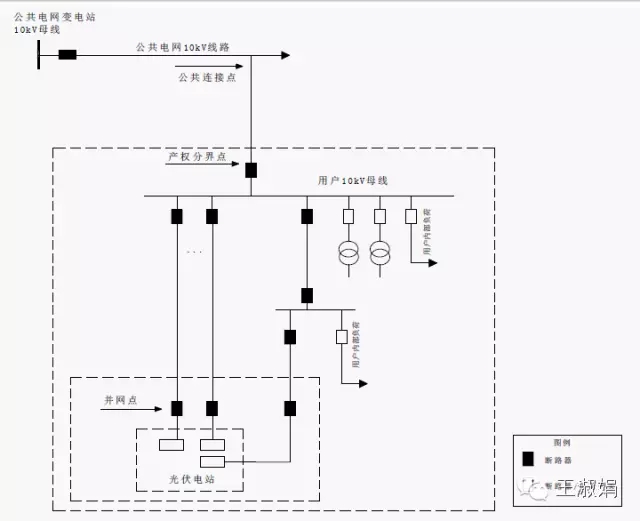

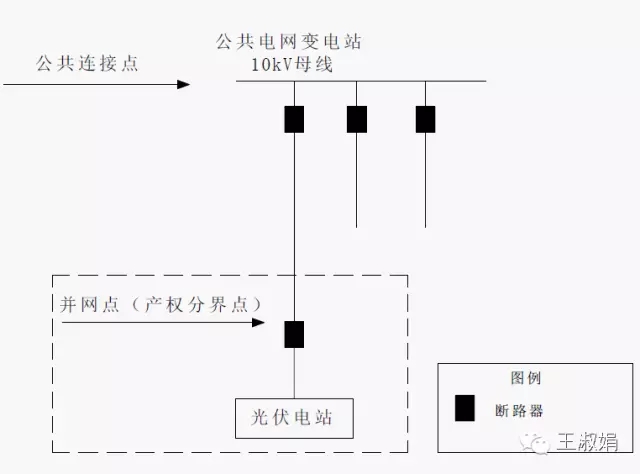

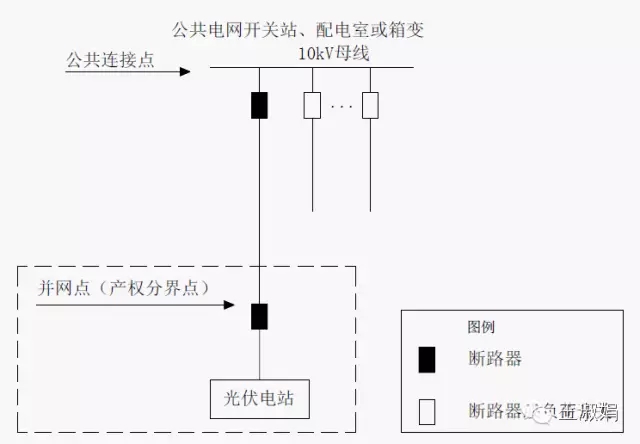

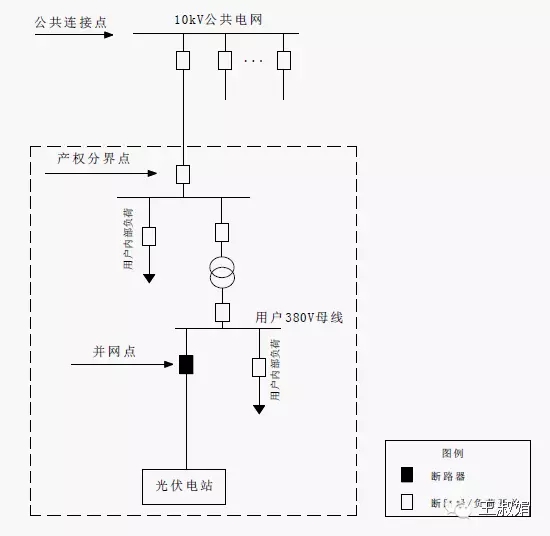

方案1编号: XGF10-T-1



方案2编号: XGF10-T-2

方案3编号: XGF10-T-1



方案4编号: XGF10-Z-1

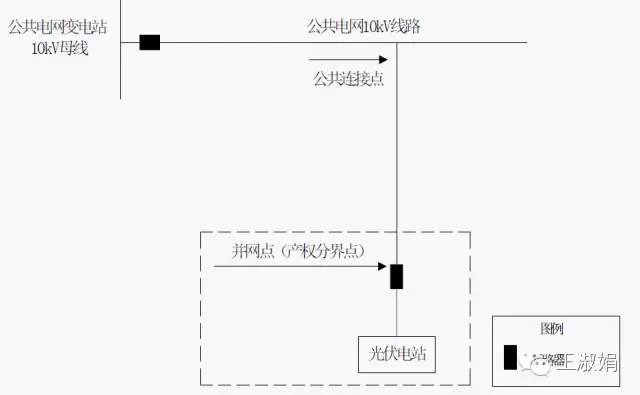

子方案1:专线接入公共电网




子方案2:T接接入公共电网

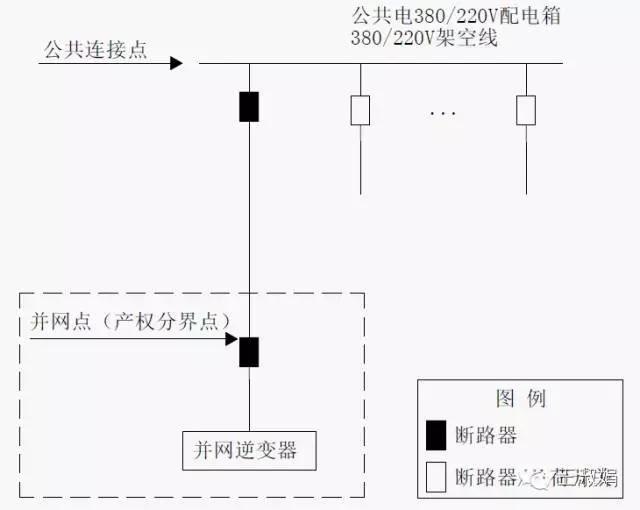

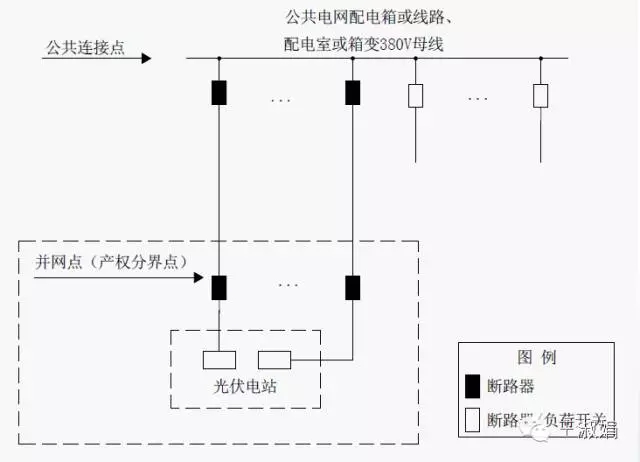

方案5编号: XGF380-T-1

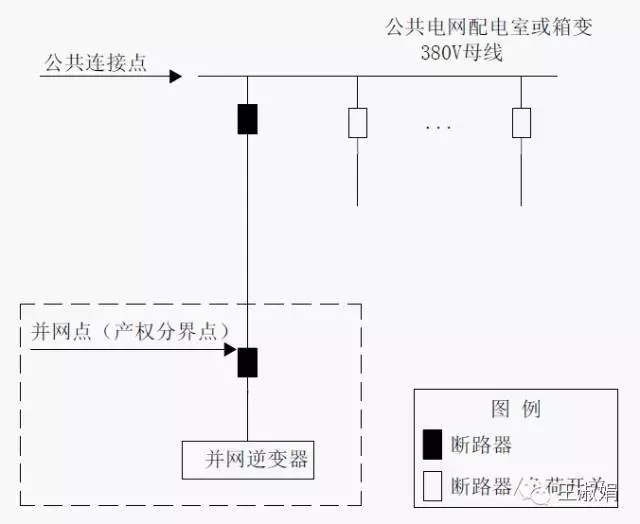

方案6编号: XGF380-T-2

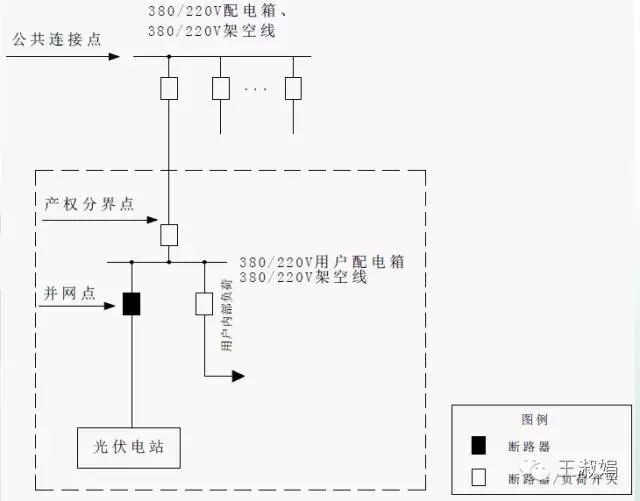

方案7编号: XGF380-Z-1

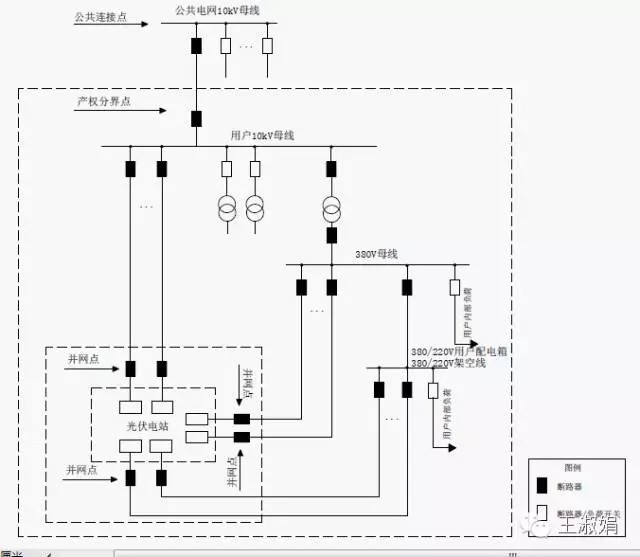

子方案1:接入380用户

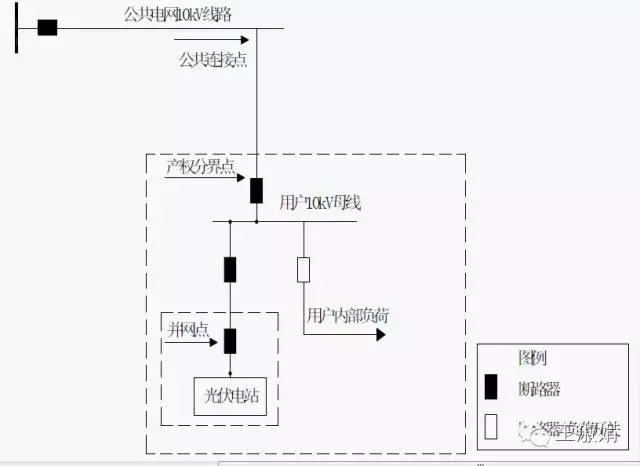

子方案2:接入10kV用户

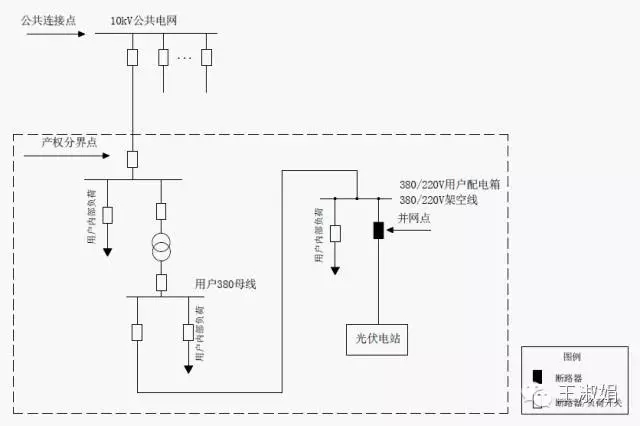

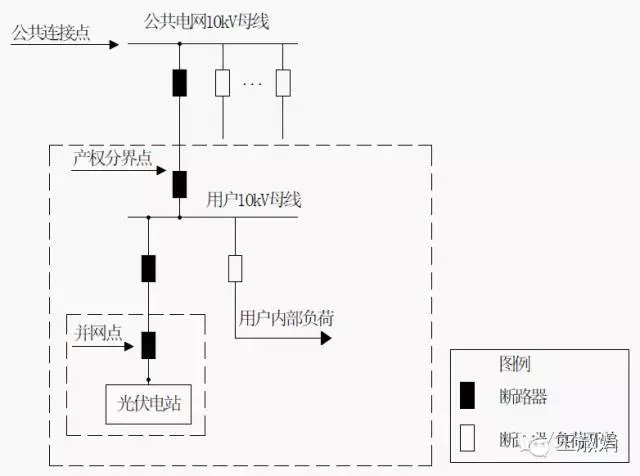

方案8编号: XGF380-Z-2



2多点组合方案

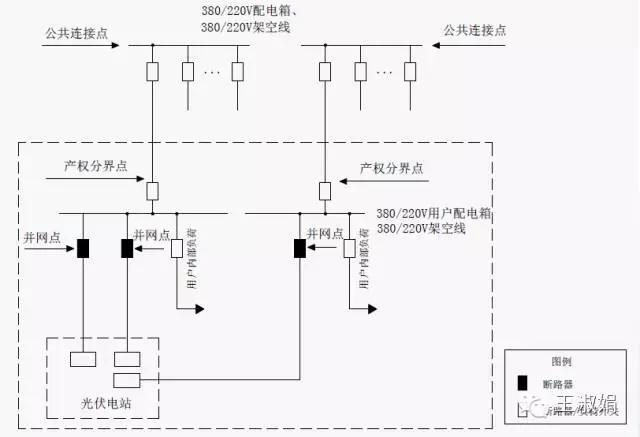

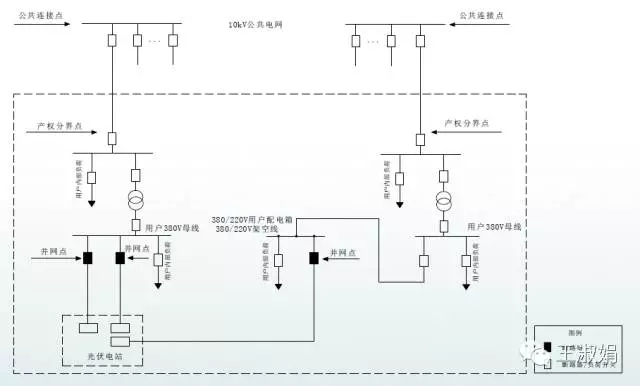

组合方案1编号: XGF380-Z-Z1



子方案1:接入380V用户

子方案2:接入10kV用户

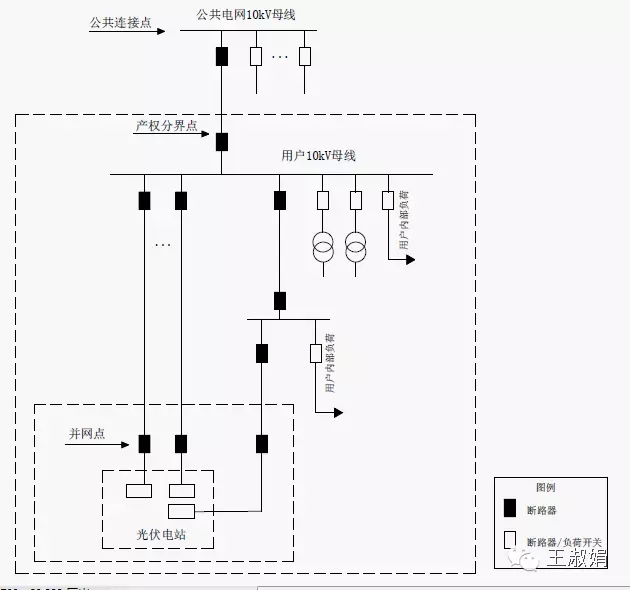

组合方案2编号: XGF10-Z-Z1



子方案1:专线接入公共电网



子方案2:T接接入公共电网

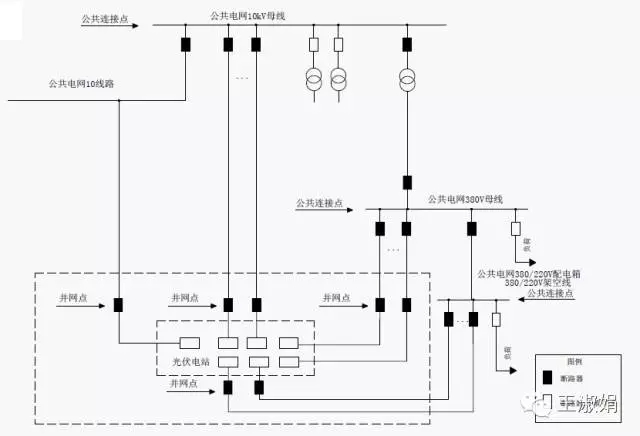

组合方案3编号:XGF380/10-Z-Z1

组合方案4编号: XGF380-T-Z1



组合方案5编号: XGF380/10-T-Z1








分享到:

关键字:分布式光伏

中国储能网版权说明:

1、凡注明来源为“中国储能网:xxx(署名)”,除与中国储能网签署内容授权协议的网站外,未经本网授权,任何单位及个人不得转载、摘编或以其它方式使用上述作品。

2、凡本网注明“来源:xxx(非中国储能网)”的作品,均转载与其他媒体,目的在于传播更多信息,但并不代表中国储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

3、如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

4、有关作品版权事宜请联系:13661266197、 邮箱:ly83518@126.com
