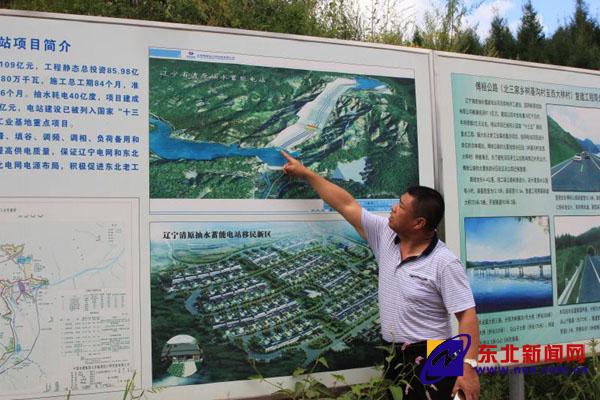

中国储能网讯:总投资109亿元的辽宁清原抽水蓄能电站项目由国网新源控股有限公司投资兴建。该项目计划总工期84个月、准备工期6个月,首台机组发电工期66个月——计划2022年首台机组发电。据清原县委宣传部工作人员介绍,清原山区无霜期比平原地区短很多,电站项目前期工程中大量的露天作业只有在无霜期施工才能保证施工质量。为抓住眼下这个当地野外施工的黄金季节,加快项目建设进度,辽宁清原抽水蓄能电站多个前期工程现在正同时紧张施工。
据了解,辽宁清原抽水蓄能电站总装机容量180万千瓦,将安装6台单机30万千瓦发电机组,年平均发电量30.11亿千瓦时,年平均抽水耗电40.15亿千瓦时,年纳税额大约1.8亿元。据清原县重点项目建设服务中心主任田福元介绍,电站建设已被列入国家“十三五”期间重点工程、新一轮振兴东北老工业基地重大项目。电站建成后,将在辽宁电网中承担调峰、填谷、调频、调相、负荷备用和紧急事故备用等任务,同时电站具备黑启动能力。该项目对改善电源结构、提高供电质量、保证辽宁电网和东北电网安全稳定经济运行、进一步优化东北电网电源布局将起到重要作用。
辽宁清原抽水蓄能电站为日调节抽水蓄能电站,工程位于清原县北三家镇(原北三家乡)境内。该电站枢纽工程主要由上水库、下水库、输水系统、地下厂房系统和地面开关站等建筑物组成。
上水库位于摩离红沟沟首。摩离红山海拔1000多米,是清原县境内第一高山。电站在山顶建设一座上水库,上水库的水从附近一处山坡的出水口倾泻直下流向下水库。田福元主任介绍,辽宁清原抽水蓄能电站上、下水库落差达400米。在电网高峰负荷期,采用上水库蓄存的水进行发电;在电网低谷负荷时,利用多余电能把下水库的水抽到上水库储存。为不破坏植被,带动机组发电的主体部分深藏于山体内。
下水库位于浑河右岸支流树基沟河河沟内,在树基沟河上游、河曲转弯段下游350m处拦沟筑坝形成下水库。下水库大坝为混凝土面板堆石坝。溢洪道布置在右岸坝端,泄洪放空洞布置在大坝右岸山体内,同时兼顾施工期导流。
输水系统和地下厂房系统布置于小石英沟和大石英沟之间的山梁内。输水系统由引水系统和尾水系统两部分组成,总长3899.153m。引水、尾水系统均采用一洞两机的布置形式,共有三套独立的输水系统。地下厂房系统位于输水系统的中部,主机间布置6台300MW竖轴单级混流可逆式水泵水轮机发电电动机组。地面开关站位于下水库进/出水口与通风兼安全洞洞口之间、2号公路旁。
在电站主体工程开始大规模施工前,需要先期完成傅桓公路改线、复建,各项工程施工用地征占、补偿、移民、搬迁和移民新区建设,通风兼安全洞工程等前期项目。2017年8月9日下午,清原县重点项目建设服务中心主任田福元带领记者按照地理位置顺序深入施工现场并一一介绍了前期工程进展情况。

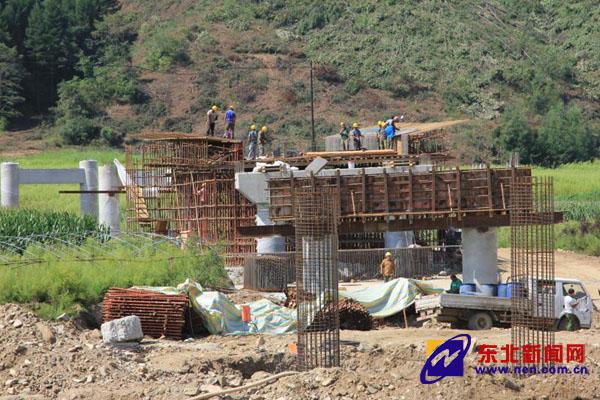

在傅桓公路(铁岭傅家——本溪桓仁)改线、复建工程树基沟大桥施工现场,田福元主任介绍,树基沟大桥是一座桥长300米的弯形高架桥,我们眼前看到的是桥桩、桥台建设现场,桥梁的箱梁已经在其他施工场地做好了,这边的基础一完事,上箱梁的过程很快。预计树基沟大桥2017年年末可以完成主体桥铺设。

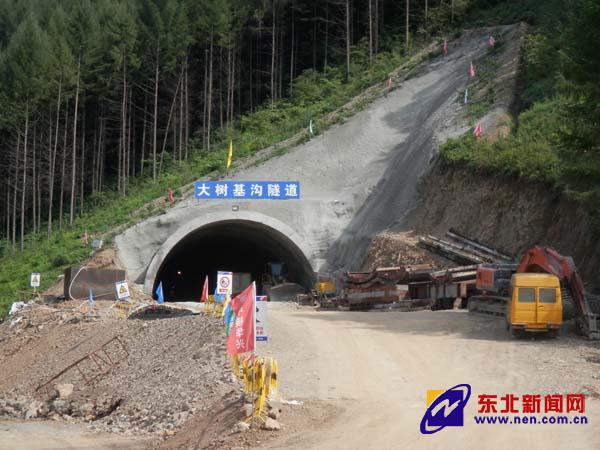

在大树基沟隧道北出口施工现场,负责隧道施工的中国核工业华兴建设有限公司工作人员贺晋阳先生告诉记者:目前,大树基沟隧道北出口这边已修完53米多,尖山子隧道已修完74米。两个隧道设计施工总长980米——大树基沟隧道670米、尖山子隧道310米,目前已经完成了隧道工程总工程量的13%。
傅桓公路改线、复建工程是清原抽水蓄能电站建设中重点附属配套工程之一。由于抽水蓄能电站下水库需占用原有公路——下水库将淹没傅桓公路北夏线部分区段。在经过重新选址后,决定在北三家镇(原北三家乡)树基沟村到西大林村之间修建公路、开凿隧道。傅桓公路改线、复建工程总长4.4公里,包括3座桥梁和2条隧道,总投资1.17亿元,整体工程预计将于2018年9月完成施工、全线通车。工程完工后将全面保证抽水蓄能电站其它项目施工期间的交通和周边村民的正常出行。
清原抽水蓄能电站主体工程前期工作进展顺利
在清原抽水蓄能电站下水库大坝坝址处,田福元主任告诉我们,坝址施工、工程采料备料场、筒子沟工程排渣场的用地征占、补偿工作已完成。大坝建设正准备开工。大坝建设用的土石按规划将就地取材。附近山上山头的土石经初步勘察质量、数量符合施工要求,未来的施工中,这里将上演现实版的“愚公移山”——大量土石用于筑坝,山头将被削平。
田福元主任介绍,电站主体工程工期长达7到8年,是因为大部分工程在山里,工程量大、施工难度大,同时施工质量标准高、要求严格。电站按设计规划要保证安全运行150年,上水库设计库容近1500万立方米,山顶水库憋起这么多水,设计、施工过程中任何一点小的疏忽都不能允许。
在电站地下厂房通风兼安全洞工程施工现场,田福元主任介绍,地下厂房在山体里面,通风洞是进到厂房的一个顶拱,施工期作为施工、安全通道,永久运营期是通风通道。厂房是蓄能电站主体工程,是整个工程的关键。地下厂房通风兼安全洞工程开工标志着整个蓄能电站建设进入正式阶段。
移民搬迁是电站建设工作中十分重要的一环。电站工程的移民户可以自主选择入住新区、投亲靠友、外地买房等不同安置方式。截至目前,清原抽水蓄能电站移民新区场地平整工作已完成,配套基础设施的集水井和清水池已竣工。全部工程计划9月15号前完工。
抽水蓄能电站移民新区建设工程位于北三家镇(原北三家乡)西大林村,占地面积5.2公顷,涉及群众118户,388口人。在移民新村施工现场,田福元主任介绍,这里属于山坡上的台地,三层台地将按统一标准建起6栋房子,可以安置居民90户。
在移民新村施工现场,西大林村尖山子小组移民户宫猛告诉记者,现在正在这里自行盖房的移民户有35户。各家原来面积不同,拿到的补偿款不一样多;盖的新房面积不一样,建筑、装修档次不一样,花费也不同。一般,增加面积、再好好装修一下,除了用掉补偿款,自己得搭些钱。
清原抽水蓄能电站其他工作正在努力推进中
田福元主任介绍,清原抽水蓄能电站总用地面积7023亩,其中耕地1600亩,余下为林地、水域、村庄、道路、空地、山地等面积。土地林地征用报批手续需按管理权限逐级报送,先期报至辽宁省政府的手续,已通过审查。
在整个项目的推进过程中,清原县委、县政府所承担征地、拆迁、移民新区建设和傅桓公路北夏线改线、复建工程等工作是整个工程的基础,这些工作完成后,主体工程将全面铺开。
在辽宁清原抽水蓄能电站筹划和准备阶段,清原县委、县政府还精心谋划着摩离红风景区的建设。电站建成后,摩离红山的沟谷内将有山上山下两座水库,两座人造天池加上周围的绿树青山将形成清原一处新的旅游景观。(本文部分照片由清原县委宣传部陈炫伊拍摄,特此致谢)
